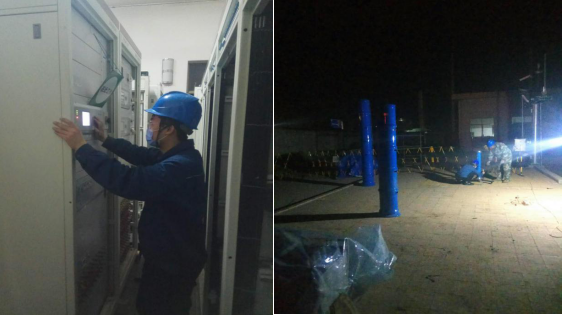

2020年4月23日至29日,菏澤鄆城110kV城北變電站110kV II段母線停電,完成110kV 2號主變GIS間隔主母線對接、II段母線涉及匯控柜保護改造等工作。經過項目管理人員精心組織,反復推敲、推演、論證施工方案,施工關鍵環節,確保了施工有序安全按照預定計劃實施。4月30日2號主變壓器、10kV開關柜、電容器組、接地變一次送電成功,2號主變壓器帶負荷測方向,無異常數據并順利投運;標志著本工程第一階段的停電工作圓滿結束!

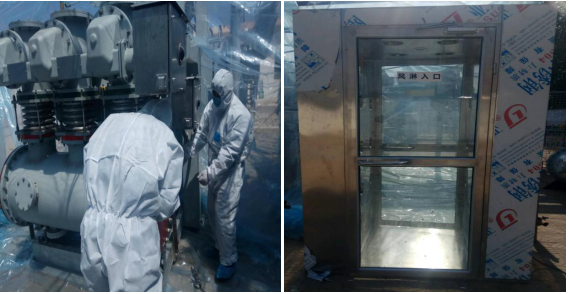

由于110kV 設備區為室外布置,又緊靠省道,來往貨車較多,粉塵較多,不滿足室外安裝條件。如果沒有好的安裝環境,可能會導致部分部件放電,影響GIS設備的安全運行。所以GIS安裝時,現場采取搭設防塵棚,增加風淋設備,參加安裝人員穿戴一體防護服進入工作區域;為安裝創造了良好的安裝環境,保證了安裝質量,為設備的長期安全運行打下了堅實的基礎。

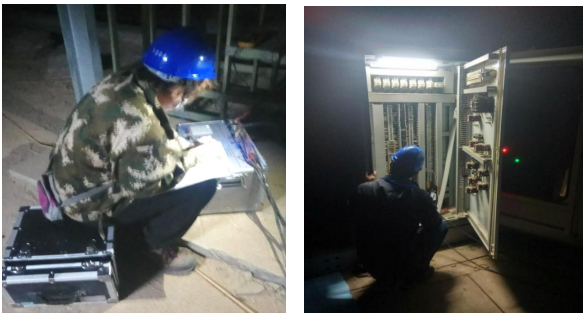

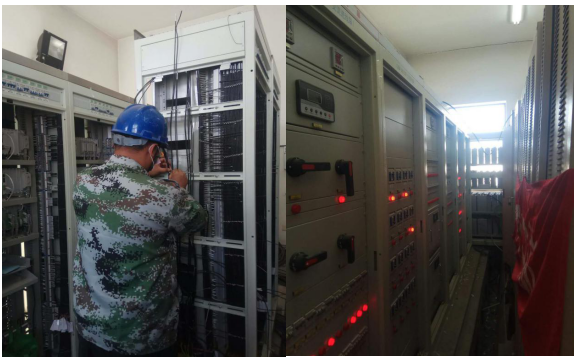

本次停電工作牽涉110kV II段母線上的所有匯控柜保護改造工作,涉及二次電纜回路較多,項目管理人員緊靠施工現場,把控關鍵風險點,組織分包單位人員加班加點,過程中遇到反饋的問題,第一時間得到匯報解決。
在本次主控室保護屏柜基礎及電纜溝改造過程中,借鑒使用了“推木箱”方案。主控室內空間狹小,原有南北向三排屏柜,不能滿足本次改造工程需要,本次將原有的三排屏柜改為四排屏柜,部分設備無法停電拆除,造成施工難度加大。經過與縣公司匯報溝通,運行屏柜在做好安全技術措施后,采取屏柜整體提升、底部放置槽鋼,平移來回推動方式,完成此次改造工作。
本工程第二階段停電工作正在有序進行,包括110kV進線間隔GIS設備組裝、進線高壓電纜敷設及終端制作、二次電纜接線及保護改造、保護調試等工作。將在5月23日完成新建進線間隔沖擊送電工作,計劃月底完成本站站內所有工作。
