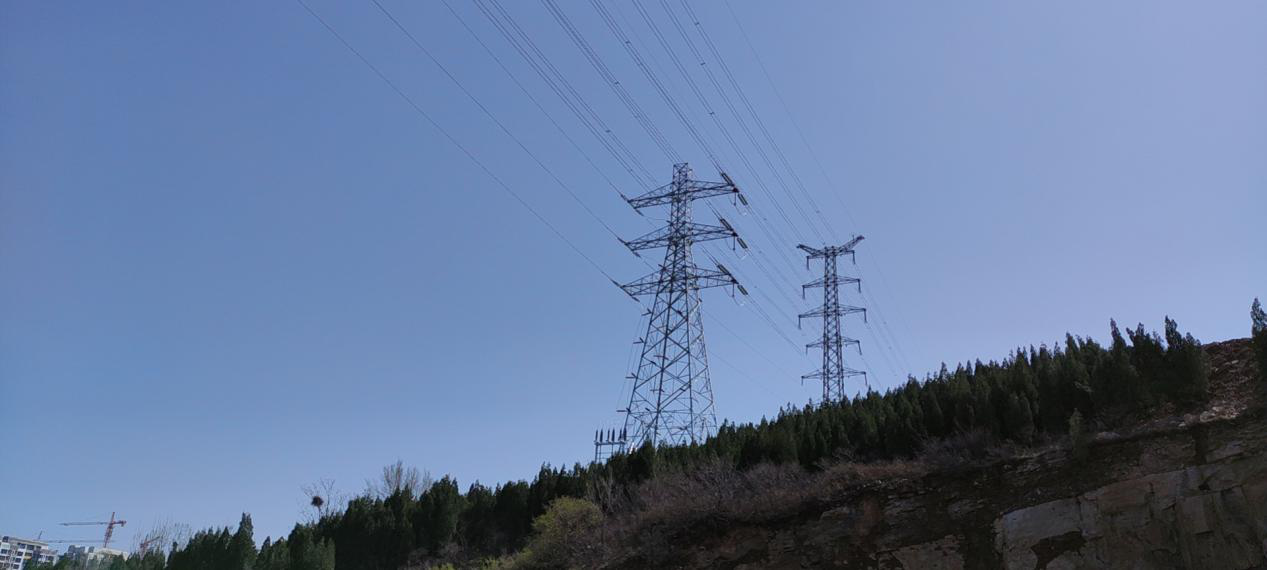

淄博袁家110kV輸變電工程自2020年9月18日開工,歷時190天,中間在克服了環保局8次應急響應停工,經歷了雨雪和極寒天氣,公司人員春節只休息了3天就上崗。經供電公司各部門驗收合格后,2021年3月30下午18點220kV城川II線線路送電成功。
4月1日上午10點,110kV山博Ⅱ線開始啟動送電,下午14點,瑞安公司保護班人員匯報核相正確后110kV母線送電成功。

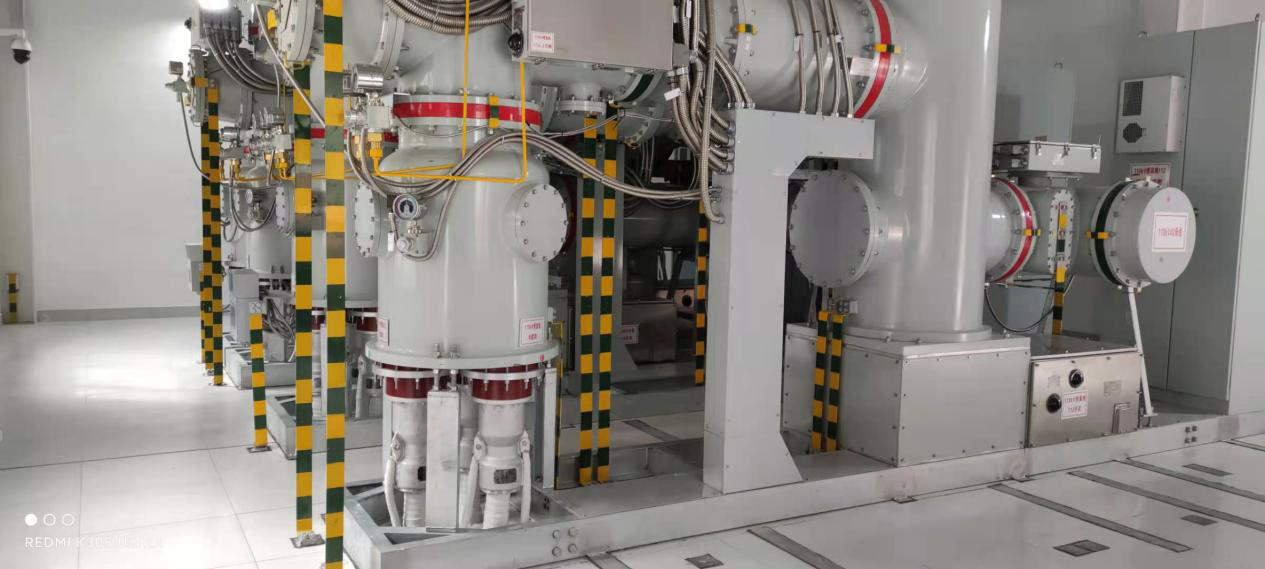

下午16點,110kV兩臺變壓器沖擊送電,變壓器沖擊送電后運行聲音正常,相位正確。
晚上20點, 10kV系統開始送電,母線沖擊完畢后,沖擊電容器與接地變,24點所有回路送電完成,進入正常運行狀態。
此次110kV袁家變電站順利送電后,將繼續后續土建和護坡作業面施工,我們項目部人員積極落實安防措施,嚴格按照基建管控措施,采用人盯人,同進同出的方式,對帶電部位進行有效隔離,專人監護,嚴抓變電站內施工的安全,確保后續工作順利完成,為公司創立良好形象。
