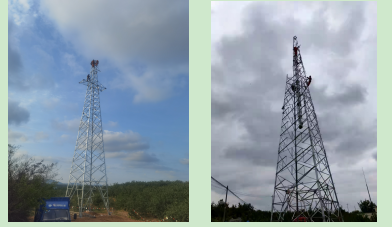

瑞安公司承接的蓬萊供電公司35KV村里集線路改造維修工程,自原35KV村里集線#85塔至原#45塔,新建線路架空路徑長5.495KM。本工程全線導線采用JL/GIA-240/30型鋼芯鋁絞線,共計組立鐵塔26基,自4月9日開始組立第一基鐵塔。
該項目位于蓬萊區村里集鎮,鐵塔線下全為丘陵地勢,種植蘋果園,且都已開花結果,稍有不慎,容易給村民帶來損失,給施工帶來較大困難,特別是個別鐵塔位置位于果園深處,道路狹窄,大型車輛無法進入,需二次倒運,施工條件受到較大阻力。

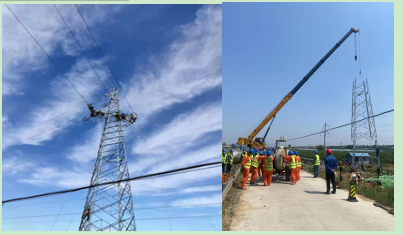

5月21日停電開始,采用無人機放線施工,跨越10kV等12處,其中跨越縣道及35KV線路經過現場多次研究討論,最終采取跨越架和線桿組合進行搭設封網。按照制定的工作計劃和施工方案,對工作任務交待安全注意事項和危險點,并每個危險點設立了專人監護,在新建線路的工作完成后共拆除舊桿塔8基、導線5000米,施工過程有條不紊,于2022年5月29日提前3天順利送電成功,得到了蓬萊
供電公司的高度認可。
