日韩经典午夜福利发布,亚洲中文字幕久久久一区,欧美叉叉叉bbb网站,国模GOGO无码人体啪啪

電力工程設計施工
您當前的位置 : 首 頁 >> 案例展示 >> 案例展示

成武縣東漁河風電場一期工程(110kv送出線路)圓滿竣工


成武縣東漁河風電場一期工程(110kv送出線路)圓滿竣工

成武縣東魚河風電場一期工程自東魚河110kV升壓站向東單回架空出線至220kv黨集變電站新建間隔,采用雙分裂導線,全長9.36km,,其中架空線路路徑長9.21km,,電纜線路路徑長0.15km,

本工程新立角鋼塔34基,鋼管桿1基。全線跨越河流2條,省道1條,縣道、鄉道8條,35kV線路2條, 10kV線路9條,通訊線 11條,跨越綠化樹木2處;需要砍伐楊樹共計280棵。線路經過農田,主要農作物為小麥和大蒜,平地占100%交通條件良好;

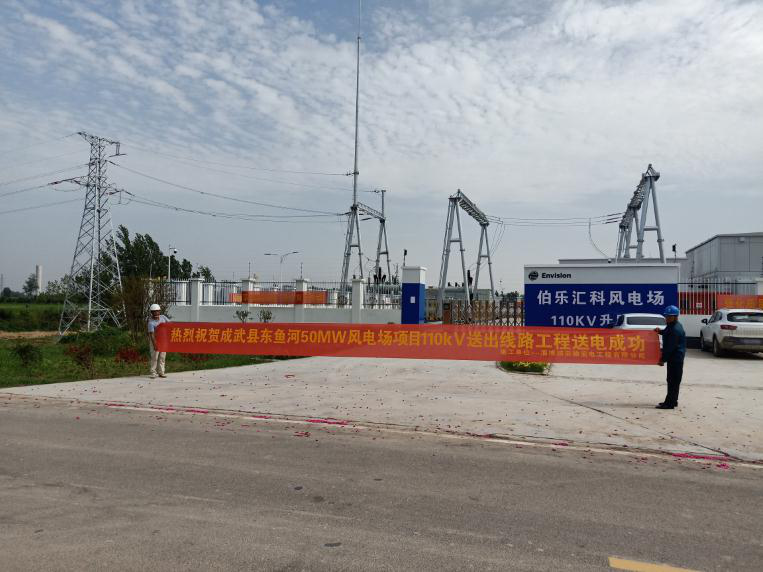

2018年10月04日開始介入至2019年06月29送電成功,歷經了8個多月的時間,外線基礎施工、線路架設、電纜敷設站內GSI就位安裝、調試,電纜頭制作等工作順利完成,全線貫通,送電成功。施工階段困難重重,主要表現在:

1)民事協調方面,在與合作方相互配合下,想盡各種方法與各村村民斗智斗勇、采用以往的施工經驗,合理安排,場地布置緊湊合理,便于施工,節省用地,減少青苗損失,使工程均衡連續施工,按期完成施工任務。

2)基礎施工過程中,正處于嚴查環保階段,商混大部分停頓、整改,項目部人員經與商混公司溝通,達成一致,早上早干,晚上挑燈夜戰,在保證施工質量的基礎上按工期提前完成任務。

3)本工程跨越比較多,特別是7#--8#跨越35kv線路一條、10#--11#跨越省道、12#--13#斜跨1條35kv線路、兩條10kv線路(使用假橫擔、封網措施),施工協調難度較大,項目部人員積極與公路局及縣局、市局溝通,制定專項施工方案,最終順利安全的完成了架線工作。

截止目前為止整個工程全部完成,贏得業主及監理部門一致好評,榮獲業主工程項目安全、質量管理合作優秀企業并頒發榮譽獎牌和書。




相關標簽:

相關產品

相關新聞

  • 網站首頁
  • 咨詢電話
  • 返回頂部
