國網高青縣供電公司 35kV 常家站 10kV 開關柜及保護裝置改造工程


國網高青縣供電公司 35kV 常家站 10kV 開關柜及保護裝置改造工程

2019年11月25日,經過76天的緊張有序施工,高青常家35kV變電站2#主變順利送電,基本完成基建施工任務。12月22日1#主變送電,標志著基建工程結束。這也是公司今年以來公司送電的第四個變電站基建項目。本工程囊括基建項目轉載、拆舊、土建、安裝、調試、送電、再轉載等全過程。項目施工共分五個階段:

第一階段:負荷轉載

8月31號開始,吊裝臨時開關站,克服場地狹小,站內進不了大型吊裝設備困難,在鄉村的小公路上實行站外吊裝。

9月1號-8號,第一次停電前準備工作。9月9號-11號,第一次停電轉載。9月12號-16號設備拆除工作,35KV站內1#變系統帶電,施工不安全因素較多。

第二階段:基建施工

9月17號-10月25號土建工作,因?yàn)閲鴳c期間混凝土停工耽擱工期,后期安裝施工壓力增大。10月26號-11月25號設備安裝調試工作,原計劃10月8號設備開始送貨,因廠家原因,導致延期至25號送貨,導致后期安裝施工壓力大。項目部積極協調公司班組力量,加班加點的安裝接線調試,終于在11月24日晚上21:00完成調試。

第三階段:2#變壓器及10kV母線送電

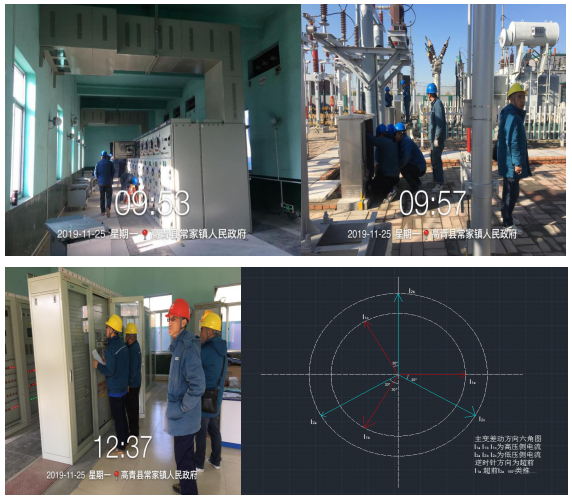

11月24日21:18高青常家站調度對完信號,25日11:08常家站縣調命令送電開始,12:08常家站35kv母線送電,12:38常家站2#主變送電,14:22常家站10kv一二段母線送電。相序正確。14:40電容器站變送電,主變差動方向測量正確。


第四階段:負荷轉載

送電后11月26日至月底,保護班組對直流絕緣異常,PT電壓檢測A相偏低等問題進行了消缺。12月1號-5號,將10kV冷倉線、臺李線、鄉企線、義和線、潘龍線、宏運線負荷陸續轉載至新建配電室。

第五階段:1#主變送電

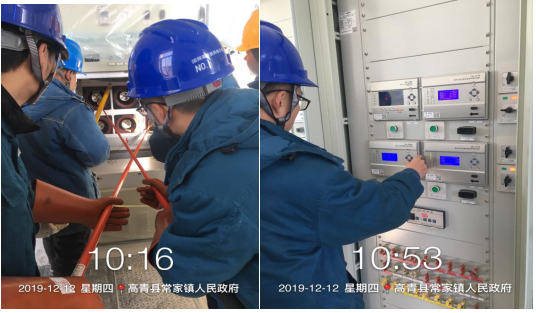

12月12日,1#主變送電,核對高壓相序正確。差動保護方向正確,差流為零正確,兩臺主變并聯運行。至此整個基建工程全部竣工結束。


該項目施工過程中,特別是兩次負荷轉載,瑞安公司各部門、班組組織嚴密,工作有條不紊,最終按時、安全完成停送電,以此受到高青縣供電公司建設部領導的好評。項目施工期間市局安質部多次到現場進行督導檢查,對瑞安公司的項目施工組織安全質量管控也給予充分肯定。項目施工人員對送電后直流絕緣異常情況,迅速查明原因消除缺陷,為此高青供電公司運維班組、保護班組都對瑞安高超的調試水平給予好評。
