8月30日,淄博瑞安輸變電工程有限公司承接的濰坊青州黃樓35kV變電站主變?cè)鋈莨こ?/span>,經過11個小時的百人奮戰,下午6點一號主變順利送電;這是公司今年繼5月27日山東德州陵城區滋鎮35kV變電站整體改造工程、7月9日臨沂費縣田莊35kv輸電線路后第三個投運的國網變電站及線路工程,百天之內公司捷報頻傳,人心振奮。
濰坊青州黃樓35kV變電站主變?cè)鋈莨こ?月3日土建開工,僅僅149天完成土建、鋼結構、設備安裝、調試、送電,它較好地體現了“瑞安速度”、“瑞安精品”、“瑞安精神”,為瑞安品牌再添風采。

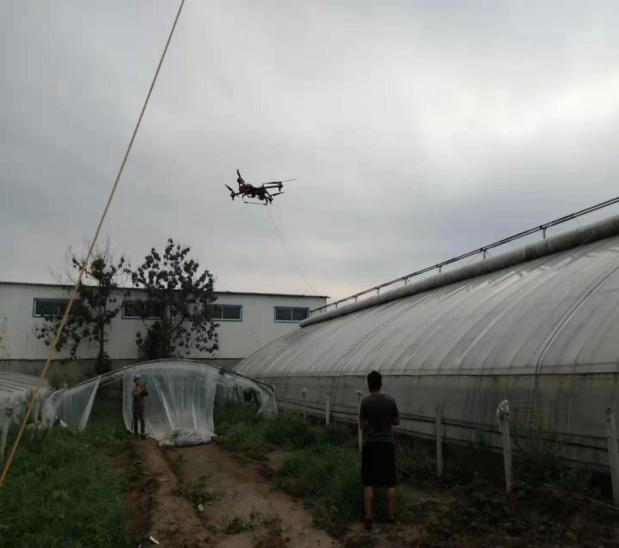

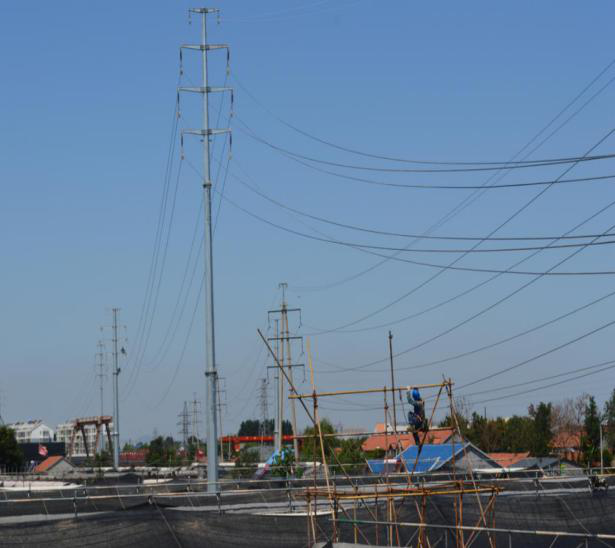

濰坊青州黃樓35kV變電站主變?cè)鋈莨こ淌窃谠沸陆?xiàng)目,包含7基塔的線路跨越中國花卉之鄉大棚基地的2.6公里是面臨的主要難題,為此,國網供電公司青州市供電公司給予大力支持幫助民事協調,為整個工程的順利開展鋪平道路。此外,項目部積極協調當?shù)鼐用竦目罩袩o(wú)人機為項目釋放牽引繩,使項目順利推進。瑞安公司高超的施工技術和良好的履約能力得到青州市供電公司的高度認可。
以上項目的順利實施,體現了“瑞安速度”、“瑞安精品”和“瑞安精神”:

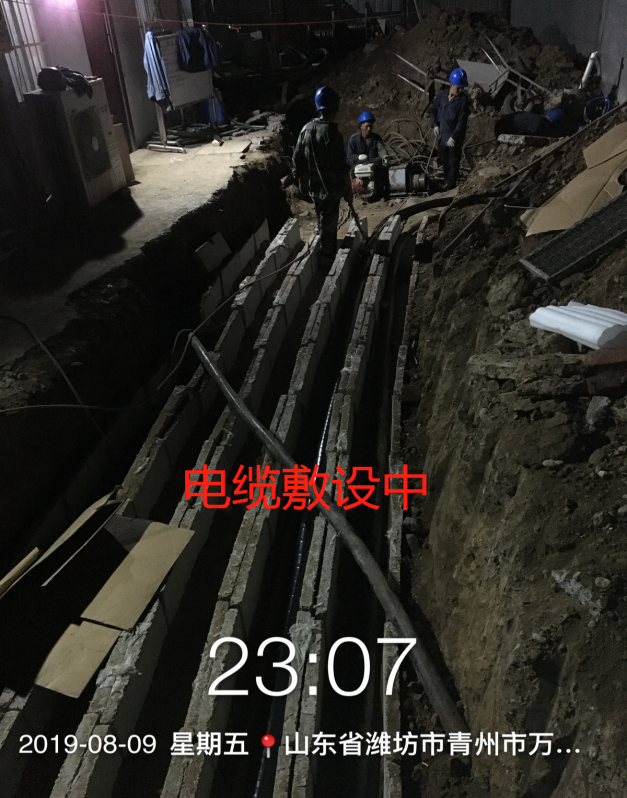

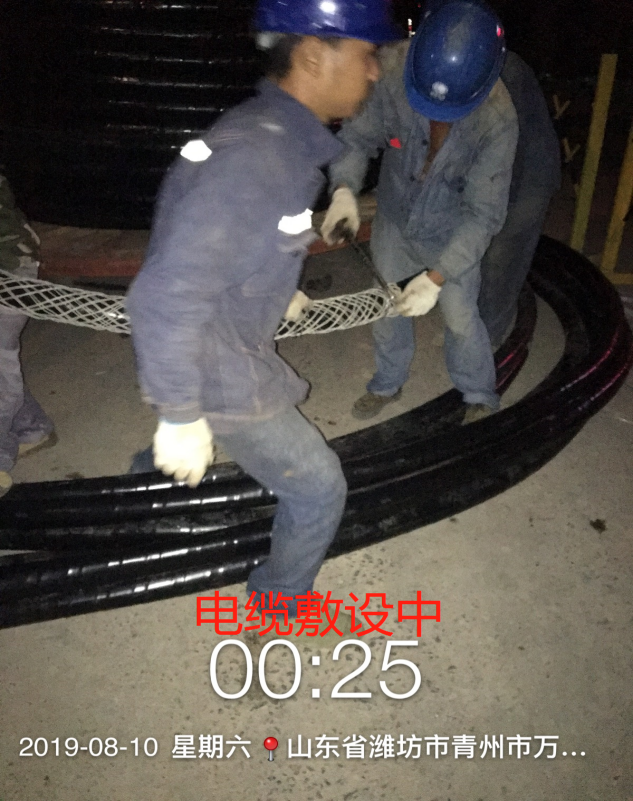

“瑞安速度”。19小時完成電纜溝土建及電纜敷設。8月15日青州局要組織對工程送電預驗收,但是8月10日上午10時30分前后,超強臺風“利奇馬”在山東半島沿海登陸,為保證公司財產和人員安全,最大限度減少災害損失,落實防汛抗旱指揮部應急響應,項目部不等不靠從,8月9日早上8點土建開挖電纜溝,并埋設砼槽、沙子,蘇建剛自建隊敷設七條10kV將近900米十余噸的3*400電纜,至10日3:00完成,僅僅用了19個小時完成了土建和電纜敷設,隨后相關電纜溝封堵回填。為工程贏得了時間,與臺風賽跑,與暴雨拼搏,體現了“瑞安速度”。讓不可能變成可能,甚至提前完成任務,真真正正體現了瑞安使命。10日上午接連四天的暴雨如期而至,通過我們的工作保證了配電室安全。青州局要求停工檢查時,了解到情況后,立即組織報道,在青州局網站上通報表彰。
30日當天7小時完成送電前35kV、10kV所有工作。8月29日濰坊青州黃樓35kV變電站主變?cè)鋈莨こ趟碗姺桨?,就如何完?5kV線路施工,10kV七路負荷更換電纜工作等等提出了七項方案。
1、5:00停電,6點前操作完成,7點前完成安全措施。
2、35kV樓塘線路施工。
3、10kV負荷線路施工。
4、30日當天備用電源。
5、黃樓35kV變電站送電。按照青州局送電方案步驟進行。
6、安全質量保障。
后勤保障。七項任務明確職責到位,8月30日早上6點半開始,瑞安公司投入100余名員工奮戰在施工現場,分別按照35kV作業面、變電項目作業面、10kV項目作業面展開工作。中午1點30分,項目完成線路OPGW、相線、舊桿塔拆除、光纜熔接工作,用時七小時。10kV七路負荷更換電纜工作任務,自30日早上7點至中午12點完成舊電纜拆除新電纜壓接,用時5小時。這些工作的順利銜接,為下步的送電奠定了基礎。
2.5天完成2套光差保護更換。8月27日,220kV黃樓站2套許繼光差保護更換為南自光差,保護班加班加點29日上午完成安裝調試,從計劃10天,工作票4天,最后完成用時2.5天,保護班的小伙子們創造了同類施工項目用時最短的記錄,為30日送電提供了保障。
“瑞安精品”。設備安裝調試、施工組織設計、二次接線、鋼結構廠房建設等,都體現了瑞安人的技術與能力。深深受到同行及市縣局領導的好評:

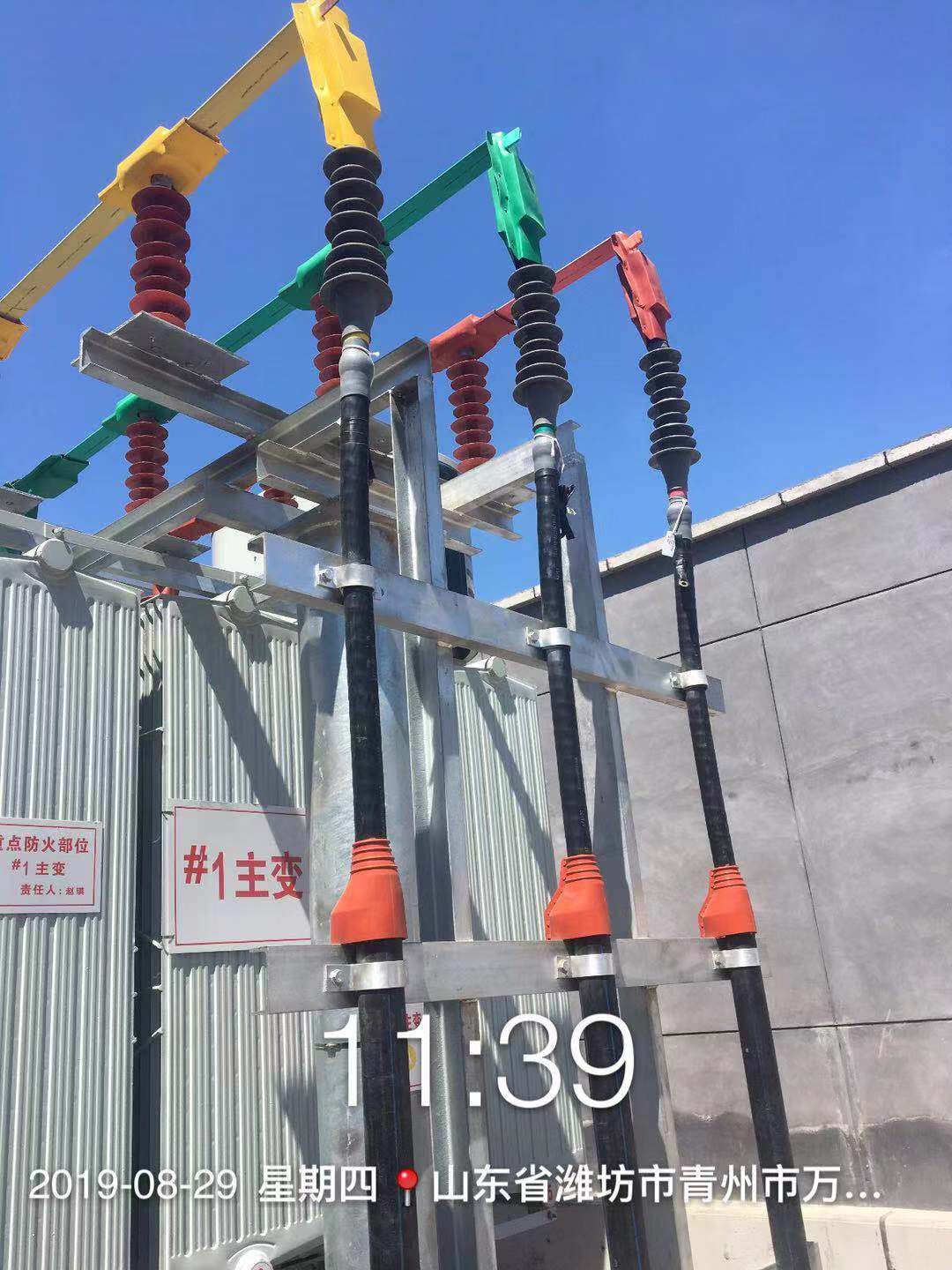

1.35kV電纜出線施工:
高壓電纜頭制作標準,相色明顯,號牌分相懸掛。防火膠泥封堵密實規范。

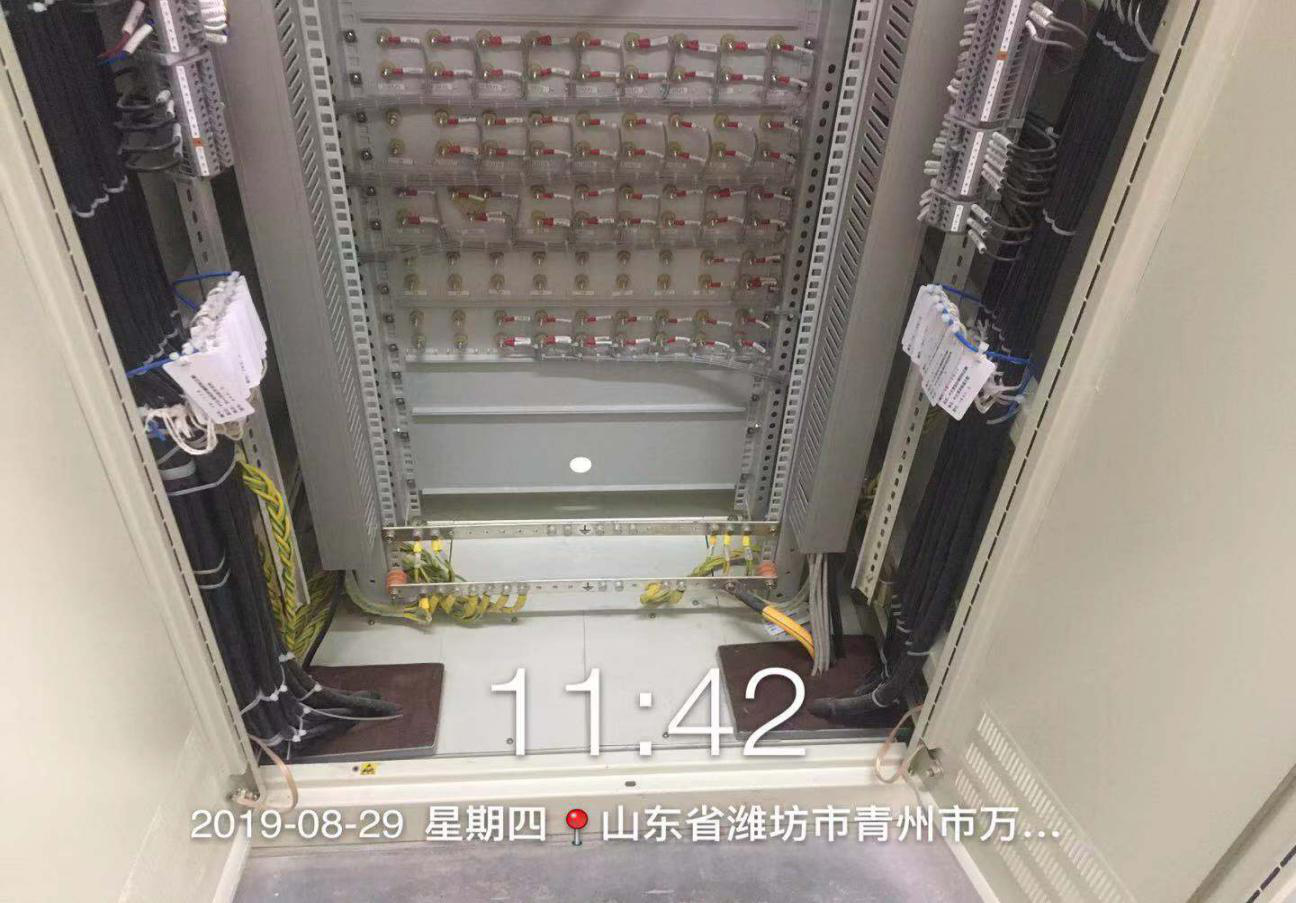

二次接線纜線排列明確規范。號牌高位伸出懸掛,便于查找。防火膠泥封堵密實規范,角鋁固定規范。接地線連接規范標準。備用線芯長度符合要求,帶絕緣護冒。
鋼結構廠房板材波紋狀,強度增加,帶磨砂紋理,美觀實用。防火門厚實符合等級要求。

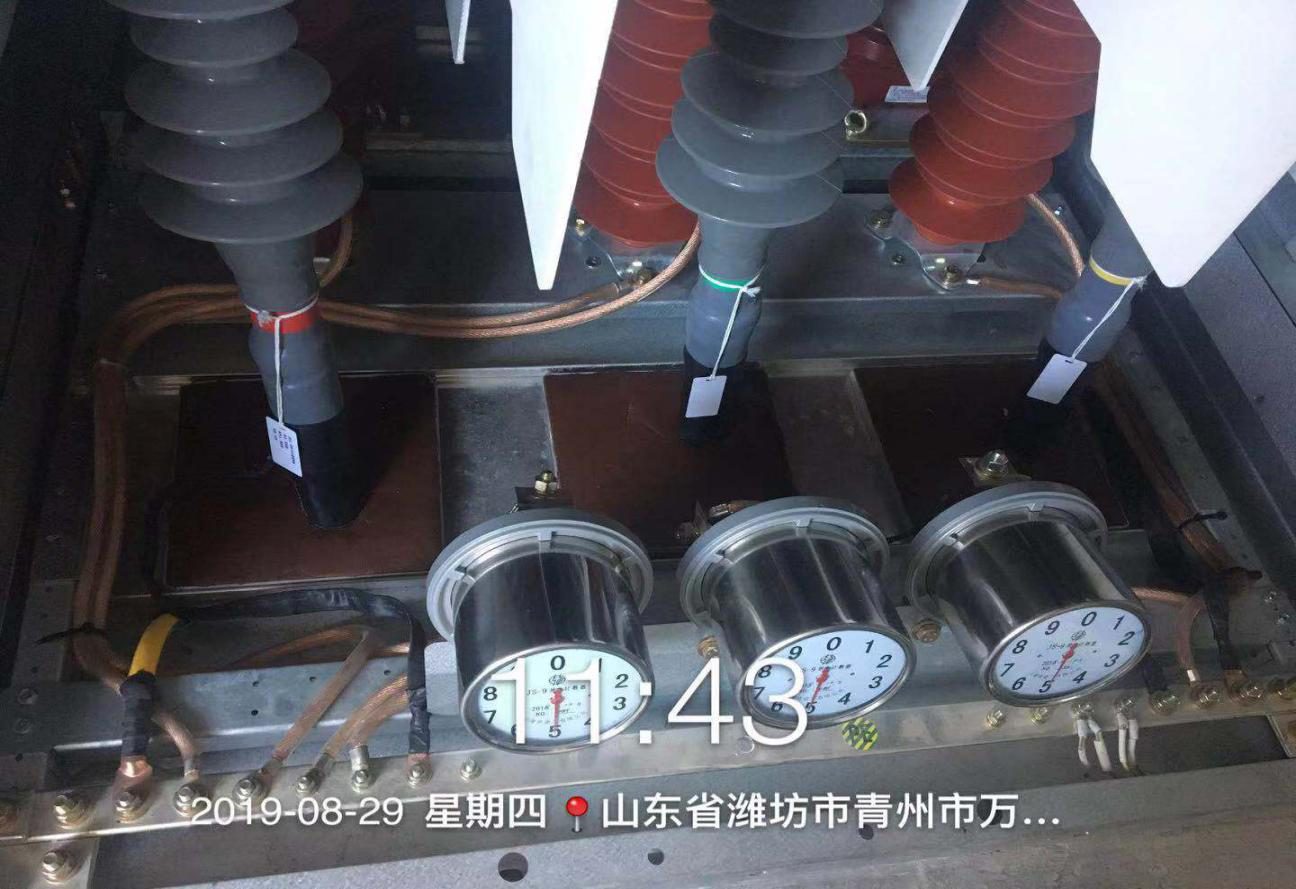

35kV高壓電纜頭制作規范,相色明顯,號牌分相懸掛。裸露銅排絕緣防護。電纜膠泥加護冒防水美觀。絕緣子RTV防污閃涂料噴涂。支柱懸挑變壓器散熱片免受力。
8月30日,青州市供電公司姜國駿局長前來黃樓35kV變電站指導工作,姜局長要求,項目的驗收方、管理方和施工方要全力配合、全力做好現場風險點管控,互相借鑒施工經驗,保證順利送電,創建精品工程。
工程建設期間,濰坊局、青州局、臨朐局、安丘局安質部門也多次來現場安全質量督查,都對該工程的科學組織和施工質量給予高度認可。
“瑞安精神”。“瑞安速度”和“瑞安精品”實質就是“瑞安精神”的體現?!叭鸢簿瘛本褪恰肮?jiān)克難、勇于擔當”,自項目開工1個多月以來,項目經理周歡同志全程堅守施工現場;王磊同志婚假一結束便立刻返回工地。項目部人員在現場遇到技術問題后,協同設備所有方共同協商編制方案,查找根源、積極響應,為項目的順利送電奠定基礎。
