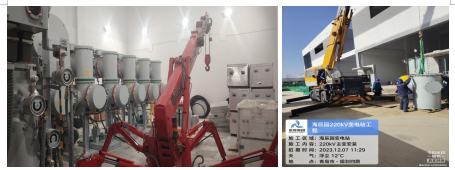

2023年12月13日,瑞安公司承接的青島220kV海辰園變電站新建工程2#主變安裝完成,標志著電氣安裝工程取得階段性勝利。本期建設2臺240MVA三相三繞組有載調壓變壓器,12月3日第一臺變壓器進場就位。
該項目施工任務重、工期緊,開工前項目部人員超前精心策劃部署,克服天氣等不利因素影響,通過優化電氣施工方案、施工人員加班加點等方式,確保工程安全質量、施工進度。10月23日10kV 單母線四分段開關柜57臺安裝完成,10月28日6組電容器,站用變2組安裝完成,10月29日保護屏柜71臺安裝完成,12月17 日110KVGIS設備18個間隔安裝完成,電纜6萬米敷設完成,220KVGIS12個間隔正在安裝中。施工過程中,項目部嚴格執行全過程質量管理,對主變、GIS等主設備安裝關鍵環節實行全程錄像,確保質量問題可追溯。GIS設備安裝過程中巧妙利用人、材、機相結合方式提速增效,利用小型蜘蛛吊車助力組裝,大大提高了工作效率。控制電纜敷設過程中,采用輸送機與人工相結合,節約了人工成本,提高了敷設速度,為后續設備整體安裝調試創造有利條件,為工程提前建成投運目標打下了堅實基礎。
