2024年1月26日,瑞安公司承接的蜂巢傳動科技江蘇邳州有限公司配套110kV總降變工程一次設備安裝工作全部完成。主要包含:1臺110kV主變壓器,110kV GIS間隔 4個、10kV開關柜19面、10kV電容器2組、10kV接地變1臺、保護屏36面、控制電纜6000余米。

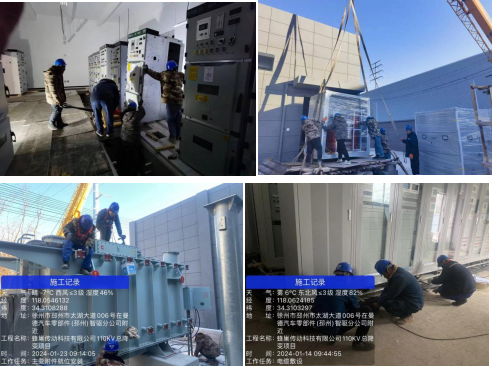

2023年11月20日完成土建交付電氣安裝階段中間驗收,為了保證作業安全和安裝質量,項目部根據現場作業環境和工序制定專項施工方案,安裝過程中,項目部嚴格落實各項施工安全措施,全過程保證設備安裝質量和施工安全。2023年12月16日10kV電容器、接地變就位安裝完成,12月21日110kV GIS、10kV開關柜就位安裝完成,2024年1月8日保護屏就位安裝完成,1月21日電纜敷設完成,1月25日主變壓器安裝及注油工作完成。
目前正在進行春節后工程調試、進線電纜的敷設T接等準備工作和協調驗收送電工作,嚴抓工程安全、質量、進度管控,確保項目按期投產。
