瑞安公司承接的青島即墨北山110kV變電站改造工程,電氣部分:建設63MVA 主變2臺、三相干式鐵芯并聯電抗器2臺、電容器2臺、接地變小電阻成套裝置2臺、10KV開關柜40面、110kV GIS間隔6個,全站電纜15000余米。

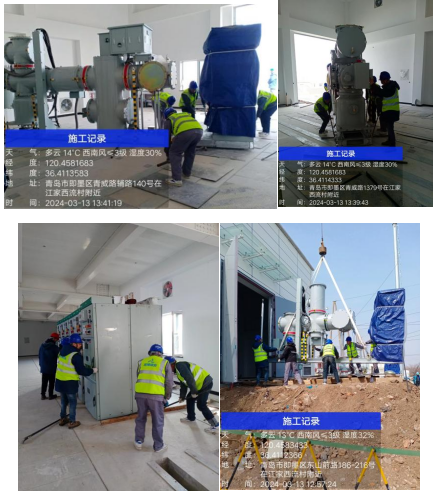

一臺電抗器重達16噸,室內無地錨等受力點,在項目部策劃和組織下,制定專項施工方案:一是在回填土上面鋪設鋼板,增加受力面積;二是在鋼板上增加枕木,再次增加了受力點;三是在枕木上面又鋪設了一層鋼板,這樣就解決了設備平臺問題;四是采用加工牢固地錨,鋼板上面放槽鋼,使摩擦力減少;五是采用手鏈葫蘆緩慢勻速前進的方法3月9日2臺電抗器順利就位,3月12日10KV開關柜就位,隨著3月13日110kV GIS設備就位,本站所有一次電氣設備已全部就位,安裝工作3月底完成。
