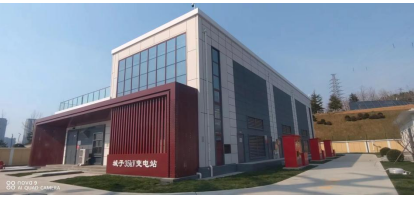

2024年3月27日,瑞安公司承接的威海城子35kV輸變電工程主變沖擊合閘5次并穩定運行,變電站啟動送電工作全部結束,具備全面供電條件。該變電站是“城市融合型”變電站,總占地面積3756平方米,站內建有配電裝置樓1棟,設備及輔助房1棟,新建2×31.5兆伏安變壓器兩臺、35kV線路間隔4回、10kV線路間隔16回,新建鐵塔18基,架空線路3.27千米,電纜線路1.39千米。

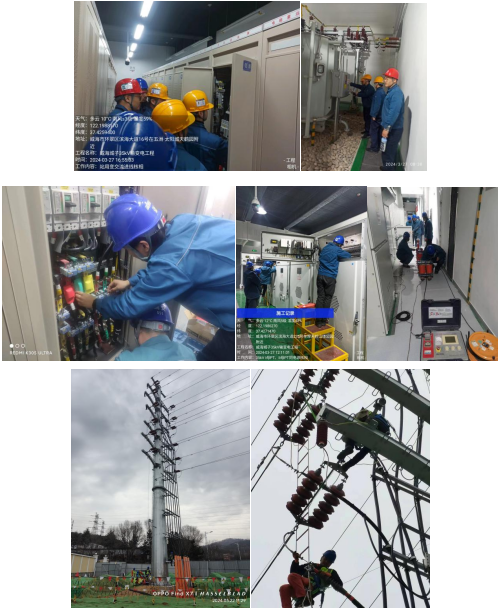

該工程于2022年12月16日開工,2023年7月6日線路工程順利投運。施工期間,在業主方督導下,做到“四個管住”,做好“無違章工地”創建。根據不同建設階段和專業施工內容,將作業面分別劃分責任區域,明確區域責任人,負責區域內建設協調、安全文明施工、質量管控等工作,不斷促進資源的合理配置和各施工工序的有效銜接,使管理責任更加明確、精細化管控水平進一步提高。驗收開始就做好全面準備工作,一是科學制定驗收方案,對每次驗收過程中出現的問題及時匯總梳理整改,做到“零缺陷”投產移交運行;二是提前部署送電前準備工作,根據送電方案做好風險點分析和管控,確保整個送電過程安全可控。
威海城子35kV輸變電工程的順利投產,可有效解決經濟技術開發區東部電網結構薄弱的問題,使經區電網更加強大,為經區發展建設提供了強有力的保障。
