瑞安公司承接的國網山東濱州供電公司220kV濱大線#3-#6、#9-#13段水泥桿改造工程,本工程路徑總長3.863km,計劃拆除220kV濱大線#3-#6、#9-#13共9及桿塔,其中門型桿7基、角鋼塔2基,更換為呼高18m、21m、27m、33m、36m角鋼塔,全部按單回直線角鋼塔設計,共9基。

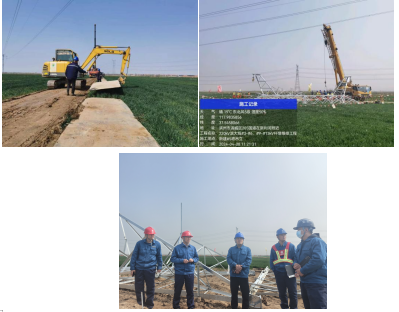

本工程于3月11日設計院進行交樁,3月12日完成第一基基礎開挖。目前9基基礎全部完成。鐵塔地面組裝全部完成。8號-14號進行停電改造施工。因3月底為每年的澆地返青水時段,導致吊車、鐵件運輸車等車輛無法進入。清明節假期期間,加班加點做好停電前各項準備工作,鋪設鋼板5處,合計鋪設260塊,滿足吊車進地要求。
目前停電前準備各項工作已經全部完成,所有材料、施工工器具已全部準備就緒。停電發令槍響,全力沖刺安全完成停電任務。
