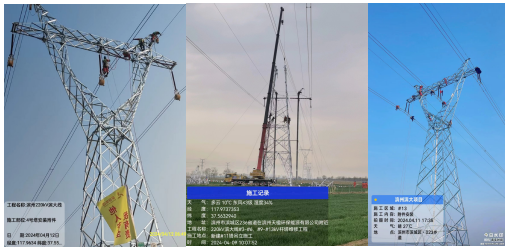

2024年4月13日,瑞安公司承接的國網山東濱州供電公司220kV濱大線#3-#6、#9-#13段水泥桿改造工程提前一天送電。
本次改造工程路徑總長3.863km,拆除220kV濱大線#3-#6、#9-#13共9及桿塔,其中門型桿7基、角鋼塔2基,更換為呼高18m、21m、27m、33m、36m角鋼塔,共9基,停電時間為4月8日-14日。輸電專業骨干力量4次完善施工方案,向濱州供電公司專業部室進行匯報和評審,做到拆除舊桿塔“1基1案”。根據施工方案高峰期投入管理人員12人、作業層人員108人、吊車4臺、鋼板鋪設280塊。強化安全意識,做到每個工作面都有一名監護人,負責確認人員狀態、安全工器具及措施布置,迎接市公司安監部四不兩直督查2次、省公司安監部四不兩直督查1次。提升施工質量,做好三級自檢工作,不斷優化組織方案,利用公司無人機對附件安裝進行驗收,減少登高作業提高驗收效率,做到零缺陷交付,充分彰顯了瑞安鐵軍專業精神。
