2024年4月21日,瑞安公司承接的國網山東濱州供電公司220kV淄范線#37-#41段水泥桿改造工程順利送電。

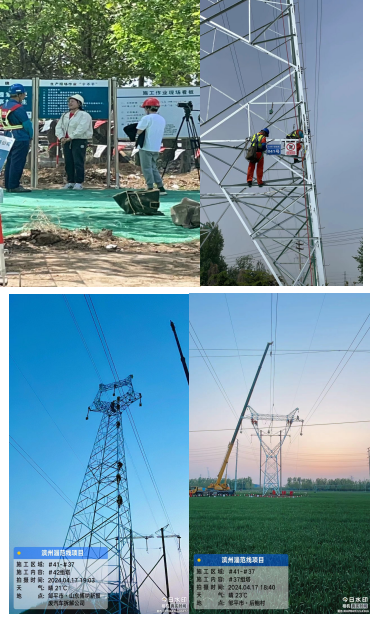

本次改造工程路徑總長2.089km,拆除220kV淄范線#37-#41共4及水泥門型桿塔,更換為呼高18m、36m角鋼塔,共4基,停電時間為4月17日-21日。輸電專業骨干力量2次完善施工方案,向濱州供電公司專業部室進行匯報和評審,做到拆除舊桿塔“1基1案”。根據施工方案高峰期投入管理人員9人、作業層人員62人、吊車3臺,其中2基舊水泥門型桿在廠區內綠化樹木中、為減少破壞綠化樹木,選用130噸吊車1臺對廠區內2基水泥門型桿整體放倒,得到廠區領導肯定。
施工期間,濱州供電公司高度重視,供電公司工會及濱州日報對施工現場全程錄制施工過程視頻,并對現場負責人、監護人等專題進行采訪。
強化安全意識,做到每個工作面都有一名監護人,負責確認人員狀態、安全工器具及措施布置,迎接市公司安監部四不兩直督查2次、省公司安監部視頻抽查1次。提升施工質量,做好三級自檢工作,不斷優化組織方案,利用公司無人機對附件安裝進行驗收,減少登高作業提高驗收效率,做到零缺陷交付,充分彰顯了瑞安鐵軍專業精神。
