節日正值施工建設的黃金季節,瑞安公司各重點工程建設穩步推進。

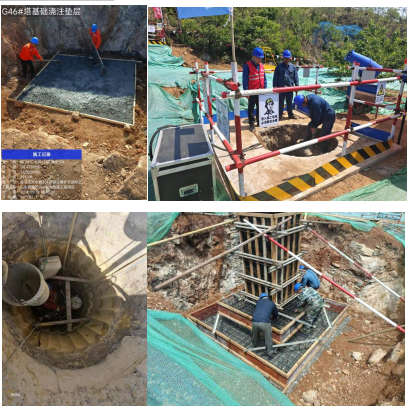

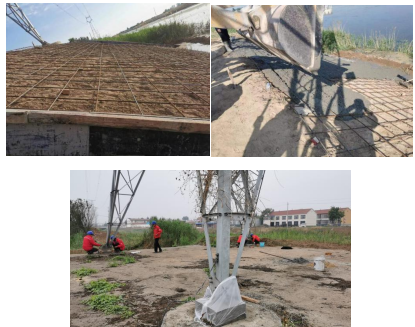

1、淄博西里220kV輸電線路工程:現場投入項目管理人員7人,施工人員30人,施工作業機械6臺。開挖完成板式基礎3基,人工掏挖7基正在開挖中。

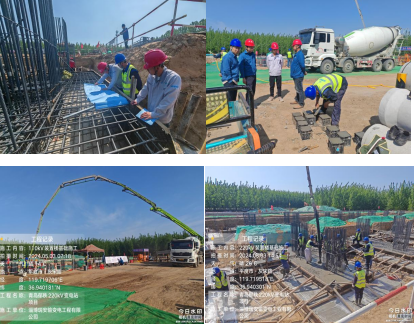

2、青島郁秩220kV變電站新建工程:現場投入項目管理人員6人,施工人員40人,施工作業機械1臺,完成220kV 配電裝置樓獨立基礎混凝土澆筑420立方米,鋼筋綁扎30噸,站區給排水管道安裝200米。
3、220kV濱杜線等4條線路防汛維修工程:現場投入項目管理人員3人,施工人員20人,施工作業機械2臺。220kV窯信線#43、#44護坡,鋼筋用量4噸,混凝土澆筑51立方米,對破損的保護帽破除重新澆筑共31立方米。

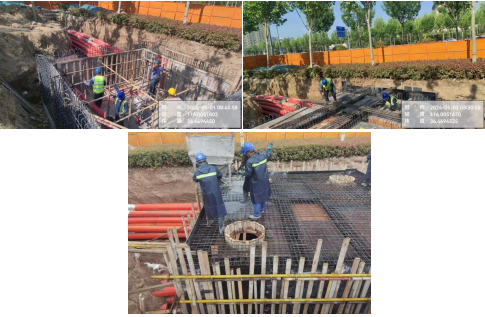

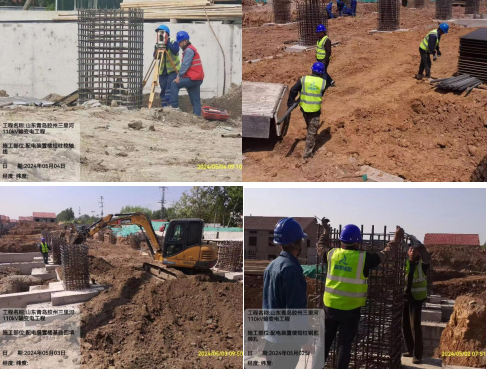

4、青島膠州三里河110kV變電站新建工程:現場投入項目管理人員6人,施工人員30人,施工作業機械2臺。完成10kV電纜溝拆除內模和支撐36米;配電裝置樓基礎回填1102平方米,短柱合模4根,短柱下地腳螺栓160根。

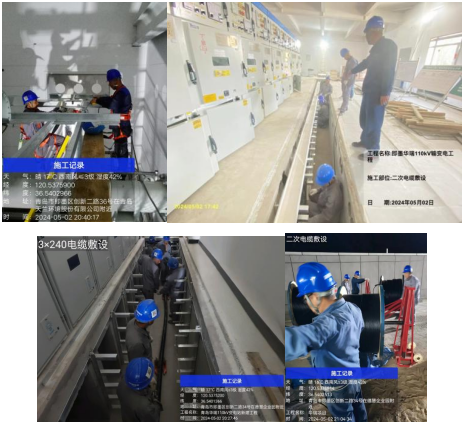

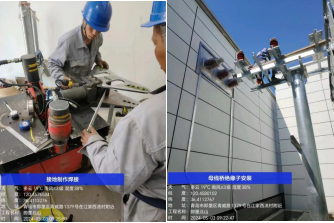

5、青島即墨華瑞110kV輸變電工程:現場投入項目管理人員6人,施工人員50人,電纜敷設640米,主變低壓側母線橋安裝焊接完成;全站電氣接地制作完成50%。
6、青島即墨北山110kV變電站改造工程:現場投入項目管理人員2人,施工人員10人。主變,站用變,電容器和電抗器母線制作安裝,接地焊接完成。

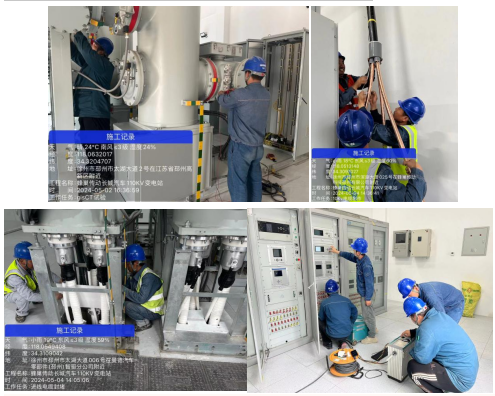

7、江蘇蜂巢傳動科技邳州有限公司配套110kV總降變工程:現場投入項目管理人員3人,施工人員30人。敷設10kV出線電纜7000米,10kV電纜終端制作、電氣設備試驗調試工作。

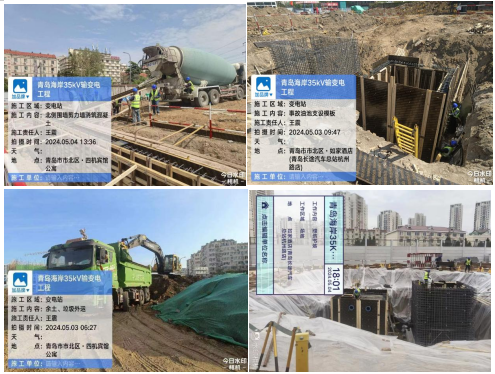

8、青島海岸35KV輸變電工程:現場投入項目管理人員4人,施工人員30人,施工作業機械1臺,完成北側圍墻剪力墻支設模板100平方米、混凝土澆筑30立方米;事故油池、集水池鋼筋綁扎2噸、支設模板210平方米;變電站內余土、垃圾清理外運650立方米。

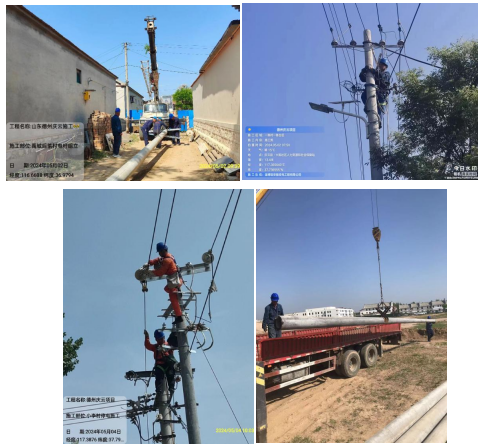

9、聊城二干路(振興路-東昌路)電纜隧道工程:現場投入項目管理人員3人,施工作業人員10人。振興路以北5*5米電纜檢查井綁扎鋼筋7噸,支模板90平方米,澆筑混凝土45立方米、振興路以北電纜保護管與5*5米電纜檢查井對接完成、全線箱涵內接地焊接完成道路花磚施工。
10、德州慶云縣配網改造項目:現場投入項目管理人員9人,施工人員60人,施工作業機械5臺。慶云5個臺區停電施工,共拆除電桿41基,新立電桿41基,下戶線安裝約5200米。虞城2個臺區共計完成新桿組立17基。崔李社區敷設電纜4300米,下戶線改造約1100米。
