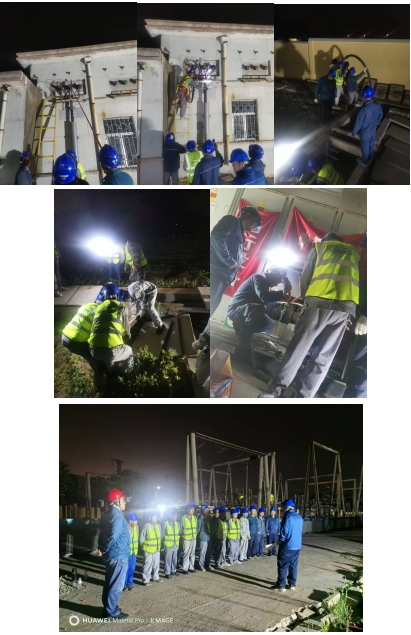

青島膠南110kV變電站10kV黨校線進行改造,5月21日晚上采取零點作業,完成開挖電纜溝35米,穿墻套管拆除電纜頭2個,敷設YJV22-3*300高壓電纜50米,制作電纜終端頭2個及試驗,22人連續作戰8個小時,順利完成工作任務。
