島城(黃埠嶺)500千伏變電站是山東省首座全戶內500千伏變電站。工程作為青島電網“十四五”期間最重要的500千伏輸變電工程,對提高青島中心城區供電能力、打通“外電入青”新通道等具有重要意義,是解決青島電網用電高峰期供電緊張的關鍵工程。
5月12日,公司選派具有豐富施工經驗和優秀管理能力的項目負責人,抽調精干技術人員組建專業知識互補的施工項目部,確立“科學管理奪紅旗,精心施工創國優”的建設目標。一次安裝人員、保護調試人員、高壓試驗人員共計50余人進場參加電氣安裝攻堅施工。
現場土建電氣交叉施工作業面多,項目部根據每日工作,制定安全風險告知卡,設立專門的安全管理小組,跟蹤檢查,消除事故隱患,制止違章作業和違紀行為。檢查重點圍繞高空作業、交叉作業、電氣作業、機械作業等方面進行,防止發生高空墜落、觸電、機械傷害事故。確保安全施工,并完善書面簽字。每天工作結束后,項目管理人員召開碰頭會,總結當天完成的工作,并對第二天的工作安排。

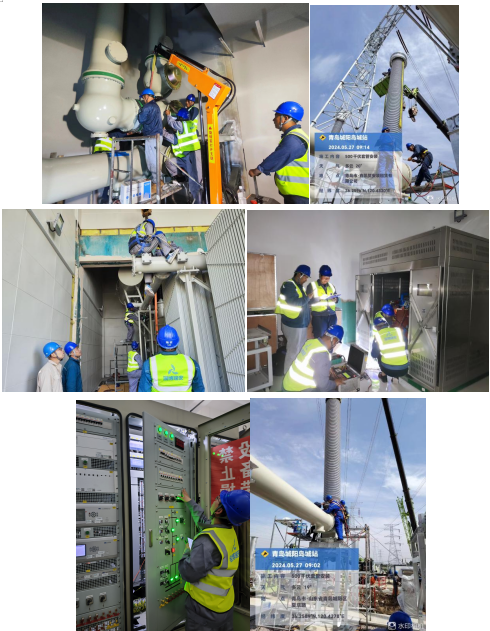

一次安裝班組進場后拆除500kV#2主變C相變壓器試驗工裝3只,并移至#2主變B相變壓器安裝。安裝完成66kV電抗器4臺;安裝完成66kV電容器1組;安裝完成500kV#2進線分支母線及500kV#1進線分支母線門型架地面部分;安裝完成#2主變C相變壓器的220kVGIS分支套管;安裝完成#1主變A相、#2主變B相、C相的66kVGIS分支套管及中性點GIS分支套管;#1主變B相、C相、#2主變A相66kVGIS分支套管及中性點GIS分支套管安裝中。
試驗班組進場后完成66kV高壓套管開箱試驗48只;完成66kV#1電容器常規試驗;完成500kV#1主變中性點設備、#2主變中性點設備常規試驗;完成10kV0號站用變常規試驗;完成10kV開關柜試驗3臺。完成500kVGIS斷路器動特性試驗5臺;完成避雷器試驗38只;完成500kV GIS氣室微水試驗54氣室;完成220kV GIS六氟化硫氣體密度繼電器校驗78塊。500kV GIS地刀接地排拆除;220kV GIS地刀接地排恢復。協助山東省送變電公司試驗班測量500kV GIS回路電阻測試、66kVGIS 主變分支套管回路電阻測試。
保護班進場后完成220kV線路保護調試1個間隔,220kV信號核對、遙控測試22個間隔、500kV信號核對、遙控測試7個間隔、主變本體信號核對、主控室公用測控信號核對、一體化電源、400V站用電信號核對。
