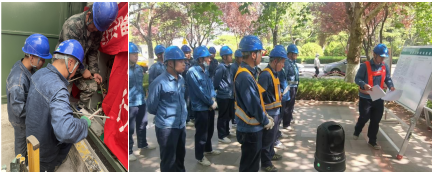

2024年6月12日8:00-17:00對高新區10kV火炬線停電改造施工,托管390米,人工開挖電纜溝30米,3×400電纜敷設537米,拆舊環網柜電纜頭4個,新做電纜頭4個。配電項目部提前策劃,制定出相應的技術措施和方案,作業人員早晨6:00就進入了施工現場做停電前施工準備,下午16:30完成全部工作,由于舊電纜運行時間長,中間電纜頭多,需要反復核對相位,進行倒相,晚上22點全線恢復供電。

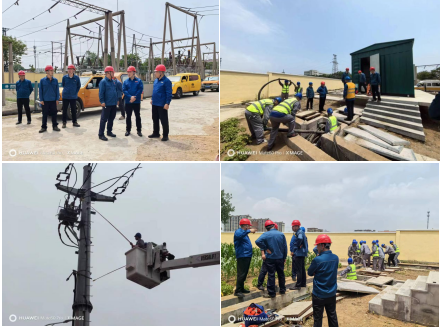

2024年6月12日9:00-16:00青島膠南110kV變電站10kV酒糖線停電改造施工,完成穿墻套管拆除電纜頭1個,敷設YJV22-3*300高壓電纜32米,制作電纜終端頭1個,下午16:00順利完成送電工作任務。停電期間,黃島供電公司總經理韓琳停電現場檢查指導工作。
