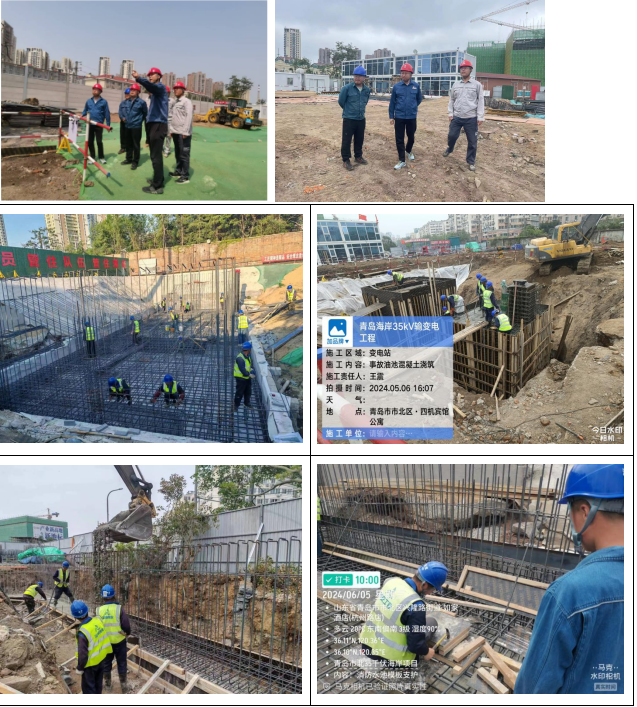

2024年6月15日,瑞安公司承接的青島海岸35kV變電站新建工程配電裝置樓開挖。新建裝置樓一座,地上一層,鋼結構,總面積890.24㎡;消防水泵房一座總面積229.68㎡,輔助用房一座,總建筑面積51.94㎡。站內布置有消防水池576m3、集水池46.67m3、事故油池46.67m3等配套設施。
本變電站站址位于四方機車舊廠區內,臨近運行膠濟鐵路和居民區,對環水保和漂浮物等管控措施要求嚴格。中標后項目部管理團隊立即進場進行手續土地、圖紙等對接,充分研讀鐵路運行管理要求,積極配合業主辦理涉鐵相關手續,與鐵路運行部門簽訂《聲屏障移交安全管理協議》一份、項目部編制并下發《站內覆蓋物(漂浮物)管控方案》一份。項目于2024年4月23日消防水池開挖后基坑邊坡臨近現狀運行的35kV線路鐵塔基礎,項目部積極匯報溝通業主、設計院,根據設計院出具的邊坡支護意見,編制《消防水池邊坡支護專項施工方案》,并進行邊坡支護施工。截止到2024年6月15日,完成站區內原中車集團35kV箱變及電纜遷移工作,事故油池、集水池、消防水池等累計完成鋼筋綁扎77噸,模板安裝1850㎡,混凝土澆筑600m3,圍墻基礎完成約110米。施工過程中對進場人員進行嚴格把控,施工人員必須經過省公司系統準入考試合格后方能進場施工。
