瑞安公司承接的青島郁秩220kV 變電站新建工程電氣部分主要包含:2臺220kV主變壓器;220kV GIS組合電器器12個間隔;110kV GIS組合電器14個間隔;10kV 開關柜47面;10kV電容器組6套;10kV 消弧線圈并聯小電阻成套裝置2套;保護屏80面;電纜敷設8萬余米。

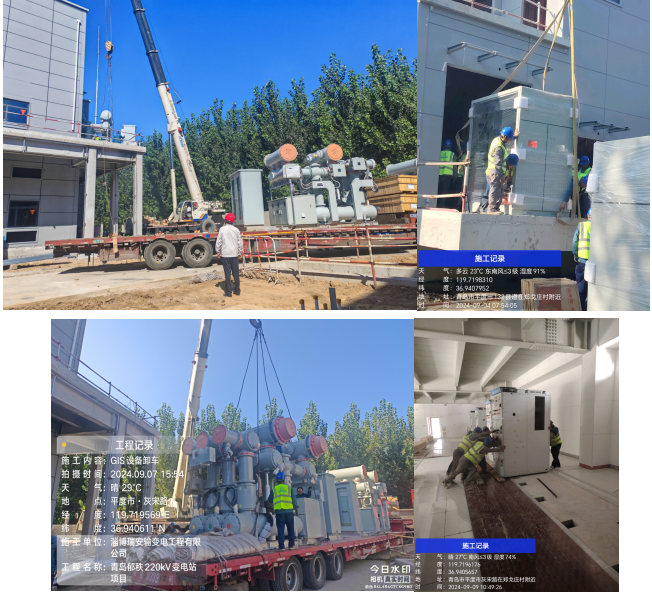

8月21日,業主、監理、施工三個項目部按照標準化轉序驗收程序進行驗收,完成土建交付電氣安裝階段中間驗收,現場工作中心迅速向電氣設備安裝靠攏,并精心策劃編制電氣設備進場安裝方案。09月01日開始,6套10kV電容器組進場就位完成,2套10kV消弧線圈并聯小電阻成套裝置就位完成,20面保護屏就位完成,220kV GIS 組合電器12個間隔就位完成。電氣施工過程中,項目部嚴格執行安全管控措施,特別強調施工人員的安全意識和現場安全措施,確保了所有進場設備的順利就位,為接下來的主變壓器安裝、110kV GIS組合電器安裝、10kV 開關柜安裝及電纜敷設做好充足準備,并制定針對性的保障措施及計劃開展剩余工作,為后期電氣調試及高壓試驗爭取更多有利的時間。
