國慶假期,瑞安公司各重點項目的施工現場,員工堅持奮戰在施工一線,
全力加快工程建設,確保各節點工期目標全面完成,用實際行動向祖國獻禮。

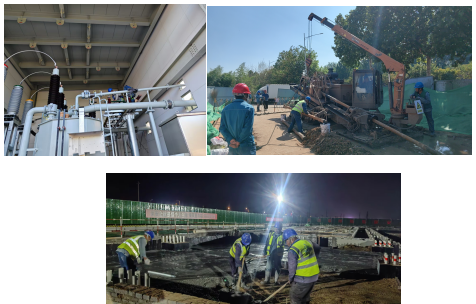

1、兩個220kV輸電線路工程:現場投入項目管理人員15人,施工人員182人,施工作業機械7臺,線路基礎施工澆筑9基,組塔組立16基,基礎開挖4基,基礎接地施工9基。

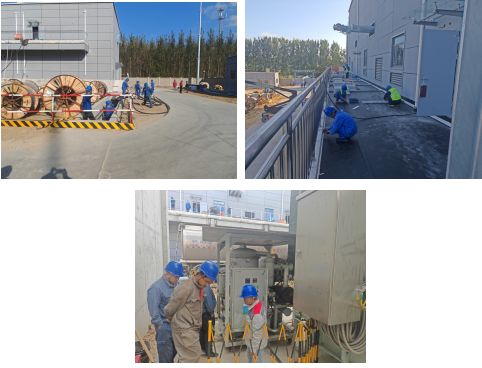

2、一個220kV變電站新建工程:現場投入項目管理人員7人,施工人員138人,施工作業機械3臺。土建完成:室內裝飾裝修 800平方米,室外梁柱包鋁板1000平方米,室外巡視平臺不銹鋼欄桿安裝200 米,室外場地硬化1000 平方米,電纜夾層膩?zhàn)油苛?1000平方米,巡視平臺防水涂料 700 平方米;電氣完成:#1、#2 主變注油、熱油循環,220kV GIS 分支母線及套管安裝,電纜槽盒安裝 1000 米,10kV 高壓電纜敷設 1200米,低壓電纜敷設 300 米。

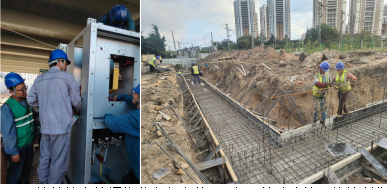

3、兩個110kV變電站新建工程:現場項目管理人員10人,施工人員60人,施工作業機械5臺。土建完成:屋面保護層澆筑80立方米,水泵房、消防棚真石漆噴涂280平方米,消防設備安裝,主變區油池壓頂澆筑,雨棚支架安裝工作任務;電纜溝混凝土澆筑墊層;電纜溝砌磚、變電站區排水50%、輔助用房外架搭設。變電電氣完成:組合電氣抽真空、6套電纜終端制作,主變附件安裝,二次電纜、主變端子箱、電抗器端子箱接線等,10kV開關柜、主變常規試驗、避雷器、電容器、電抗器、10kV電纜試驗,室內球機、電子圍欄安裝;線路完成:匡泰T接南膠線路拉管120米完成,灌注樁基礎澆筑,電纜隧道模板支設80%,電纜接頭井、直通井開挖和墊層澆筑。
4、一個35kV輸變電工程:現場投入項目管理人員7人,施工人員35人。土建完成:配電裝置樓外墻板安裝、涉鐵圍墻模板安裝,鋼筋綁扎,預埋件安裝、室內電纜溝電纜支架安裝、室內電纜溝接地扁鐵安裝100米;電氣完成:10kV開關柜銅排、小母線安裝。
5、陜西330kV榆林站戶外攝像頭立桿安裝30臺,基礎澆筑,接地制作,110kV區域線纜敷設33臺,接線安裝,戶外匯聚箱安裝3臺,室內保護屏3臺,接線上電,屋頂攝像頭安裝4臺。
