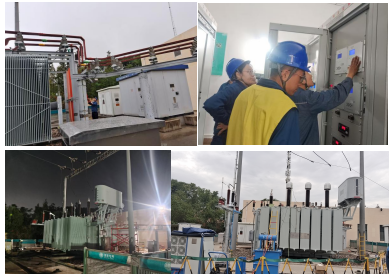

2024年10月18日,110kV北郊站新#1主變壓器正式送電。工程于2024年09月26日開始進場施工,本期原#1主變50MVA增容為63MVA,一次電纜敷設1200米,二次電纜敷設1600米。
整體計劃分兩個階段實施完成:9月26日至10月11日做好#1主變停電前準備工作,其中包括電源檢修箱基礎制作、中性點基礎制作、電纜敷設、電纜頭制作等。10月12日至10月17日,停電更換#1主變,現場施工人員加班加點在有限的時間內完成舊主變移出,新主變就位安裝。連續(xù)兩個晚上完成#1主變高中壓側導線更換、中性點更換、10kV母線橋更換、35kV電纜固定壓接。項目負責人嚴格把控關鍵環(huán)節(jié)和現場安全質量,確保工程“零缺陷”如期完工。
