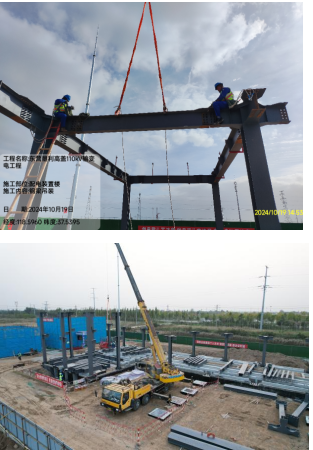

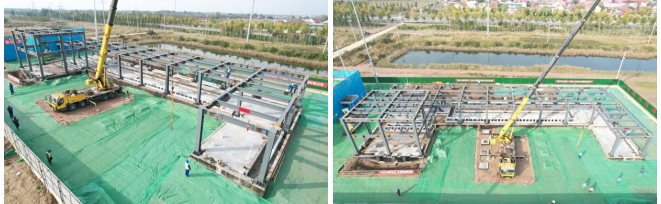

瑞安公司承接的東營墾利高蓋110kV變電站新建工程鋼結構吊裝歷時6天順利完成。本工程配電裝置樓為單層高低跨鋼結構框架,有鋼柱29根,鋼梁88根,總計116噸。鋼結構柱為H型柱和箱型柱結合,鋼結構梁為H型鋼梁,鋼梁連接采用全部螺栓鉸接。
鋼結構吊裝施工前,項目部精心策劃,多次開會討論研究鋼結構吊裝施工方案,充分考慮到現場施工空間,優化吊裝流程,根據現場方案驗算及吊裝效率等綜合考慮,采用1臺50噸吊車和1臺曲臂車配合鋼結構吊鉤拆卸,安全系數大幅度提升。合理策劃鋼結構到貨順序,確保每天到貨能全部就位完成。鋼結構班組特種作業人員提前向監理報審,施工期間所用施工工器具及安全工器具提前進場,由項目部統一核查檢驗合格標簽確?,F(xiàn)場安全施工。施工期間項目經理、安全員及作業層骨干人員每天開工前組織現場所有施工人員學習“反三違、除五害、防五類群死群傷風險”,同時根據當日的工作任務分析出對應的風險點及管控措施,確保了鋼結構吊裝的效率和安全可靠性,有效縮短了三級作業風險施工時間。
