濰坊青州黃樓35千伏變電站工程是我公司承接的一個變電站改造工程,該工程情況復雜,地理位置狹小,電氣接線情況復雜,改造方案難度大,8月15日該工程就將面臨初步驗收,但工程剩余工程量較大,10kV電纜溝及6條電纜敷設工作尚未開展,工期緊張。
施工項目部根據天氣情況得知未來幾天將有超強臺風“利奇馬”登陸,將引起持續的大風暴雨等惡劣天氣,到時候室外作業將無法進行,如果等待臺風過去再施工,不但會造成工期延誤,還會造成人員怠工,窩工,施工項目部經討論決定不能束手等待,必須主動與天氣搶時間,搶進度,必須在10日臺風到達前完成該項工作。

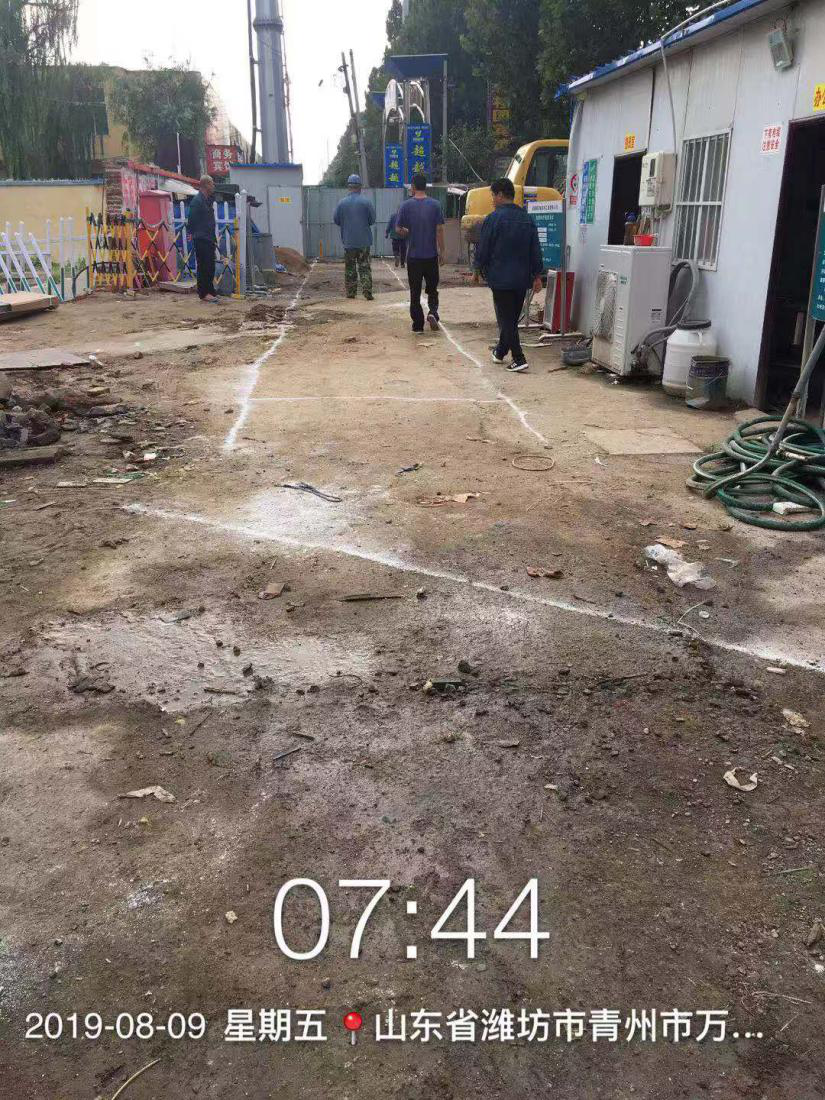

項目部積極對接溝通業主,催促10kV甲供3*400電纜必須在8月9日前到貨,協調分包單位人員和砼槽等在8月9日前到位,到位后在8月9日早上8點開始開挖電纜溝,并埋設砼槽。下午19點,電纜溝土建工作結束,準備敷設電纜。

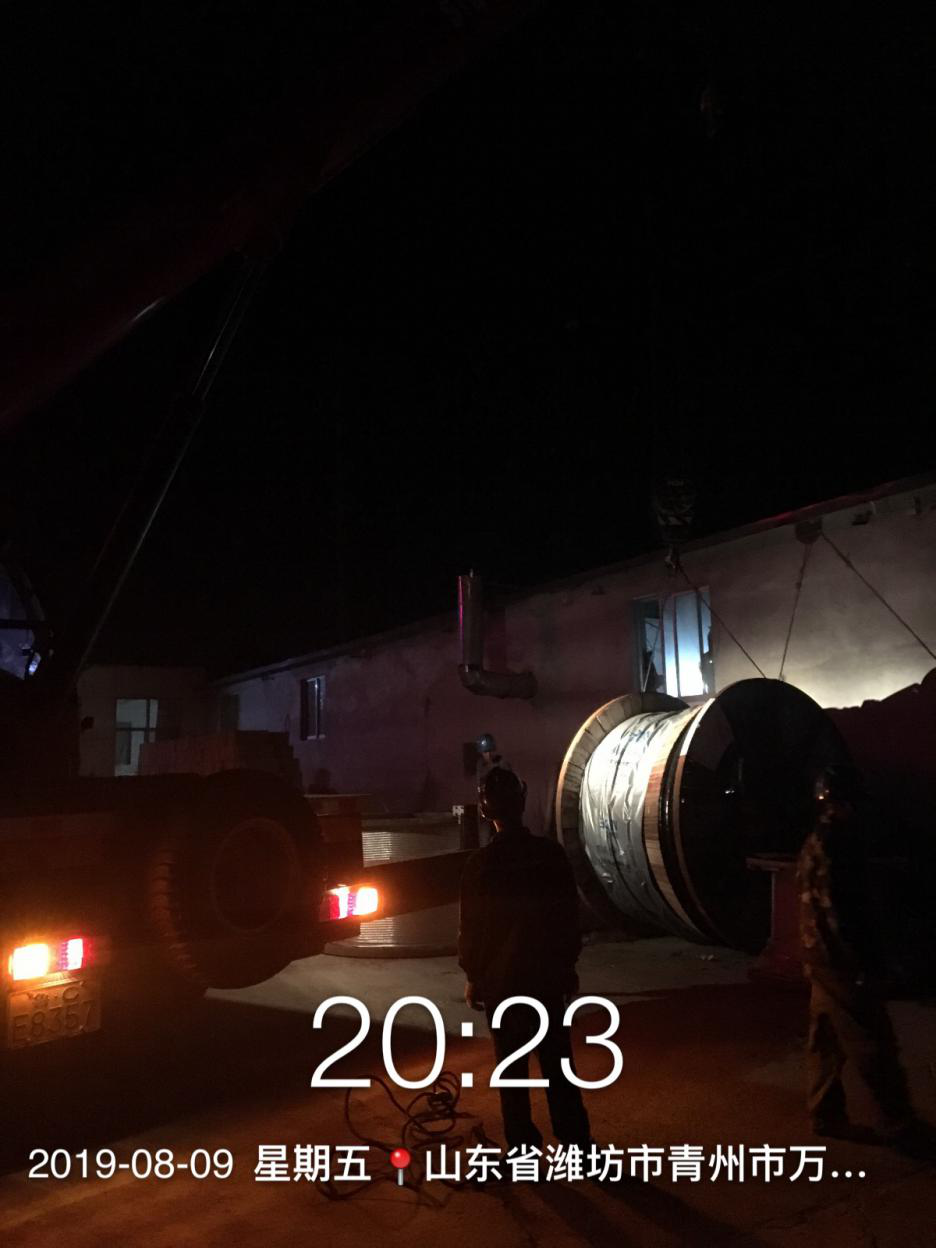

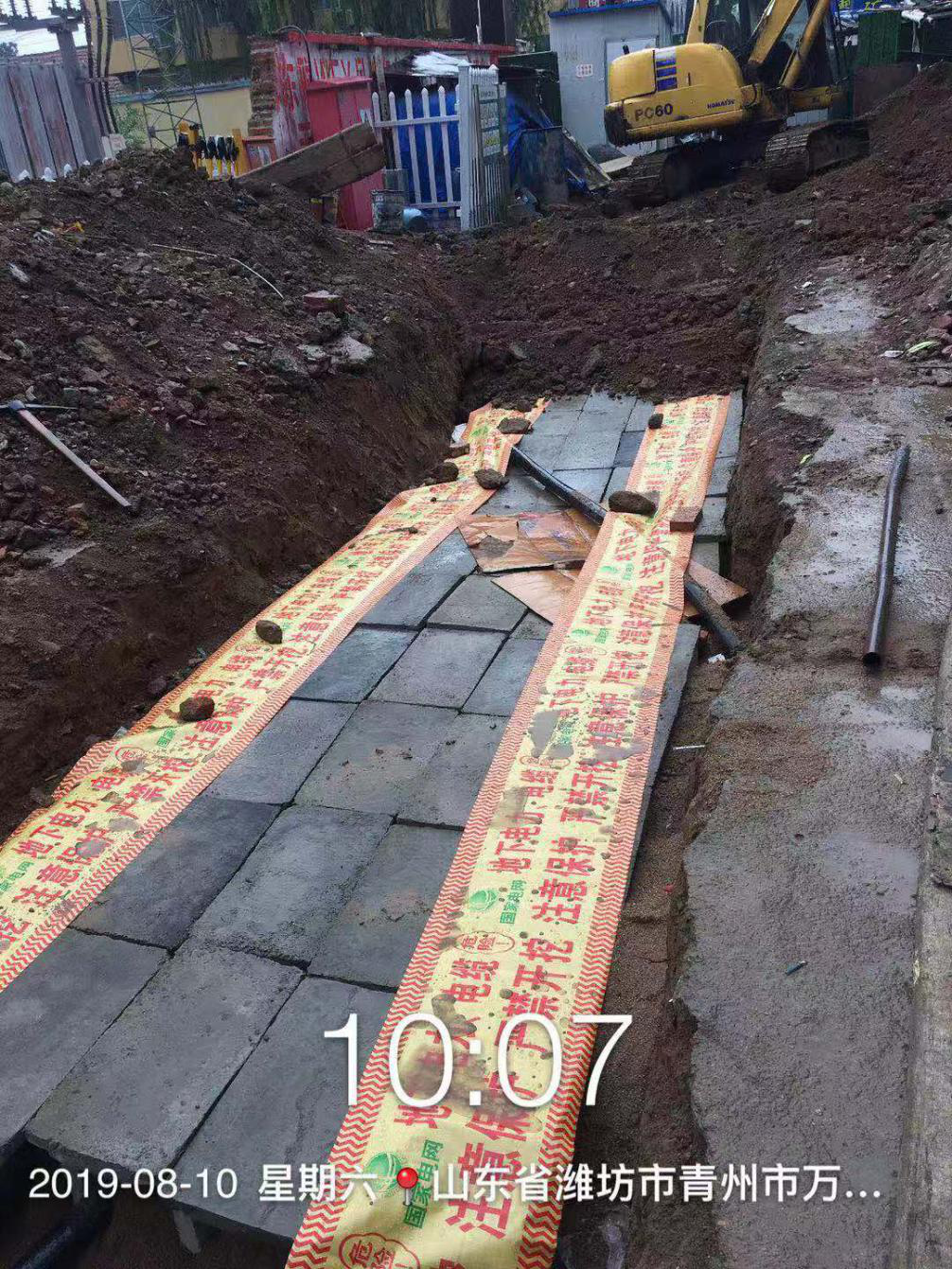

自建隊蘇建剛班,剛剛完成線路四級跨越架的加固穩繩工作,得到任務后毫不猶豫趕到項目部,共同商議施工方案。電纜敷設前施工人員沒人會認為一晚上會敷設完6條將近900米十余噸的3*400電纜,項目部給施工人員開動員會,只要努力去做,沒有做不成的事情。在剛開始的第一條電纜是最短的,其實也是最困難的,所有人員一起努力人工敷設,費了九牛二虎之力,用了將近3小時才完成。利用這個間隙吊車汽車又去運來第二軸電纜。照這個速度下去,剩余的5條電纜至少還需要15小時以上才能完成,人員的承載力也很難承受。經過研究討論,改變施工方案,采用2臺絞磨機進行敷設,通過這一改變第二條電纜只用了不到2小時,照這樣下去明天天亮前就可完成。但天氣炎熱,為避免中暑和疲勞,項目部給施工人員配備了西瓜,綠豆湯,方便面,防暑藥品等。所謂熟能生巧,第三條,第四條,一直到最后一條,敷設用時越來越短,終于在10日凌晨三點完成了6條電纜敷設工作,隨后進行了電纜溝回填工作,避免了被臺風暴雨沖擊破壞的影響。在此期間自建隊、變電班、項目部所有人員無一怨言,無一離場,直至施工結束。從9日電纜溝開挖到電纜敷設完成用時19小時,既贏得了工期又避免了雨期施工,給土建回填贏得了時間。10日上午暴雨如期而至,土建回填早已完成,保證了變電站安全。
遇到問題快速出擊,積極應對,不等不靠,項目部積極應對實際情況,為工程贏得了時間,與臺風賽跑,與暴雨拼搏,體現了“瑞安速度”。讓不可能變成可能,甚至提前完成任務,真真正正體現了瑞安效率,體現了瑞安是一支實實在在的鐵軍隊伍,我們?yōu)榇硕湴痢?/span>
