山東濰坊青州黃樓35千伏變電站主變增容工程是我公司承接的35kV變電站改造工程,該工程情況復雜,地理位置狹小,電氣接線情況復雜,改造施工難度大。8月15日該工程就將面臨初步驗收,但工程剩余工程量較大,10kV電纜溝及6條電纜敷設工作尚未開展,工期緊張。
原計劃電纜敷設工作由自建隊呂峰和蘇建剛班組共同施工,但由于呂峰班組還在濟寧項目施工,要8月10日中午才會趕到青州黃樓項目。項目部根據天氣情況得知未來幾天將有超強臺風“利奇馬”登陸,將引起持續的大風暴雨等惡劣天氣,一是會造成建成的配電室倒灌進水,二是到時候室外作業在一段時間內將無法進行。如果等待臺風過去再施工,不但會造成工期延誤,還會造成人員怠工,窩工,施工任務非常緊迫,施工項目部經討論決定,不能束手等待,唯有依靠現有的人員破釜沉舟,主動與天氣搶時間,趕進度,在10日臺風到達前完成該項工作。

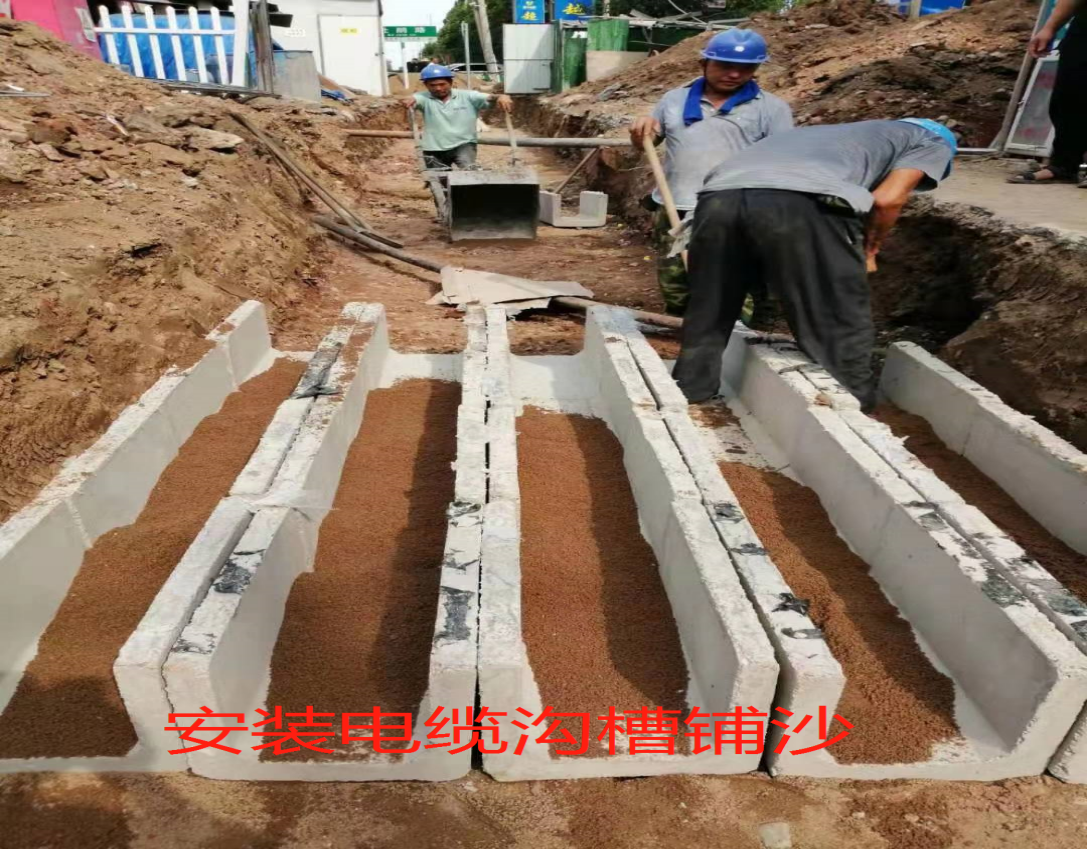

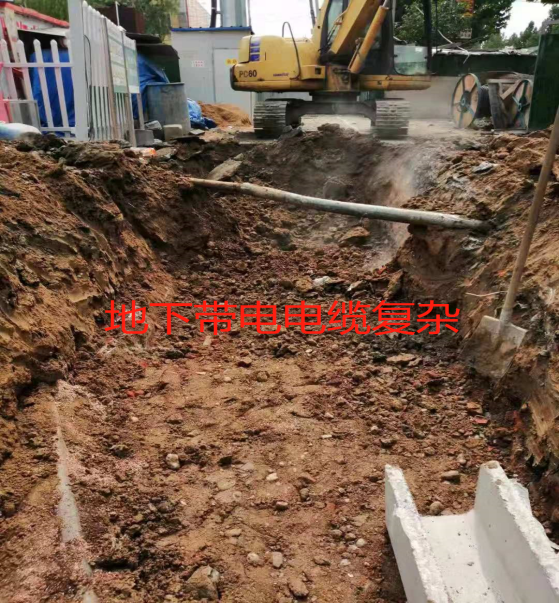

項目部秉承公司“言必行,行必果,說了算 、定了干、馬上辦。”的工作作風,馬上行動起來,8月9日早上7點項目部積極協調人員材料到位,到位后在8點開始土建開挖電纜溝,并埋設砼槽、沙子,施工過程中,地下還有10kv供電高壓電纜,項目部與土建施工采取機械人工配合施工,保證了帶電電纜的安全運行。
下午19點,電纜溝土建工作結束,準備敷設電纜。
蘇建剛班在下午18點剛剛完成線路四級跨越架的搭設和加固穩繩工作(防臺風),得到任務通知后毫不猶豫趕到項目部,接受技術和安全方案交底,準備工器具,簡單在項目部吃過工作餐,即投入戰斗。

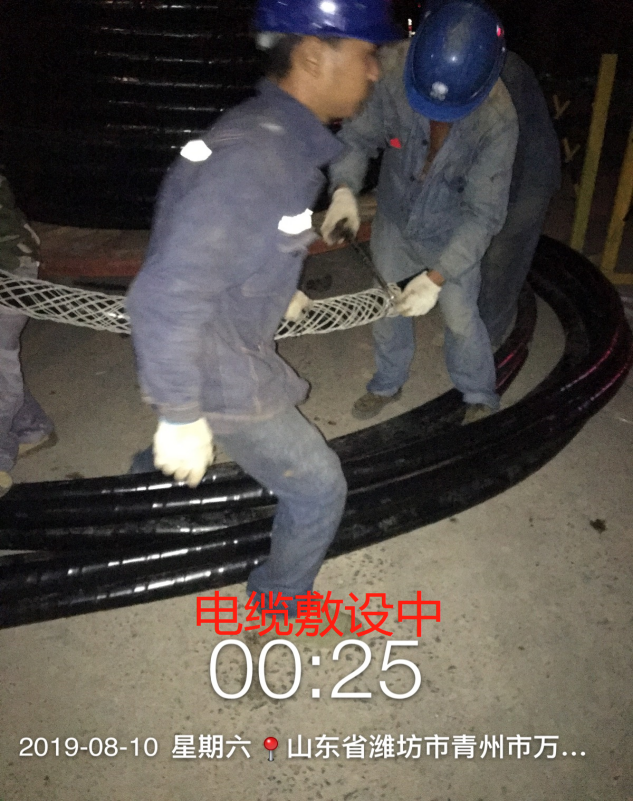

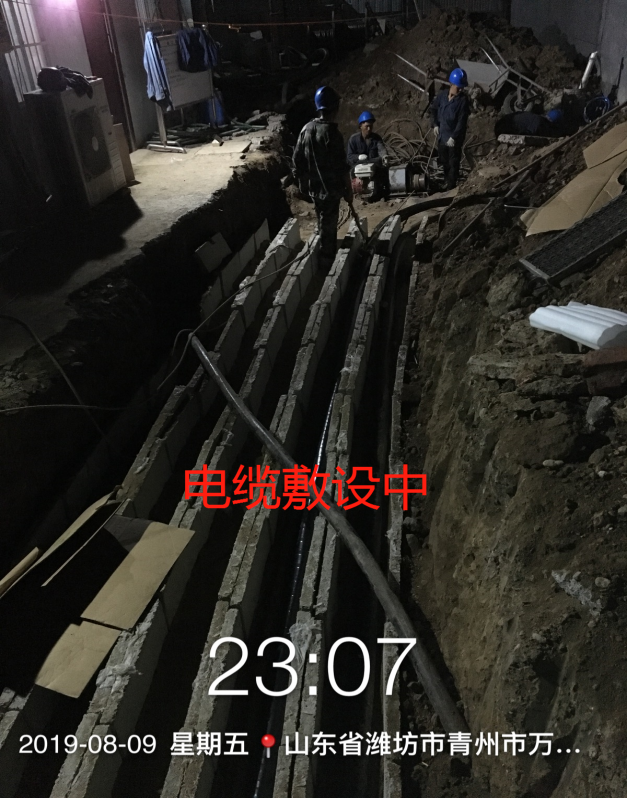

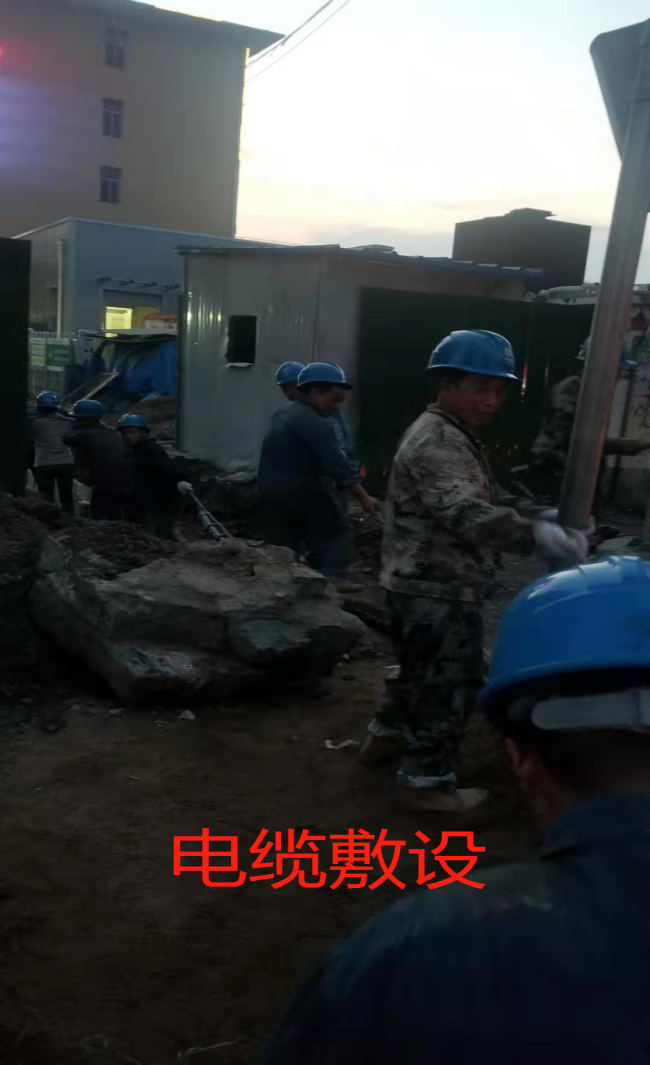

期間,項目部在現場給施工人員召開動員會,會后,施工人員利用一晚上時間共敷設完6條3*400電纜共計將近900米,總重量十余噸。通過艱苦奮斗努力工作,發揚了瑞安鐵軍的精神和樹立瑞安良好的形象。

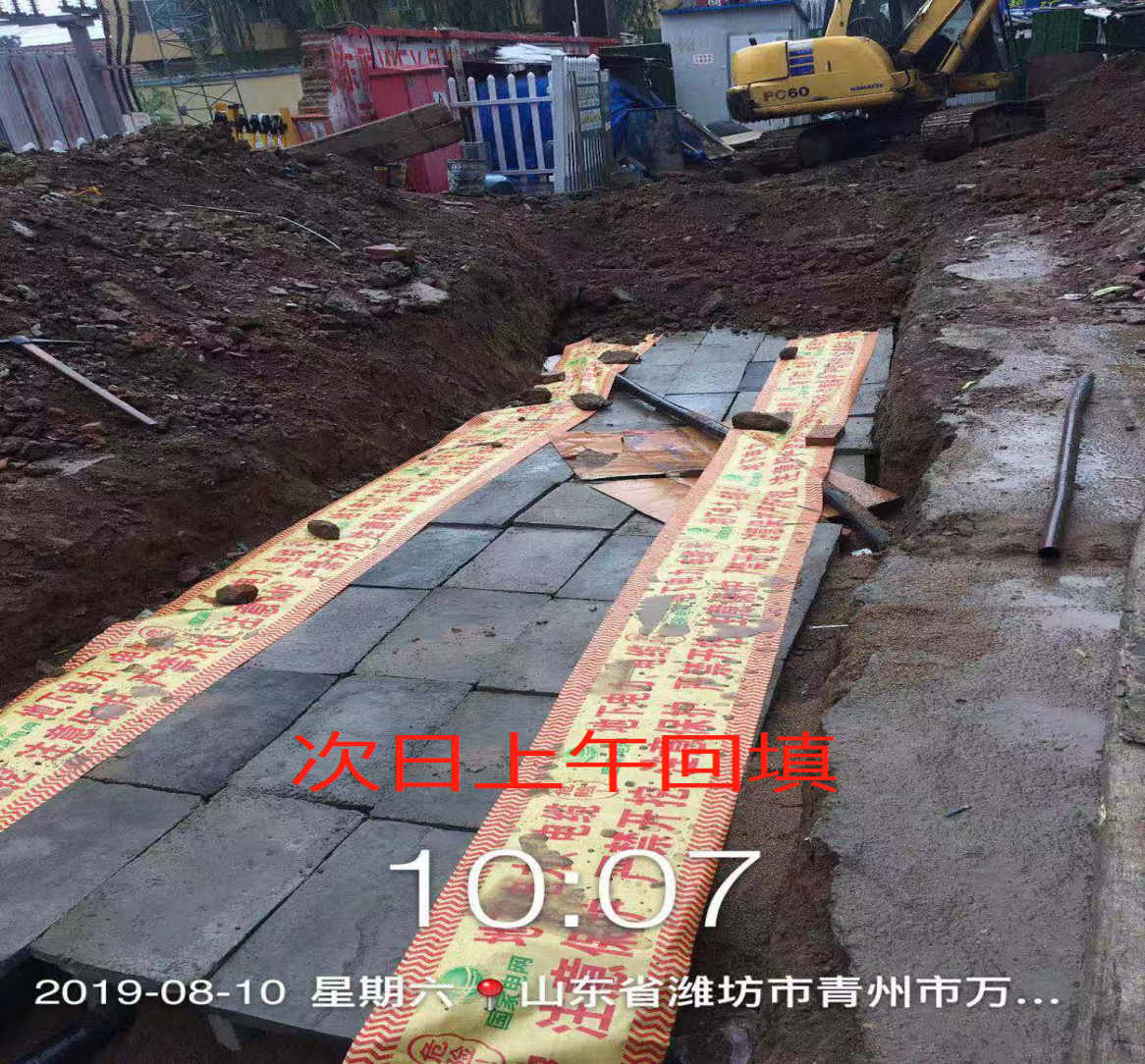

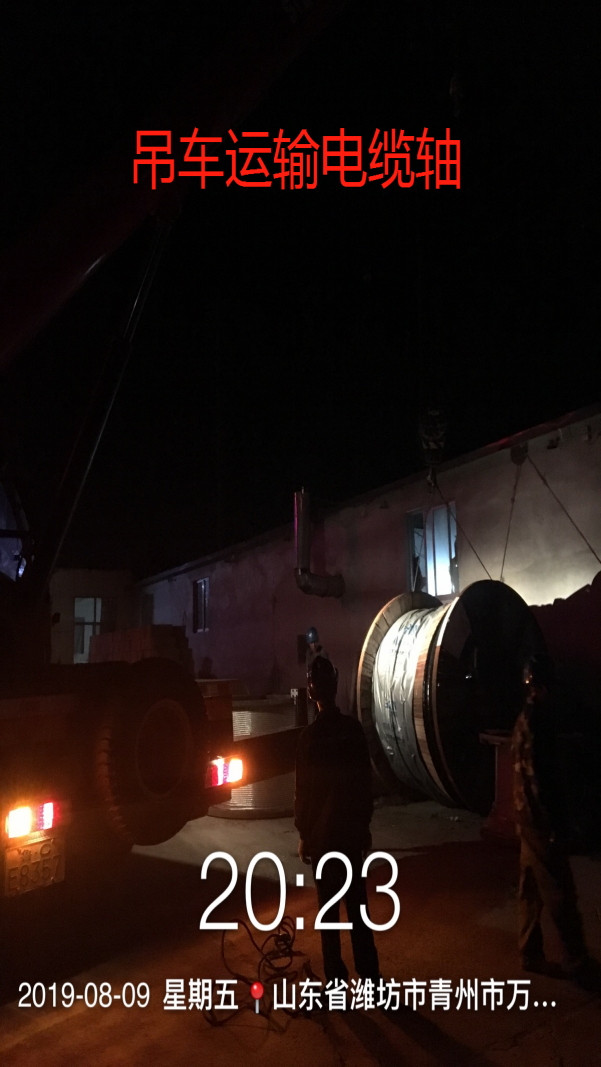

在剛開始的第一條電纜是最短的,其實也是最困難的,所有人員一起努力人工敷設,用了將近3小時才完成。利用這個間隙吊車汽車又去運來第二軸電纜。照這個速度下去,剩余的5條電纜至少還需要15小時以上才能完成,人員的承載力也很難承受。經過研究討論,改變施工方案,采用2臺絞磨機進行敷設,通過這一改變第二條電纜只用了不到2小時,照這樣下去明天天亮前就可完成。但天氣炎熱,為避免中暑和疲勞,項目部給施工人員配備了西瓜,綠豆湯,方便面,防暑藥品等。所謂熟能生巧,第三條,第四條,一直到最后一條,敷設用時越來越短,終于在10日凌晨三點完成了6條電纜敷設工作,隨后進行了電纜溝回填工作,避免了被臺風暴雨沖擊破壞的影響。在此期間自建隊、變電班、項目部所有人員無一怨言,無一離場,直至施工結束。從9日電纜溝開挖到電纜敷設完成共用19小時,既贏得了工期又避免了雨期施工,給土建回填贏得了時間。10日上午暴雨如期而至,土建回填早已完成,保證了變電站安全。
遇到問題快速出擊,積極應對,不等不靠,項目部積極應對實際情況,為工程贏得了時間,與臺風賽跑,與暴雨拼搏,體現了“瑞安速度”。讓不可能變成可能,甚至提前完成任務,真真正正體現了瑞安效率,體現了瑞安是一支實實在在的鐵軍隊伍,我們?yōu)榇硕湴痢?/span>
