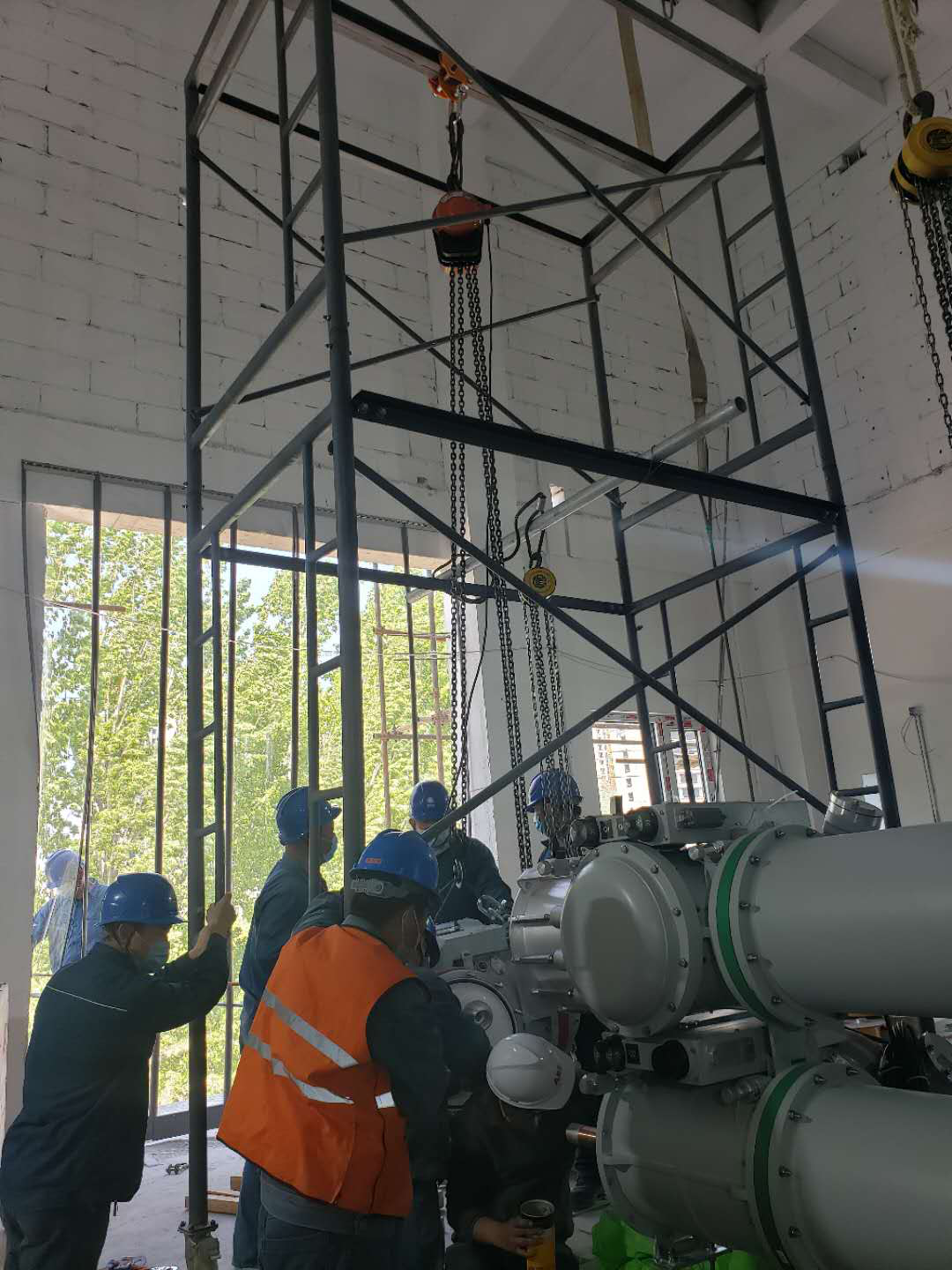

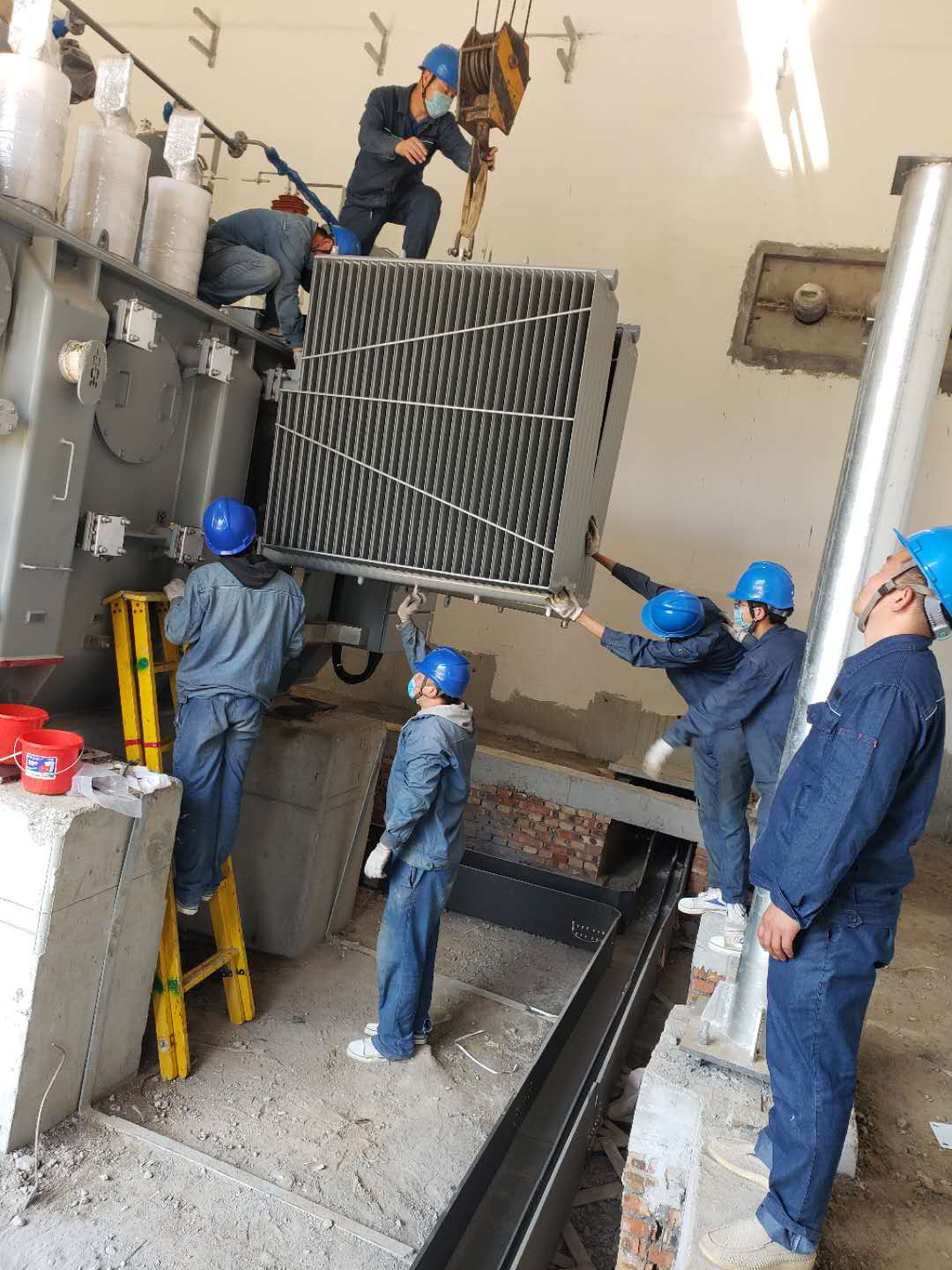

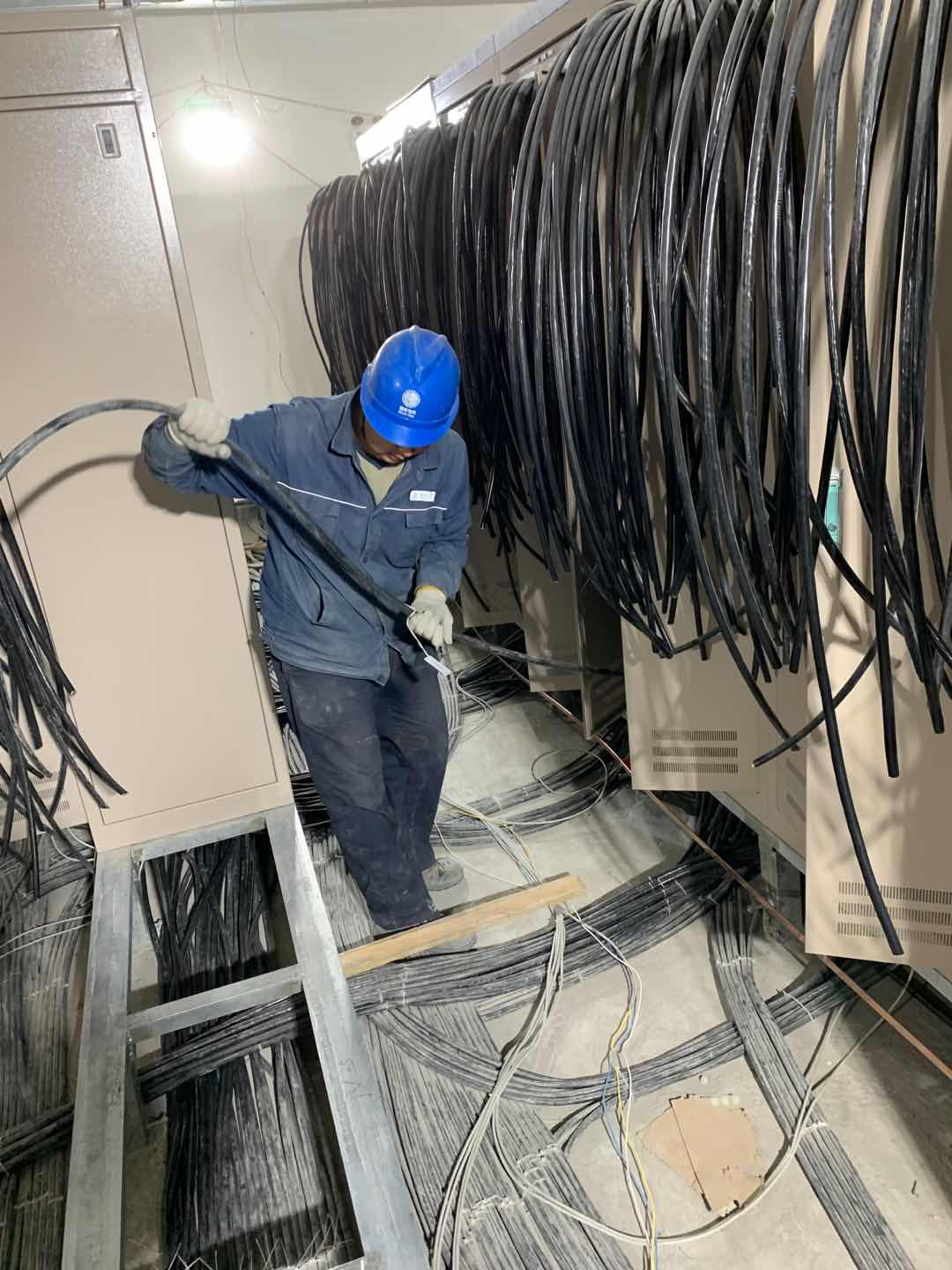

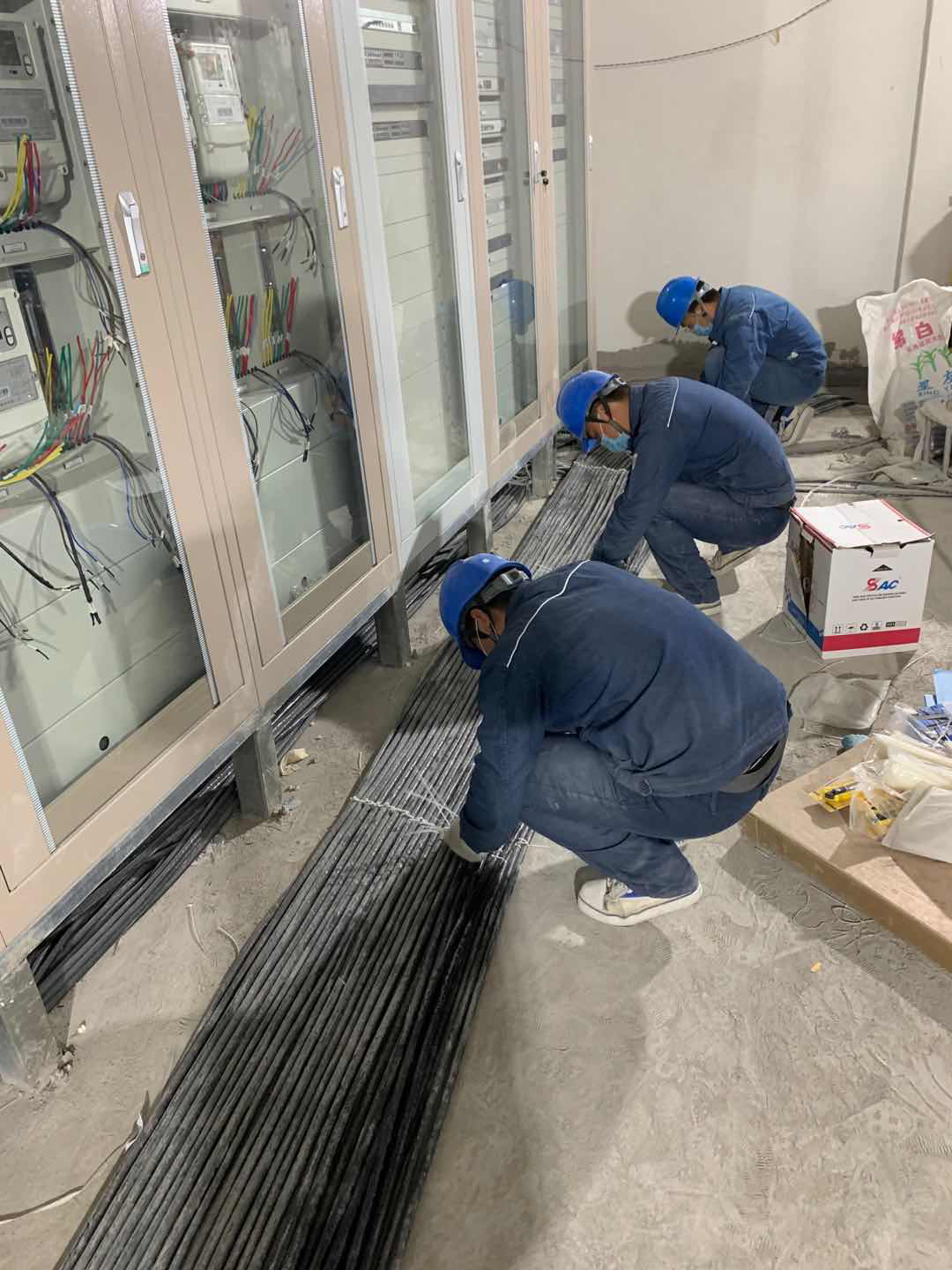

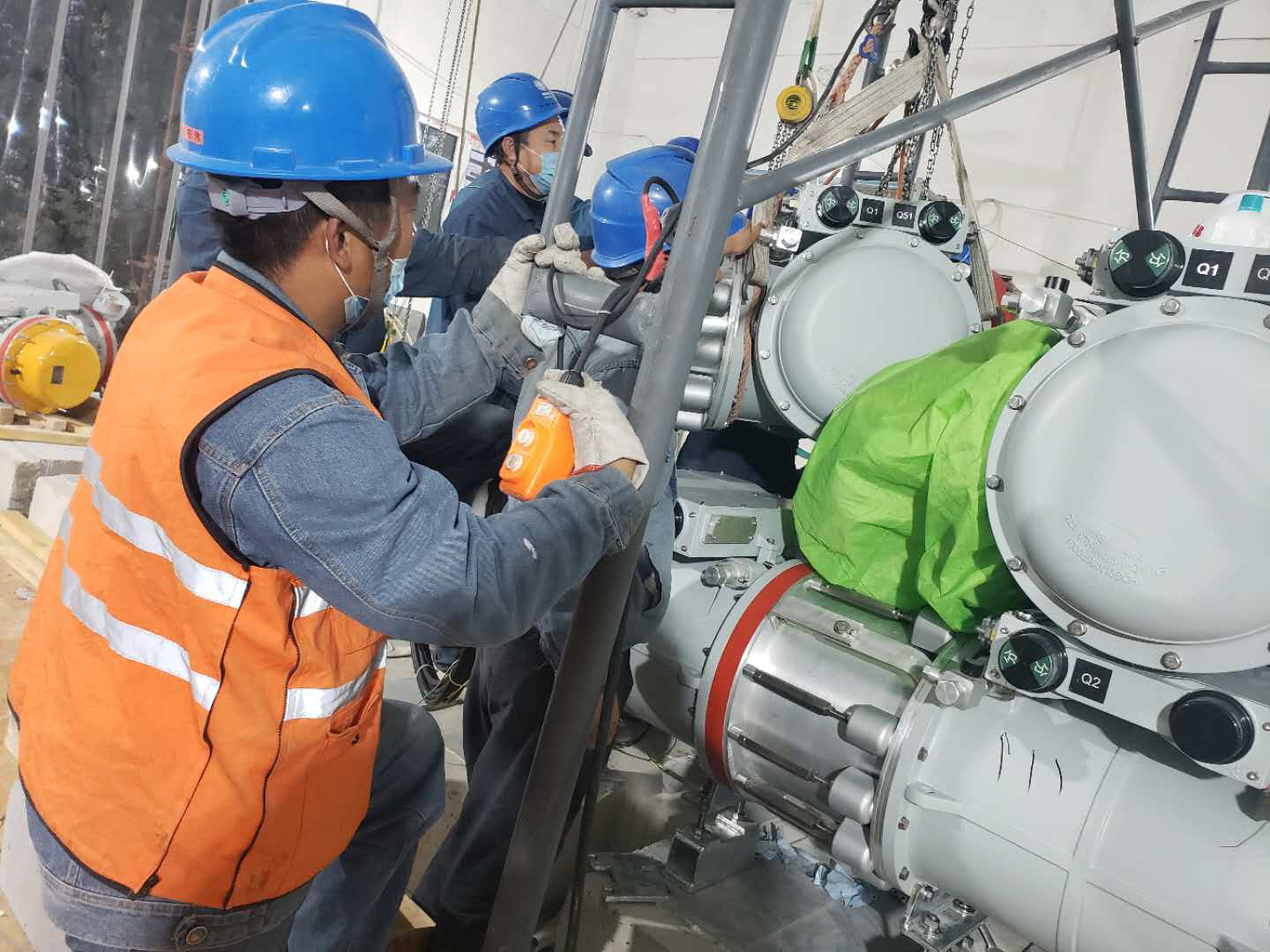

瑞安公司承接的山東天岳先進材料科技有限公司110KV變電站項目,自4月19日第1臺110kV GIS組合電器進場以來,現已完成7個110kV間隔GIS組合電器,變電班組在策劃時,依據現場特殊安裝條件,為方便GIS組合電器吊運,自行研制加工1座門型吊裝架,并運至現場安裝,便捷安全。在現場,施工人員以飽滿的工作熱情每天加班加點,從早上5點工作到晚上9點,項目部每晚加班連夜派駐專人到現場對GIS組合電器抽真空、注氣等工作。同時,采用點對多的施工方法已敷設二次電纜 13000余米,按照國網標準化工藝實施,現已完成2面線路保護測控屏的接線;新上的保護室內33面屏,現已完成一體化電源包括調度數據網,數據網關I,數據網關II,110kv快切保護屏,110kv故障錄波器等9面屏的接線,剩余保護屏的接線,5月2日全部完成。施工人員6天內完成2臺110kV 16000KVA主變安裝、20臺高壓開關柜安裝、6條110kV電纜總長230米敷設完成等工作任務。4月19日,公司變電班到現場進行GIS組合電器安裝工作。

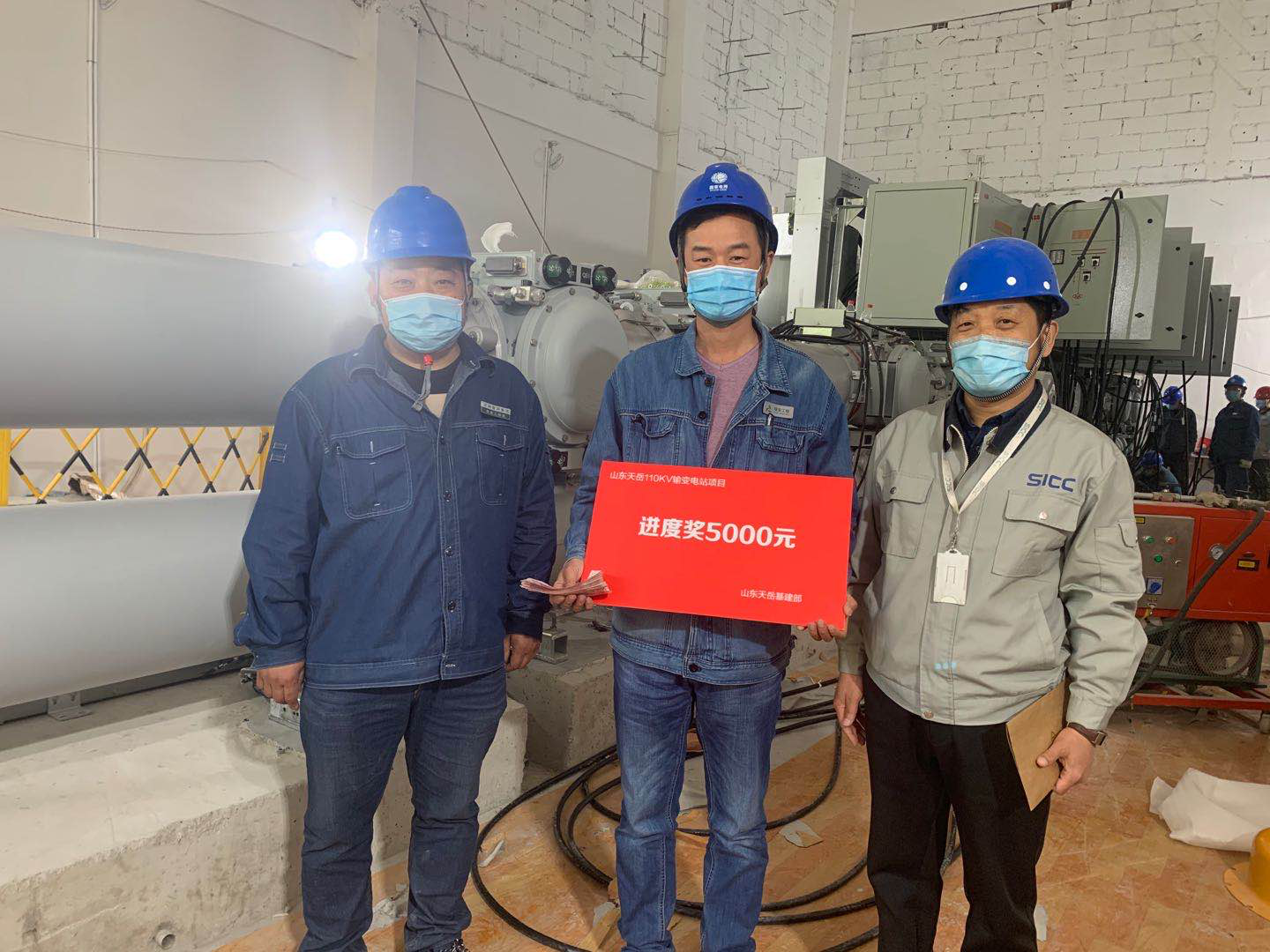

項目部現場80余人,采用白班晚班“兩班倒”的工作模式,使實際施工進度比進度計劃提前。同時,業主項目部人員也一直緊盯現場,對我方施工人員快速機動能力和精湛的施工工藝予以肯定,并于4月25日為公司頒發“施工進度獎勵”5000元予以嘉獎。
