為提高設備安全運行穩定性,聊城供電公司組織對譚莊站110kVGIS設備進行全面大修,同步進行110kV室外GIS加蓋防護棚工作。

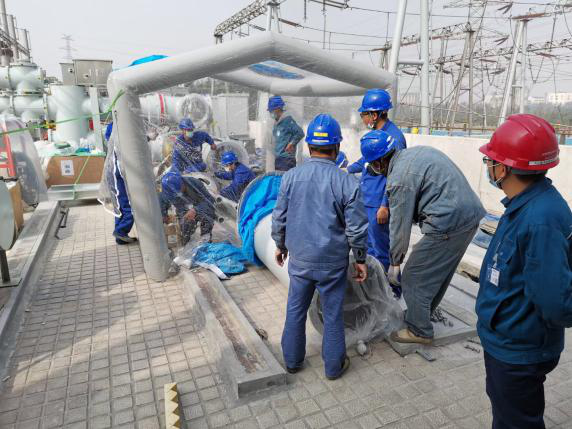

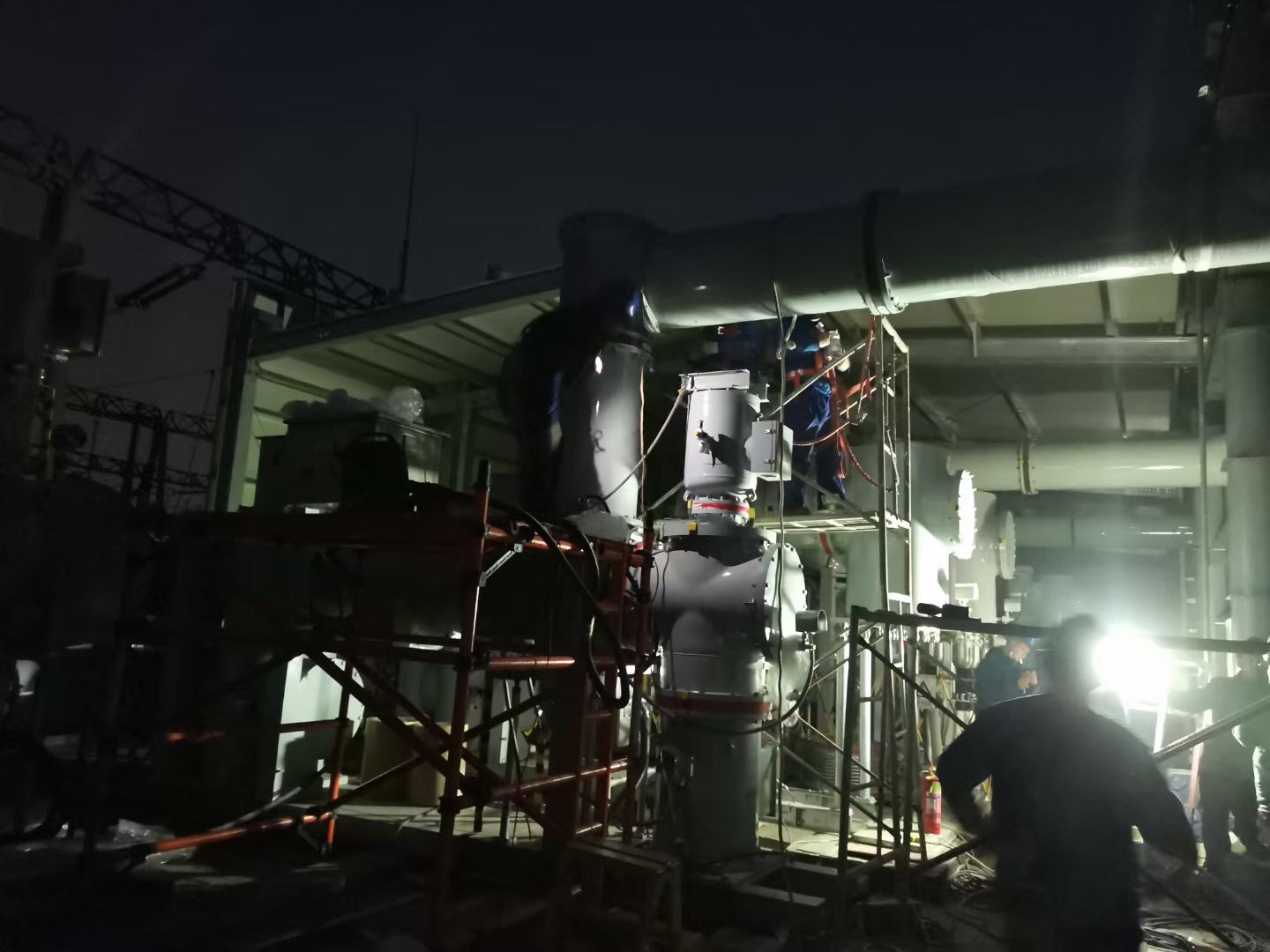

本次大修共分為四個階段實施,于2020年9月12日至12月30期間進行:①9月12日-9月14日,共計3天,#2母線停電3天,進行氣體回收,拆解,將母線分為兩段,恢復西側#2母線送電②9月15日-11月10日,共計57天,先將#1母線停電3天,進行氣體回收、拆解,西側#1母線恢復。對電氣連接斷開的東側設備共9個間隔整體大修安裝,安裝完畢后,進行耐壓及調試試驗,加蓋板房。合格后,恢復東側間隔送電。③11月17日-12月27日,共計41天,西側8個間隔停電,整體大修安裝,安裝完畢后,進行耐壓及調試試驗,加蓋板房。本階段最后3天進行東西兩側#2母線對接,試驗合格后,恢復#2母線送電。④12月28日-12月30日,共計3天。#1母線停電3天,進行東西兩側#1母線對接,試驗合格后,恢復#1母線送電,全站設備改造結束。大修內容為更換一期、二期、三期全部間隔所含的母線、隔離開關、斷路器、避雷器、PT出線套管等一次設備,對架空出線側進行耐張串及下引線更換,并對設備區進行加蓋板房,#2、#3主變精益化治理,以及對110kV線路保護及測控裝置更換等。
本次改造歷時110天,于2021年1月11日成功送電,聊城分公司在檢修工區由變電班李連峰帶領的13人全部參與其中。通過這次工程施工,分公司人員已經完全融入進檢修工區的專業業務管理。
