青島江山南110kV輸變電工程自2020年09月18日國網山東省電力公司領導到現場督導檢查工作后,項目部充分調動施工力量,面對現場石方堅硬且無法爆破,城管執法及市政等單位環保管控,以及屢遭投訴等情況,項目部克服種種困難,最終在50天的時間內,清理完成土石方30000余方,為后期土建施工爭取了大量的時間。
2020年10月20日,消防水池及水泵房開始施工,于11月18日,全部施工完成,11月10日,配電裝置室開始進行放線施工,11月28日完成基礎施工,12月12日完成主體鋼結構施工,利用施工的黃金季節,努力搶奪工期。
截止目前,青島江山南110kV輸變電工程土建部分已完成配電裝置室基礎、主體鋼結構施工、外墻檁條及外墻板的安裝1#、2#主變壓器基礎及構支架、10kV開關柜基礎及預埋件、電容器、電抗器基礎及預埋件、接地變基礎及預埋件、主變及GIS一次電纜溝基礎的施工、全站接地施工、站外電纜隧道的開挖。

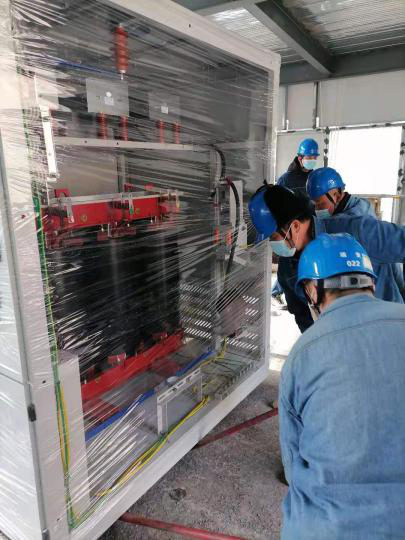

根據站內土建的施工進度,定于2021年01月23日10kV電容器卸車就位安裝,01月24日10kV接地變到場卸車就位安裝,01月28日10kV開關柜到場卸車就位安裝。
