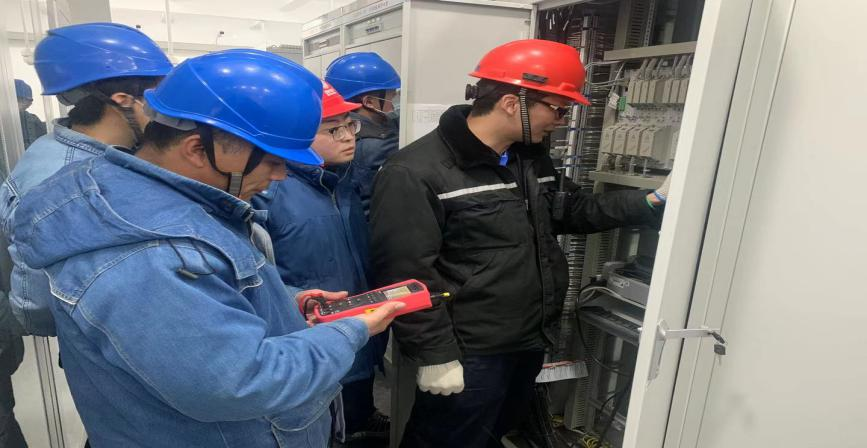

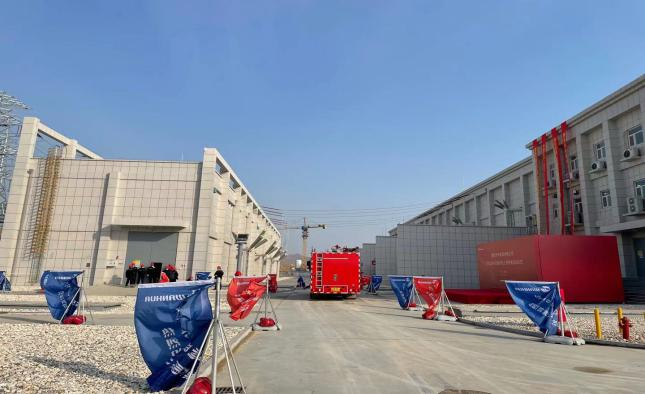

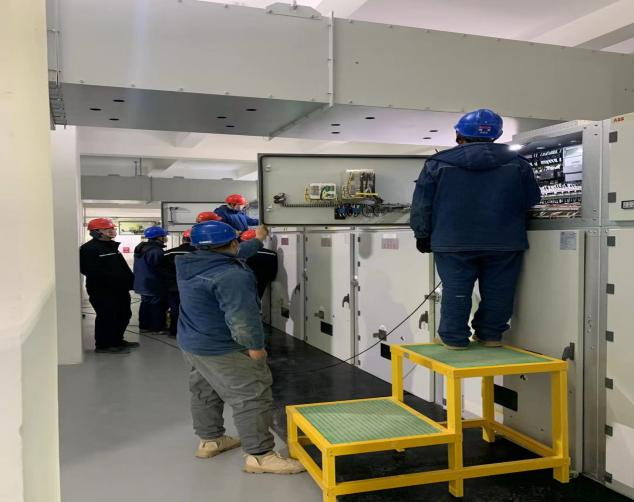

煙臺興華項目于2021年1月經業主和煙臺供電公司及有關部門驗收合格,定于2021年1月31日啟動送電。
1月31日晚18時00分,伴隨著煙臺興華能源有限公司220kV興華站華萬線215開關合閘聲音,興華站220kV系統啟動送電,21時00分瑞安公司保護專工匯報220kV系統同電源核相正確后,隨后對220kV兩臺主變沖擊送電,220kV系統送電完成,零缺陷投運。
2月1日下午,煙臺興華220kV變電站110kV及35kV系統啟動全面送電,于晚上21時00分110kV及35kV系統送電完成,帶負荷測方向正確。
2月2日早上,興華220kV變電站110kV主變及10kV系統啟動全面送電,于晚上22時00分110kV及10kV系統送電完成,帶負荷測方向正確。
