過節不停產,堅守第一線。為了保證工期的順利推進,五天的小長假,瑞安公司各個工地上的他們井然有序的開展進行所有工作,確保工程能夠如期交付。

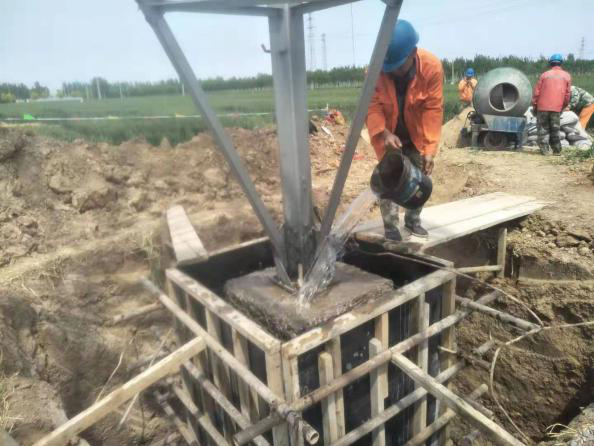

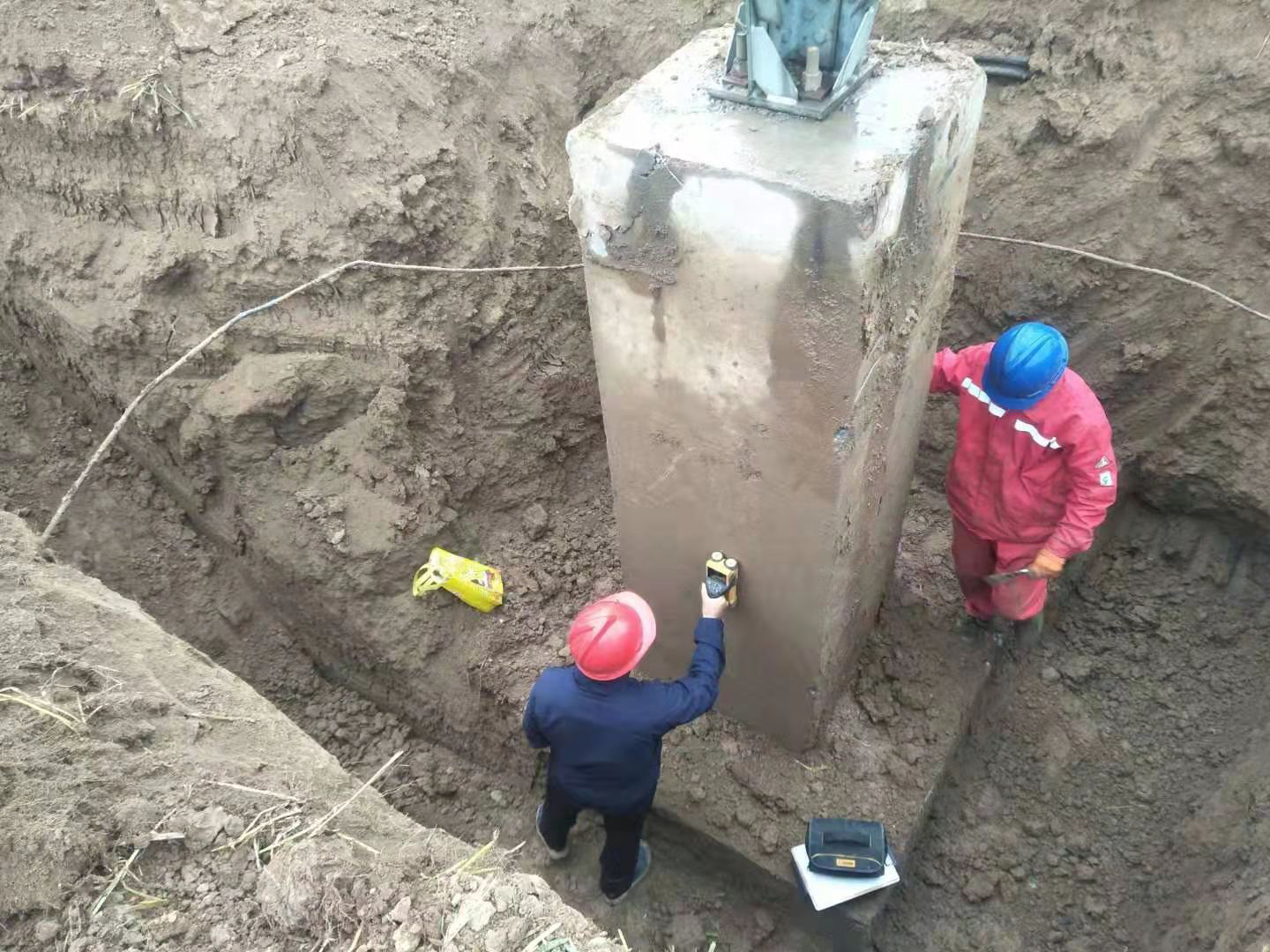

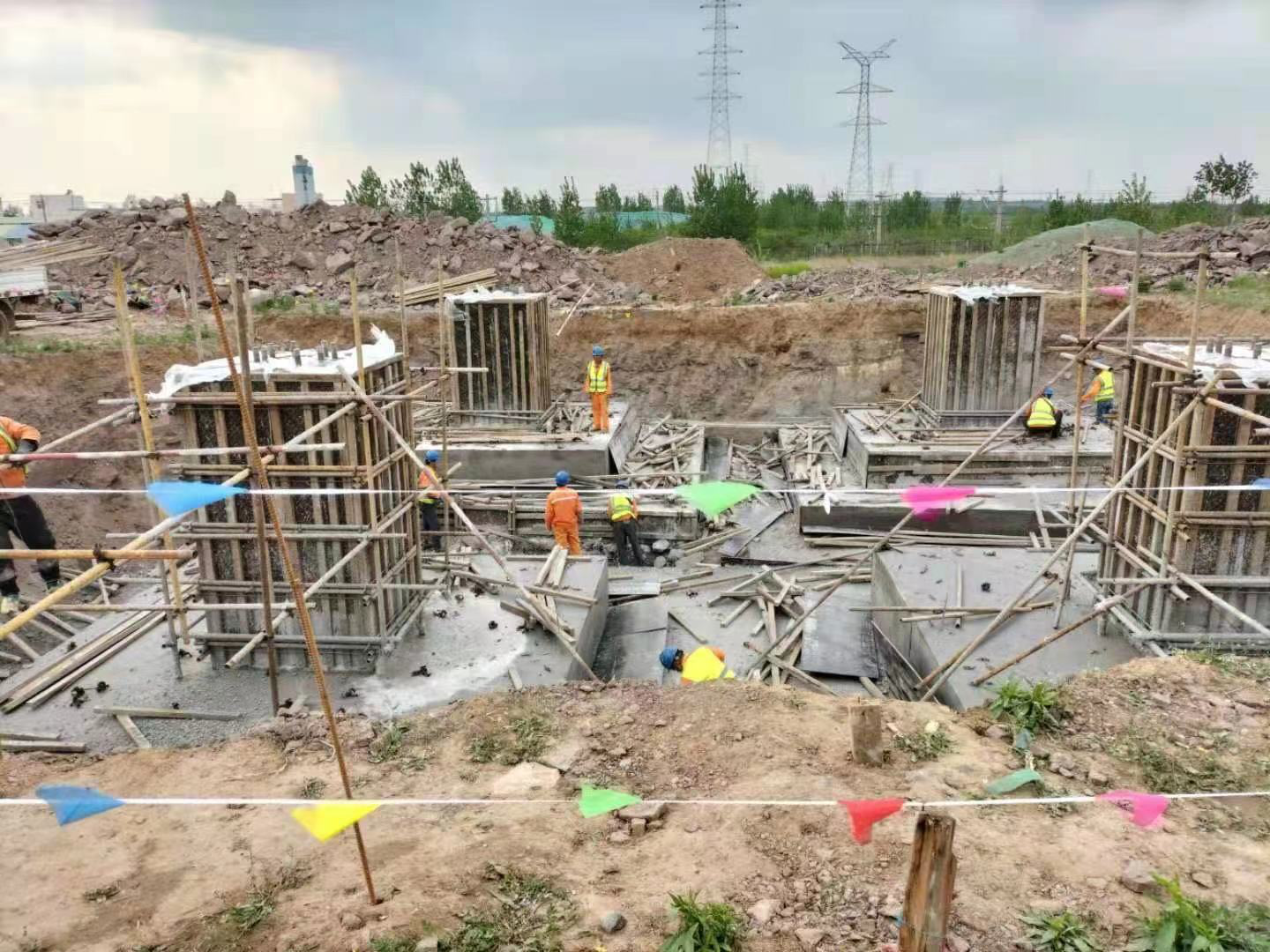

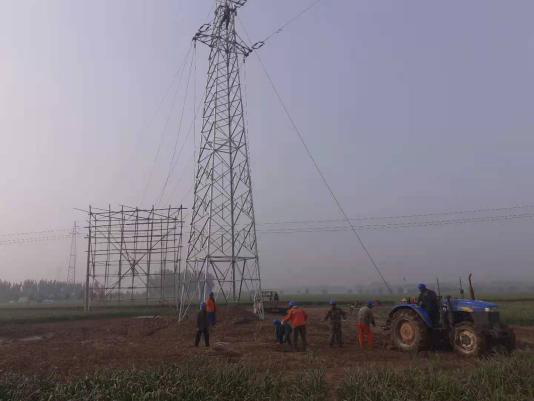

1、菏澤巨野田莊35kV輸變電工程共完成澆筑4基,地面組塔4基,鐵塔組立2基,架線0.8km,電纜敷設2.3km。

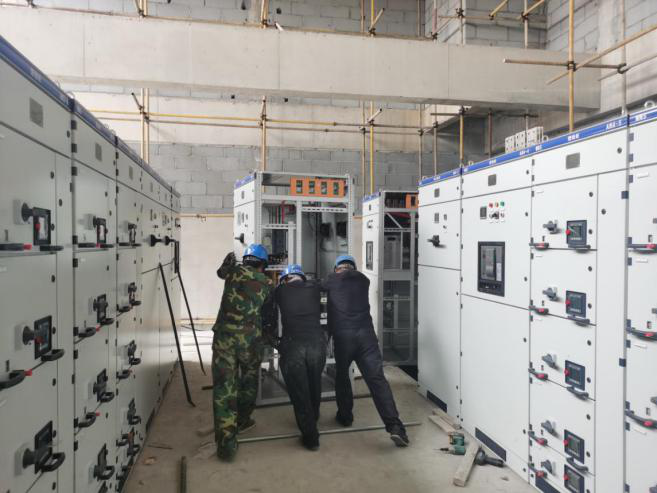

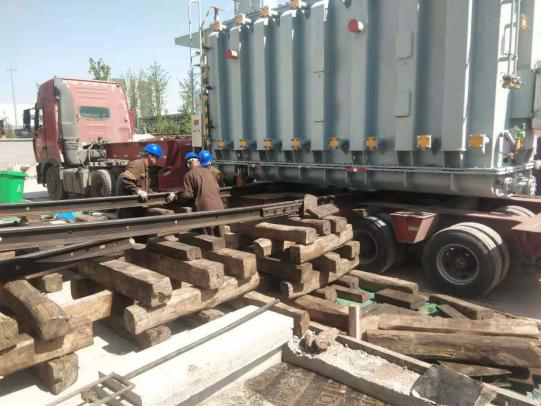

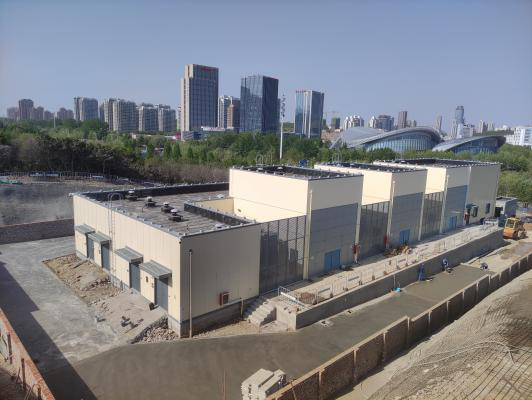

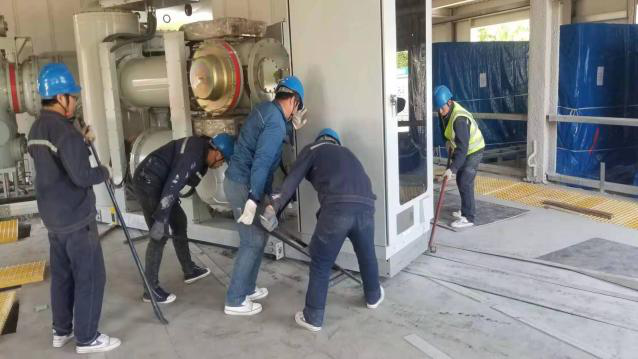

2、青島古島110kV輸變電工程,完成組合電器、1#主變就位。

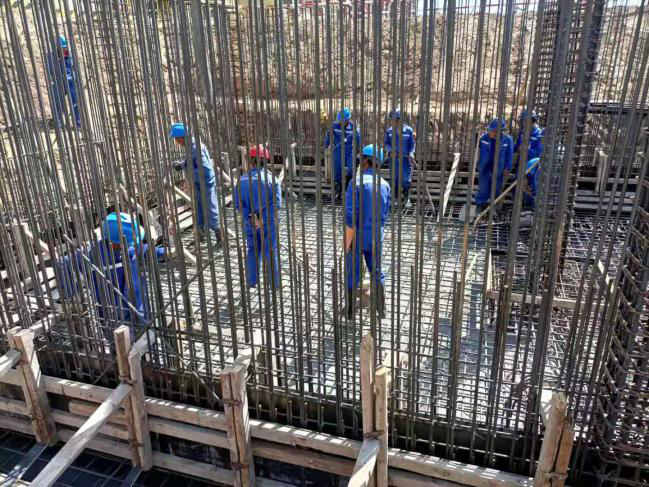

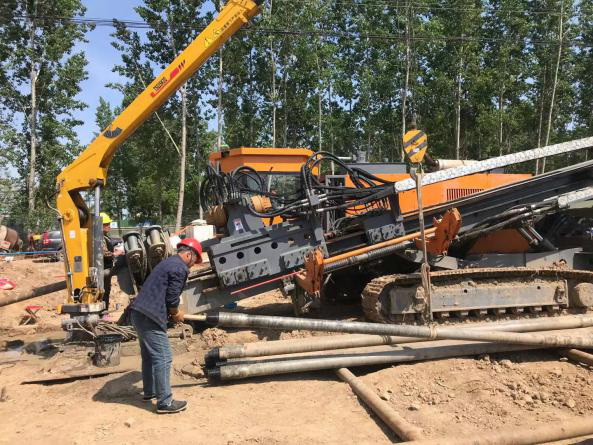

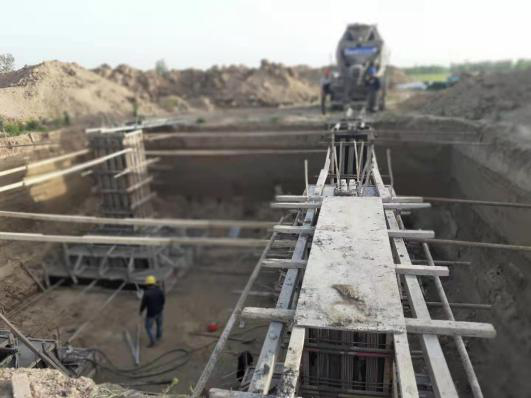

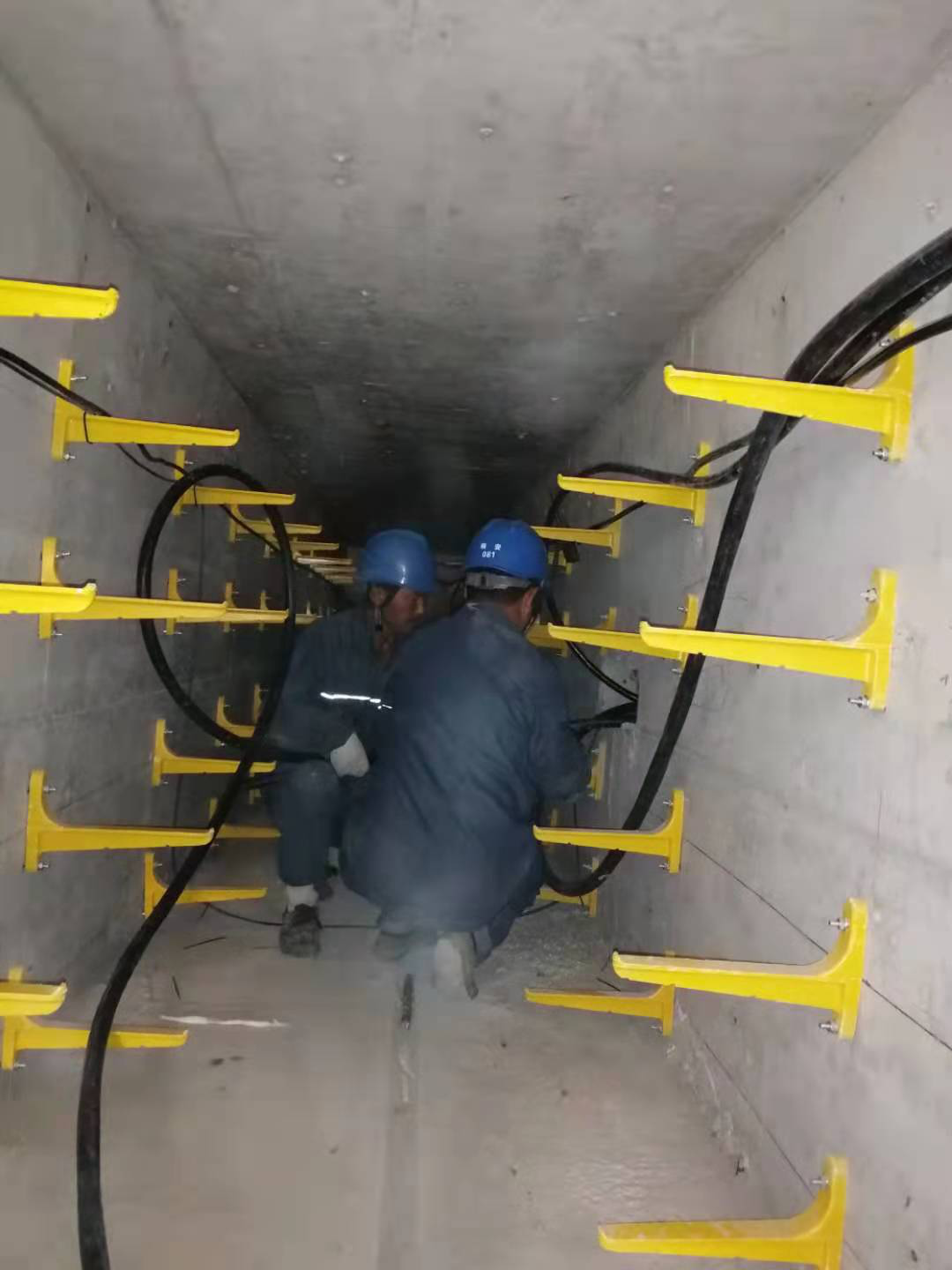

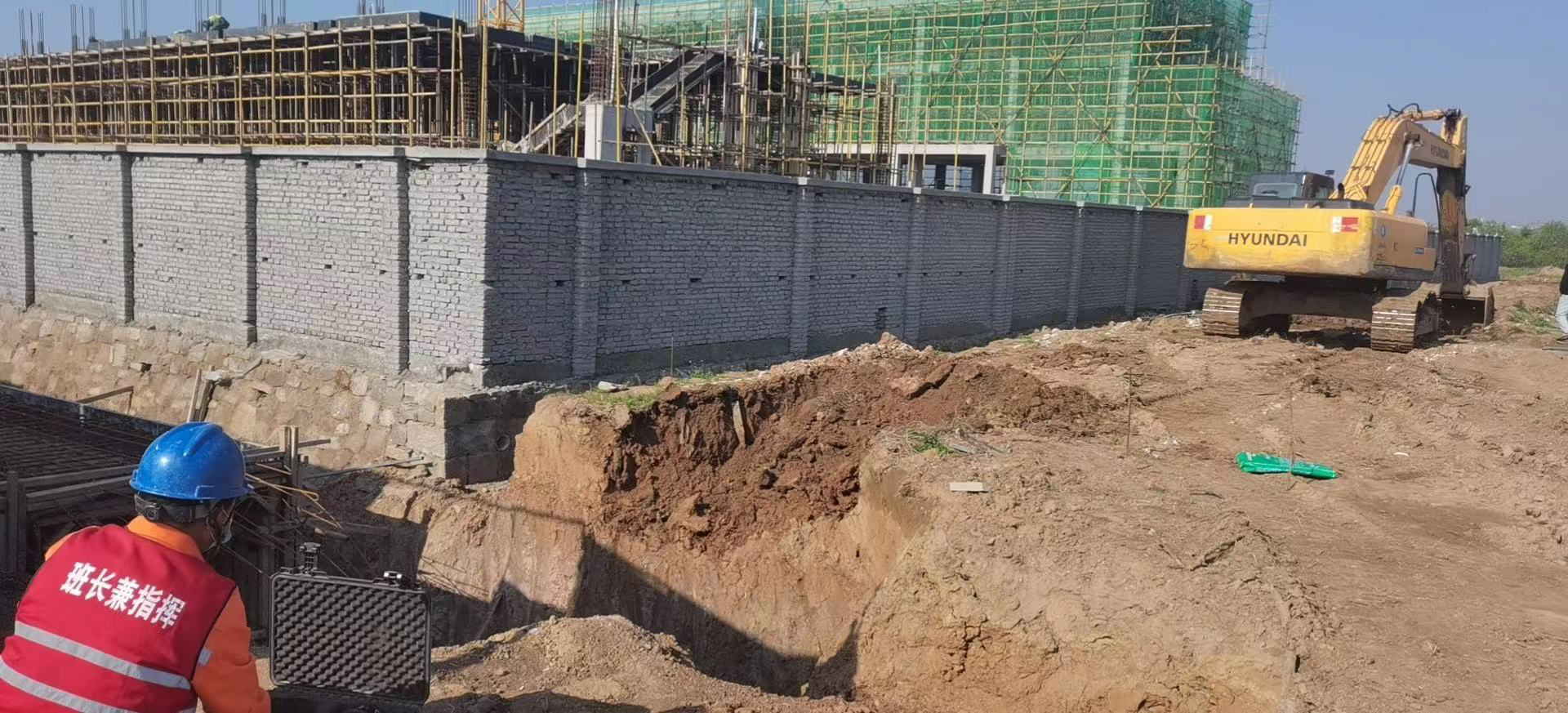

3、濱州京東110kV輸變電工程完成變電站站內地基采用擠密碎石樁復合地基加固處理,平均每天打樁約120根,消防水池基礎底板鋼筋綁扎,安裝模板,底板基礎澆筑完成100%,完成水泵房、消防水池總工程量約30%。安裝模板,監理驗收。
4、青島江山南110kV輸變電工程為了節后的順利送電,現場施工人員利用假期休息時間做好收尾工作。
5、濰坊安丘歌爾10kv怡力精密制作項目在全體參建員工的努力下,共完成變壓器2臺,低壓柜34臺,高壓柜4臺就位。

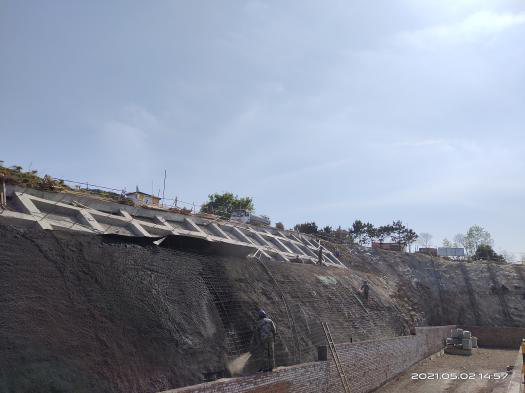

6、聊城鄭濟高鐵遷改工程和聊城莘縣恒潘線加固工程施工現場
7、青島尚德110kV輸變電工程施工現場
