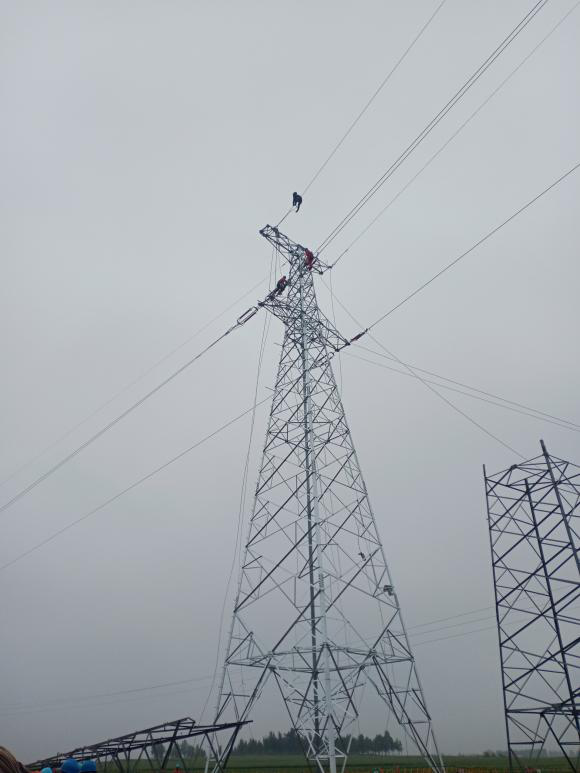

濰坊35千伏穆尚線“三跨”隱患治理維修工程是瑞安公司在濰坊供電公司承接的一個技改維修工程,于5月11日-5月21日進行線路改造,一是拆除#33、#34舊塔及舊導線0.33千米;二是組立新建#33、#34新塔及架設新導線0.38千米。此項工程跨越膠濟客運專線,按照四級風險進行現場管控,省公司安監部派員到場督察。停電施工方案在濰坊輸電工區進行了四次會審修改,提前把工作做到細處,不放過任何一處細節。其中的跨越鐵路部分是一個復雜的過程,單跨越鐵路的施工方案修改多次,方案編制好后怕出現遺漏項,組織相關人員到現場進行核對,對方案中不妥之處及時根據現場修改。初步方案確定后,提報鐵路部門進行方案的初審,然后根據鐵路部門相關專家提出的合理化建議進行方案完善,跨越膠濟鐵路方案的最終審核由濟南鐵路局有鐵路相關專家對方案進行審查通過。

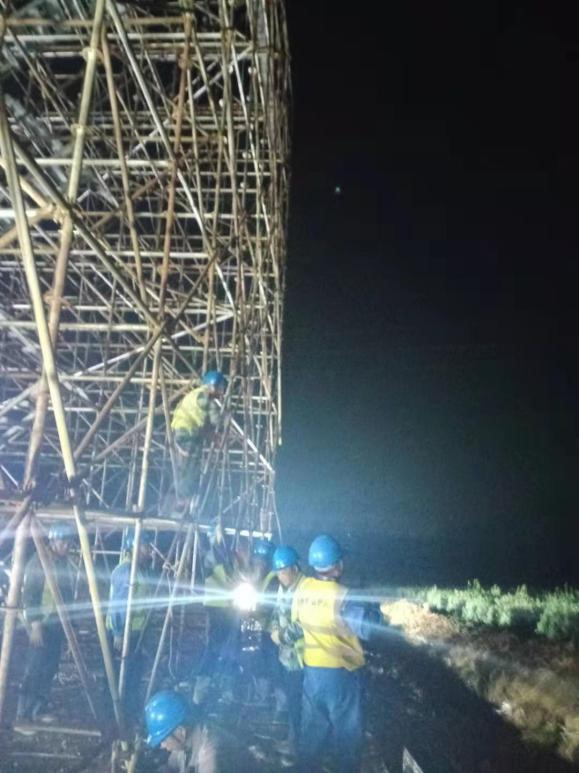

公司對此次停電施工非常重視,為了確保現場施工安全安排7名監護人全程配合監護,白天晚上24小時輪流值守跨越架。1、鐵路跨越架搭設和膠濟鐵路封網及拆網,鐵路部門確定的時間分別是5月13日和5月20日,時間均是在夜間的11點30至零時30分。2、穆尚線導線過膠濟鐵路放緊線,放緊線的時間鐵路部門確定5月14日-16日三天的時間,時間緊任務重。為了迎接鐵路安監大隊檢查停工半天,期間的大雨天氣也影響施工,在濰坊供電公司輸電工區各級領導專家的指導支持下,35kV穆尚線于5月21日12時30分送電完成,順利的完成了此次改造任務。
