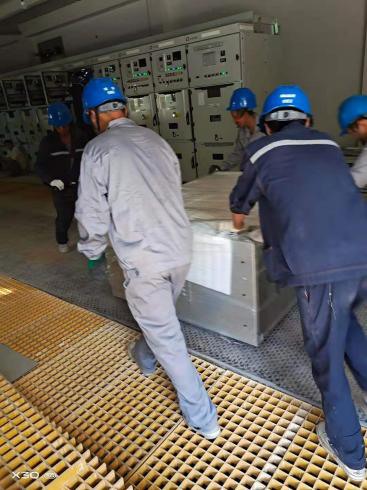

青島古島110kv輸變電工程站內道路、圍墻施工完畢,配電室門、窗、風機安裝完畢,外墻漆面層粉刷、屋面施工完畢,于4月28日具備土建交電氣的條件。2臺主變安裝完畢,一次電纜敷設完畢,10kv開關柜40面就位,母排安裝、主控室一體化電源安裝調試完畢,主變二次接線完畢。高溫工作并沒有影響現場作業人員的工作熱情,在合理調配現場作業時間的條件下,正在進行的智能輔控安裝、消防安裝、主變及GIS耐壓試驗、保護調試正穩序進行,計劃在7月15日前達到整體驗收條件。
