聊城鄭坑棚戶區110KV蔣干線、35KV蔣渠線遷改項目建設工程搶進度、趕工期

發布日期:2021-10-18 00:00:00 作者: 點擊:

聊城鄭坑棚戶區110KV蔣干線、35KV蔣渠線遷改項目是新建電纜隧道工程,涉及頂管施工、沉井施工、排管埋管施工、預制管涵安裝、現澆電纜井、現澆隧道段等多種工藝??傮w基坑開挖1010米,鋼板樁支護800米,墊層澆筑1100米,預制管涵安裝570米,現澆管涵230米,管涵防水800米,管涵接地800米,排管7200米,財干路頂管90回填土800。目前已完: 基坑開挖360米,鋼板樁支護360米,墊層澆筑360米,預制管涵安裝264米,現澆管涵96米,管涵防水360米,管涵接地360

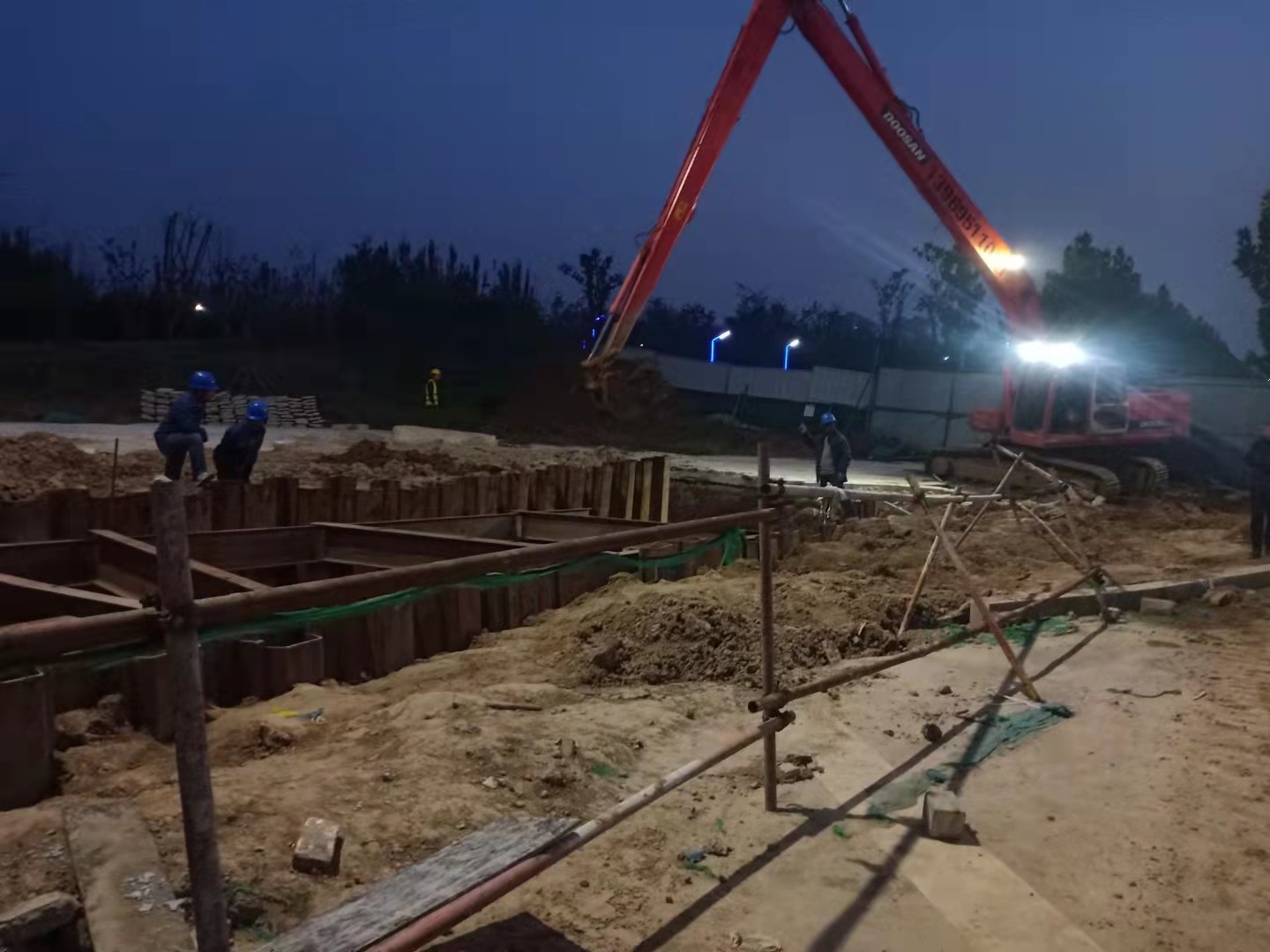

  10月18日,國網聊城供電公司胡曉東總經理施工現場進行視察、指導工作,監督施工進度,并對項目安全、工期做出要求,要求保證施工安全的情況下,10月31日前電大路段隧道施工必須完成并撤場。項目部積極響應胡總指示,立即展開部署,增加挖掘機、長臂挖掘機等大型機械設備、增加雙倍人工力量,把人員分為白天、夜晚兩個班組,采取歇人不歇機,24小時輪班施工,制定施工計劃,每天按照計劃完成或超前完成工作,要求全力推進工程進度,確保工期。
