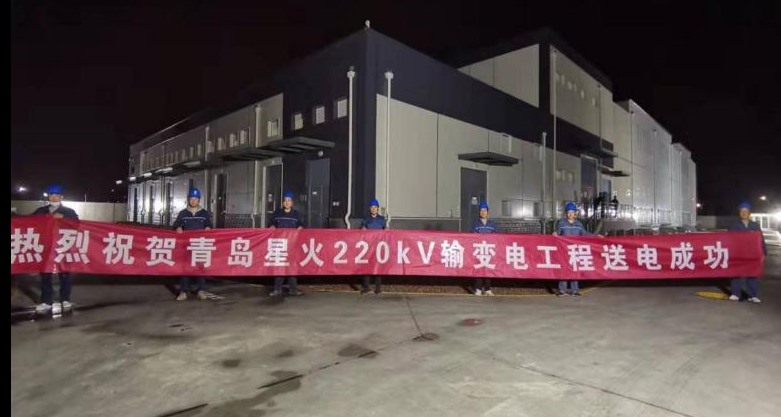

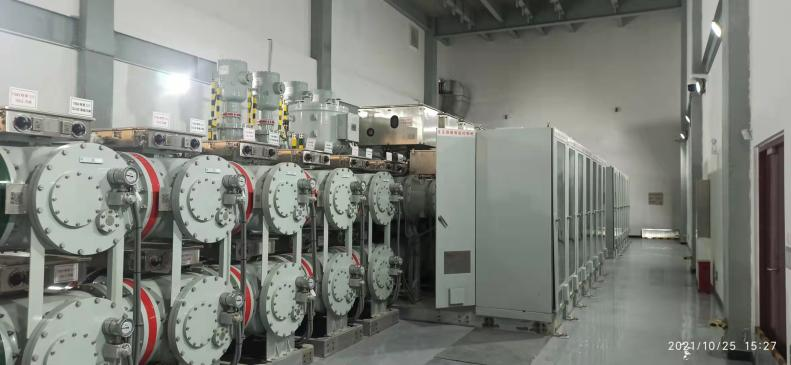

10月31日晚十二時,隨著最后一條調度指令下達,運行人員的精準操作,220kV星火站送電成功。該變電站送電成功,對于西海岸新區電網智能化建設具有極其重要的里程碑意義。瑞安公司承建此工程電氣部分,主要包括:2臺220kV、240MVA變壓器;220kV本期出線3回,全電纜出線;110kV,本期出線10回,全電纜出線; 10kV規劃出線42回,本期出線28回;10kV并聯電容器組本期建設6組;10kV并聯電抗器組本期建設4組;10kV接地變及消弧線圈4組。220kV星火變電站作為青島市供電公司重點項目、創優工程,同時也要參與國網公司勞動競賽,工期緊、任務重,工程開工前期公司及項目部高度重視,提前進行工程策劃,項目團隊弘揚勞模精神、工匠精神,持續加強現場安全文明施工,嚴控工藝質量,高效推進施工進度。在此次送電過程中,參戰人員各司其職,做到了閉環“無缺陷”、“360度無死角”管理,保證了工程按期順利投運,自7月29日電氣設備開始進場,截止到10月30日完成全部電氣設備安裝調試工作,達到送電條件。
