淄博瑞安輸變電工程有限公司承建的臨朐110kV防舞動治理工程共4條線路:110kV盤冶線停電時間為11月15日至11月17日、110kV龍山I線停電時間為11月23日、110kV彌紙線停電時間為11月26日、110kV彌營線停電時間為11月29日至11月30日,防舞動裝置共225套。

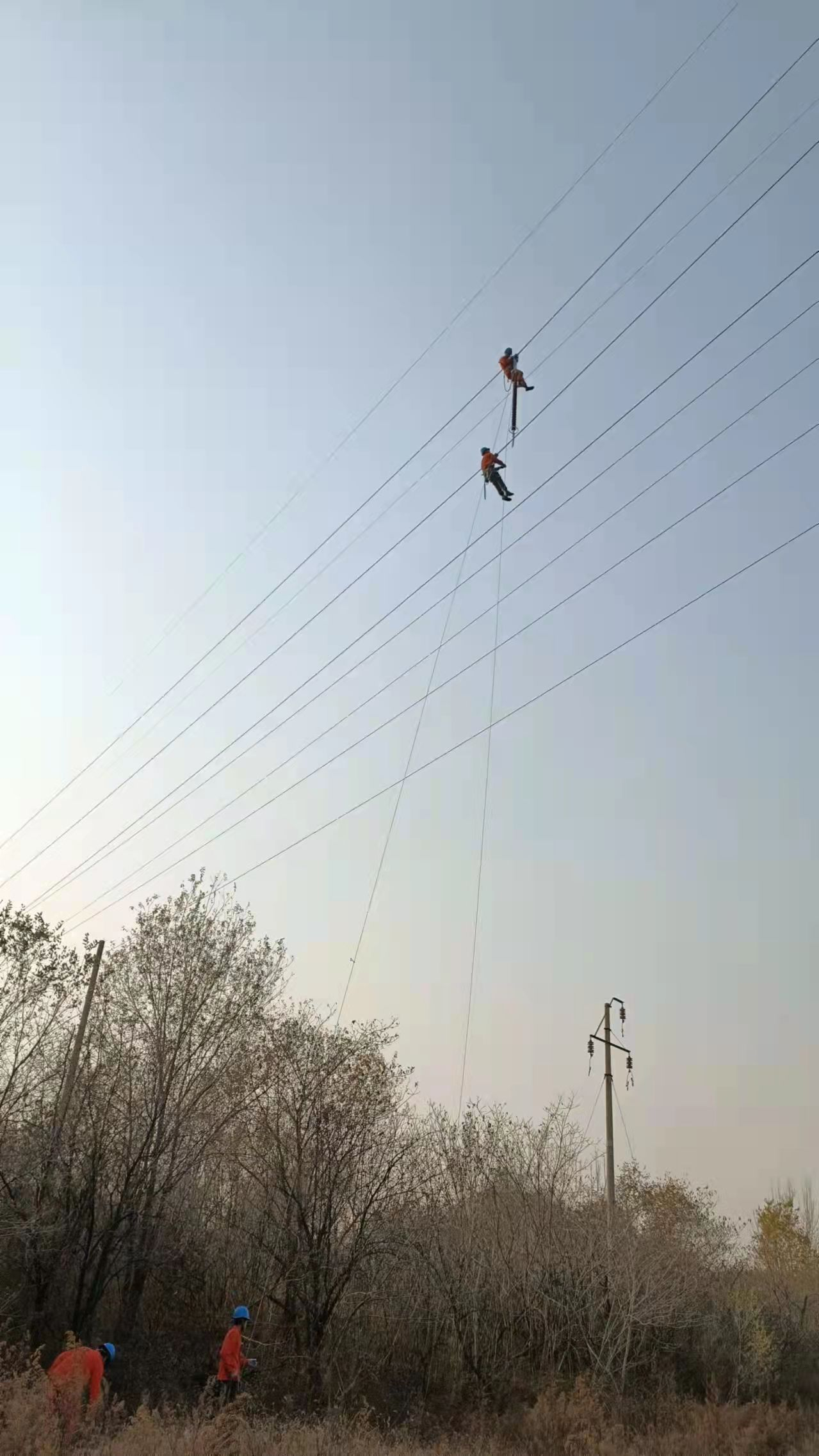

本次停電線路110kV盤冶線和110kV盤冶楊線為同塔雙回架設,計雙回線路鐵塔18基,雙回線路鋼管塔13基,線路長度約7.75km,加裝防舞動間隔棒共計87支。其中110kV盤冶楊線為帶電線路,人員要保持足夠的安全距離才能作業,施工難度對我們也是一種考驗,公司輸電項目部制定出詳細的施工方案,本次防舞動治理共投入4個組作業人員,監護人員6人,現場指揮及調度人員2人,現場共40余人。施工作業中各小組負責人嚴格執行現場作業安全管控標準,對工作任務、安全注意事項、危險點等內容進行了反復強調,從現場安措布置,到登塔、驗電、掛地線,再到安裝防舞動間隔棒作業,每一步都嚴格執行標準化作業流程,高空作業人員與地面人員密切配合,保證各個環節萬無一失,最終本條線路提前一天順利完工,臨朐供電公司對此次停電線路工作布置、施工安全質量給予充分肯定。
