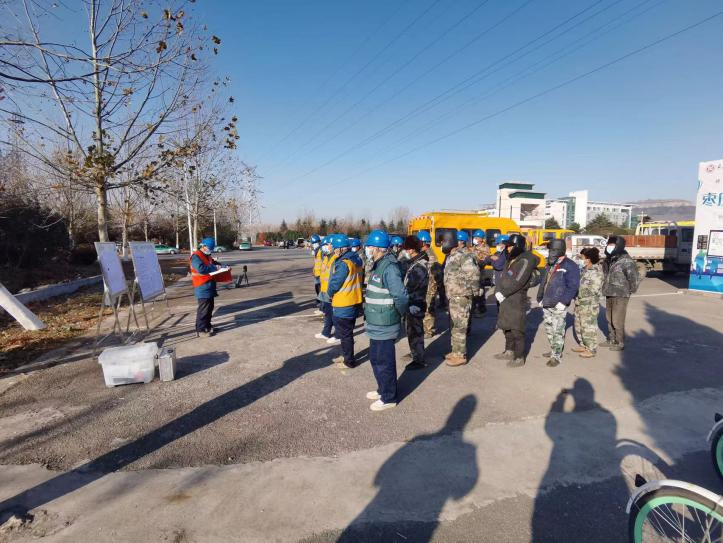

淄博瑞安輸變電工程有限公司承建的棗莊220Kv防舞動治理工程:220kV十建線停電時間為12月2日至12月3日,防舞動裝置共30套。

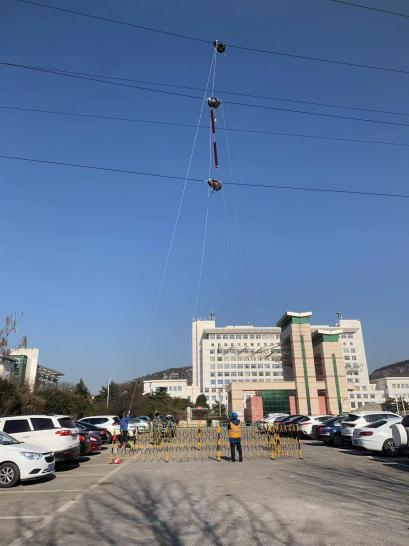

線路長度約6km,加裝防舞動間隔棒共計30支。220Kv十建II線為同塔帶電線路,公司輸電項目部制定出詳細的防誤登防感應電施工措施,本次防舞動治理共投入現場作業人員15人,棗莊輸電公區也安排逐基監護管控到位。施工作業中各小組負責人嚴格執行現場作業安全管控標準,對工作任務、安全注意事項、危險點等內容進行了反復布置,從現場安措布置,到登塔、驗電、掛地線,再到安裝防舞動間隔棒作業,每一步都嚴格執行標準化作業流程,高空作業人員與地面人員密切配合,保證各個環節萬無一失,本條線路提前半天順利完工。
