日韩经典午夜福利发布,亚洲中文字幕久久久一区,欧美叉叉叉bbb网站,国模GOGO无码人体啪啪

電力工程設計施工
您當前的位置 : 首 頁 >> 新聞中心 >> 公司新聞

青島東頭35kV變電站工作順利推進

發布日期:2022-02-28 00:00:00 作者: 點擊:

青島東頭35kV變電站為地下變電站,配電裝置樓為地下三層建筑:地下一層設 10kV 電容器室、主控室;地下二層設單獨的 35kV 配電室、10kV 配電室、主變壓器室;地下三層為變電站電纜層,并設電纜豎井。主變壓器規劃建設 3 臺31.5MVA主變壓器,本期一次建成,62MVar 并聯電容器組、3 700kVA接地變及3 630kVA消弧線圈。35kV 配電裝置采用六氟化硫氣體絕緣開關柜。主變壓器高壓側進線選用YJV26/35-1×400電纜,35kV電纜出線采用3 YJV22-26/35-3×400電纜。

項目2021122日正式開工,主變壓器安裝過程中由于就位重量接近40噸,同時受施工場地限制吊車站位距離吊裝口最遠達到26米,吊裝就位風險高。項目部積極協調場地布置以及起重設備選型,最終選用500噸吊車在保證安全的情況下將三臺主變順利就位。

變電站土建部分為開發商代建,其施工隊伍對于變電站的工藝要求不熟悉,尤其是預留預埋部分誤差較大。項目部提前跟進土建施工進度,將土建施工中影響設備安裝的問題定期匯總、反饋給業主,溝通土建單位及時整改,避免了設備安裝過程中的困難與互相扯皮。

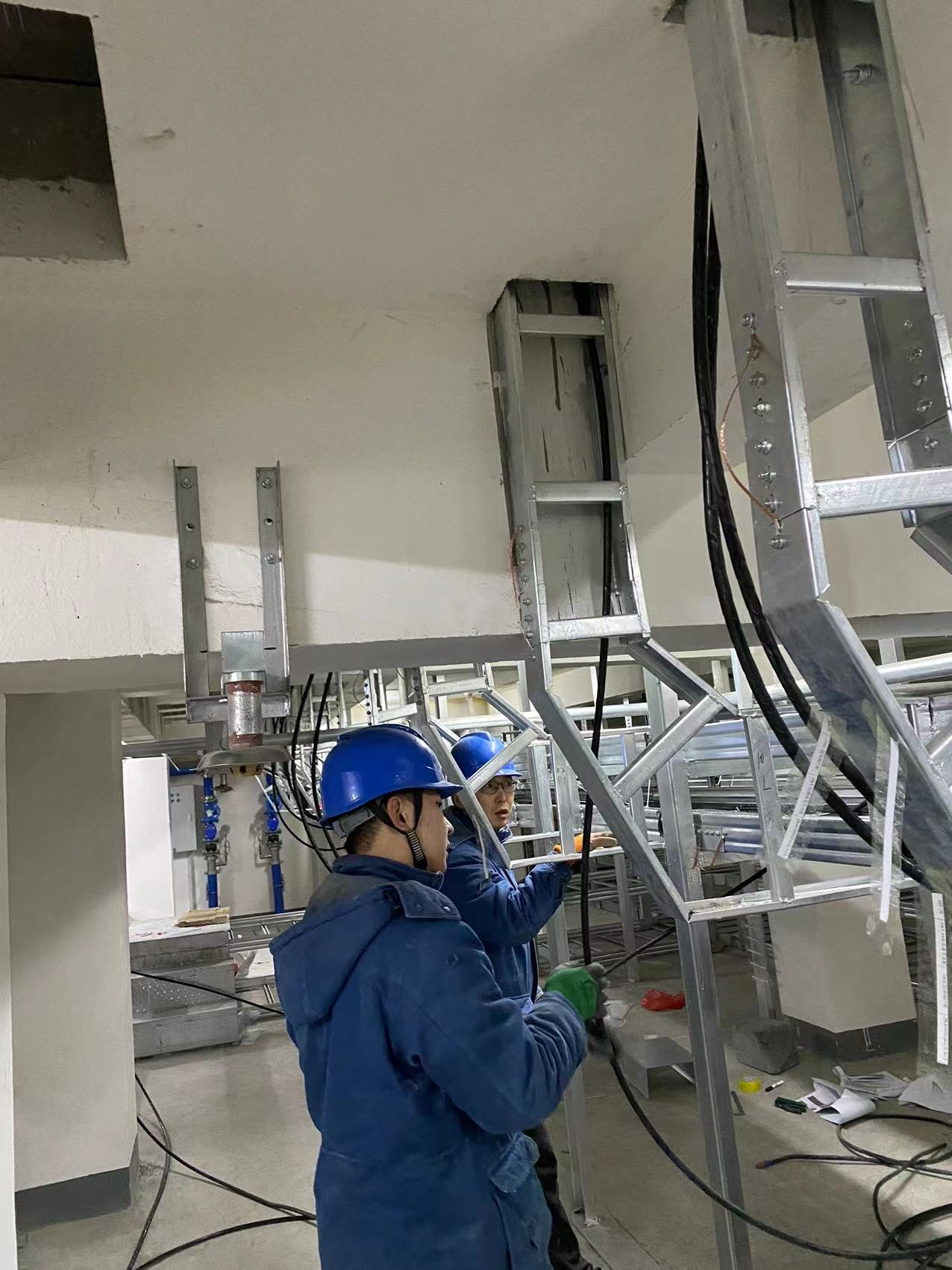

春節后初九,變電班、保護班、試驗班人員進入現場開始施工,截止目前,電纜敷設、二次接線工作進入尾聲,共敷設33000米,3臺主變壓器、3套接地變消弧線圈、6組電容器、4610kV開關柜、635kV開關柜、29面保護屏柜安裝完成,10kV開關柜常規試驗,斷路器耐壓試驗已完成。直流系統充放電試驗,電容器本體及接地變本體常規試驗、電纜頭制作,封閉母線橋安裝工作正在進行中。

  項目部結合目前疫情防控形式,工程進度做到:1、加強疫情防控措施,嚴格落實底數清晰、人員固定、規范防護、全程閉環、核酸檢測、健康監測等防控要求,做好崗前培訓。確保工作人員工作期間有集中住宿場所,把閉環管理落實到位。2、加強施工工藝質量,監管廠家施工工藝質量,提前策劃保護調試、進站線路等工作


本文網址:http://zffz.net.cn/news/737.html

相關標簽:

近期瀏覽:

相關產品

相關新聞

  • 網站首頁
  • 咨詢電話
  • 返回頂部
