瑞安公司各個施工工地現場都是一派熱火朝天的建設場景,員工們都在努力追回因為疫情耽誤的時間,搶抓當前季節施工的黃金期。
1.青島膠州尚德220kV變電站110kV送出工程完成G18電纜平臺基礎施工;T26-T28排管開挖完成200m;完成A16-T13雙回電纜牽引繩敷設90m;完成B14電纜牽引繩敷設350m;完成B1-B8防鳥刺安裝。

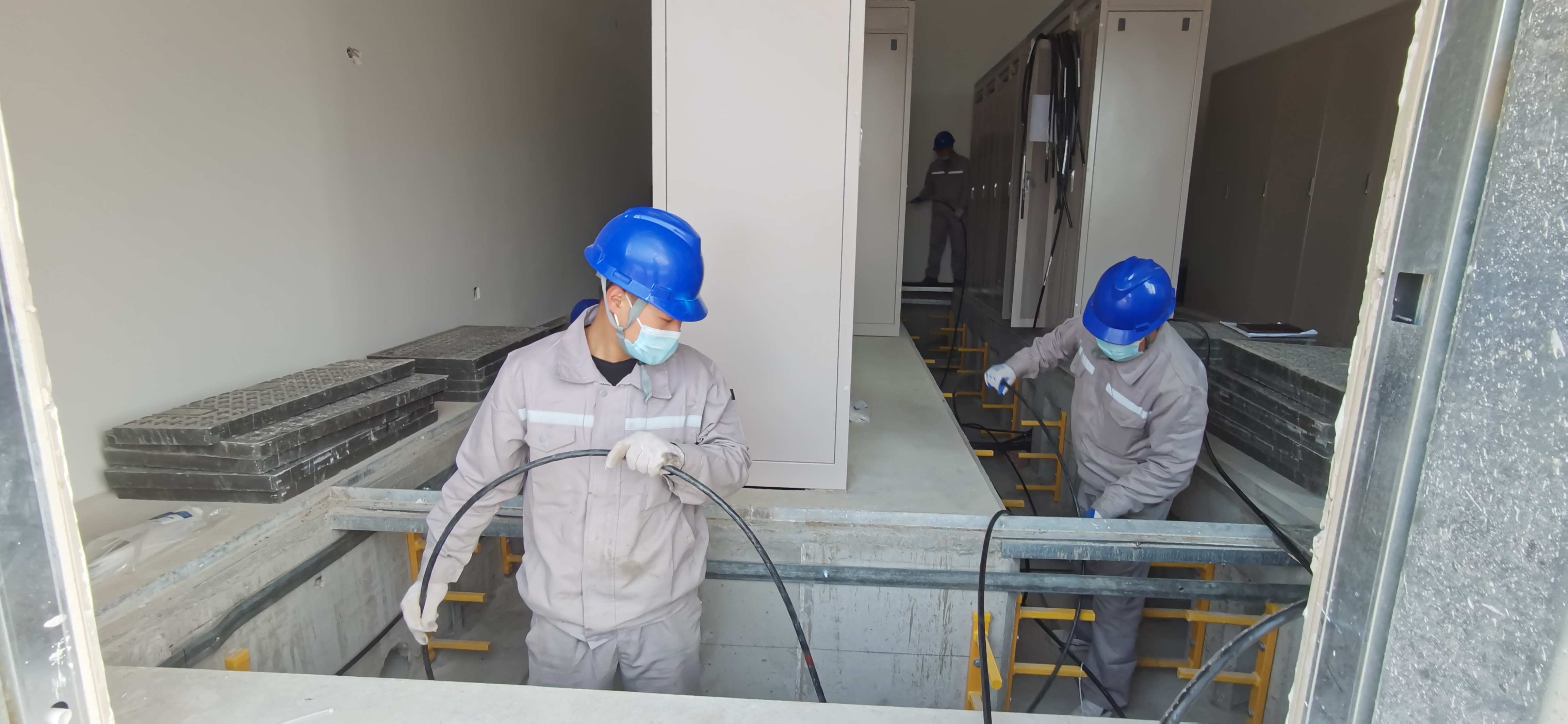

2.京東方配套變電站項目清明節假日期間,配電裝置室一層、二層二次結構砌磚完成660平方,配電裝置室電纜夾層內墻刮膩子完成1200平方,配電裝置室外圍腳手架拆除2000平方。
3.青島黃島京東方配套變電站項目110kV線路工程30基基礎臨時占地民事協調完成,開挖鐵塔基礎23基完成,清明節日期間完成12基基礎澆筑。

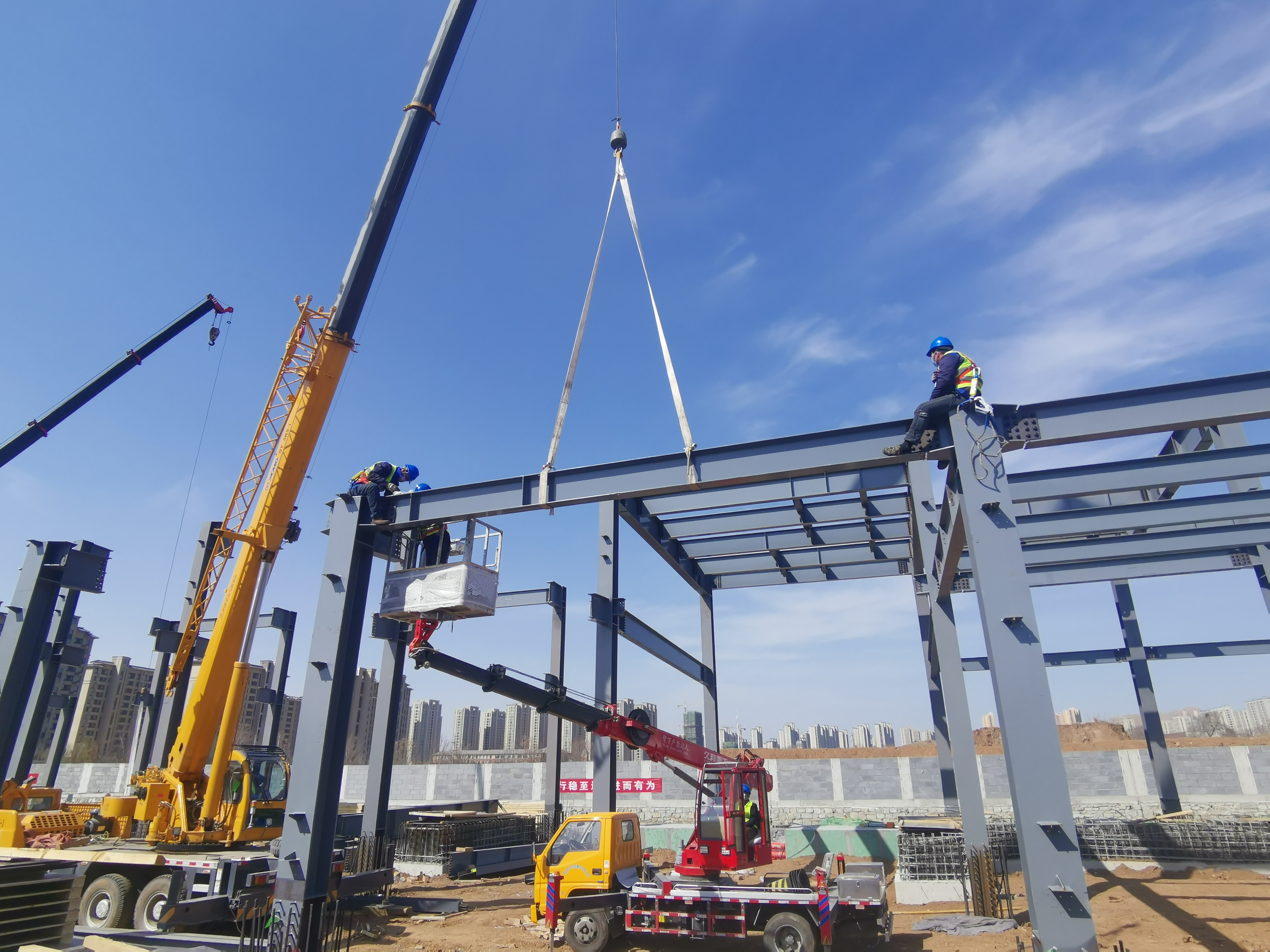

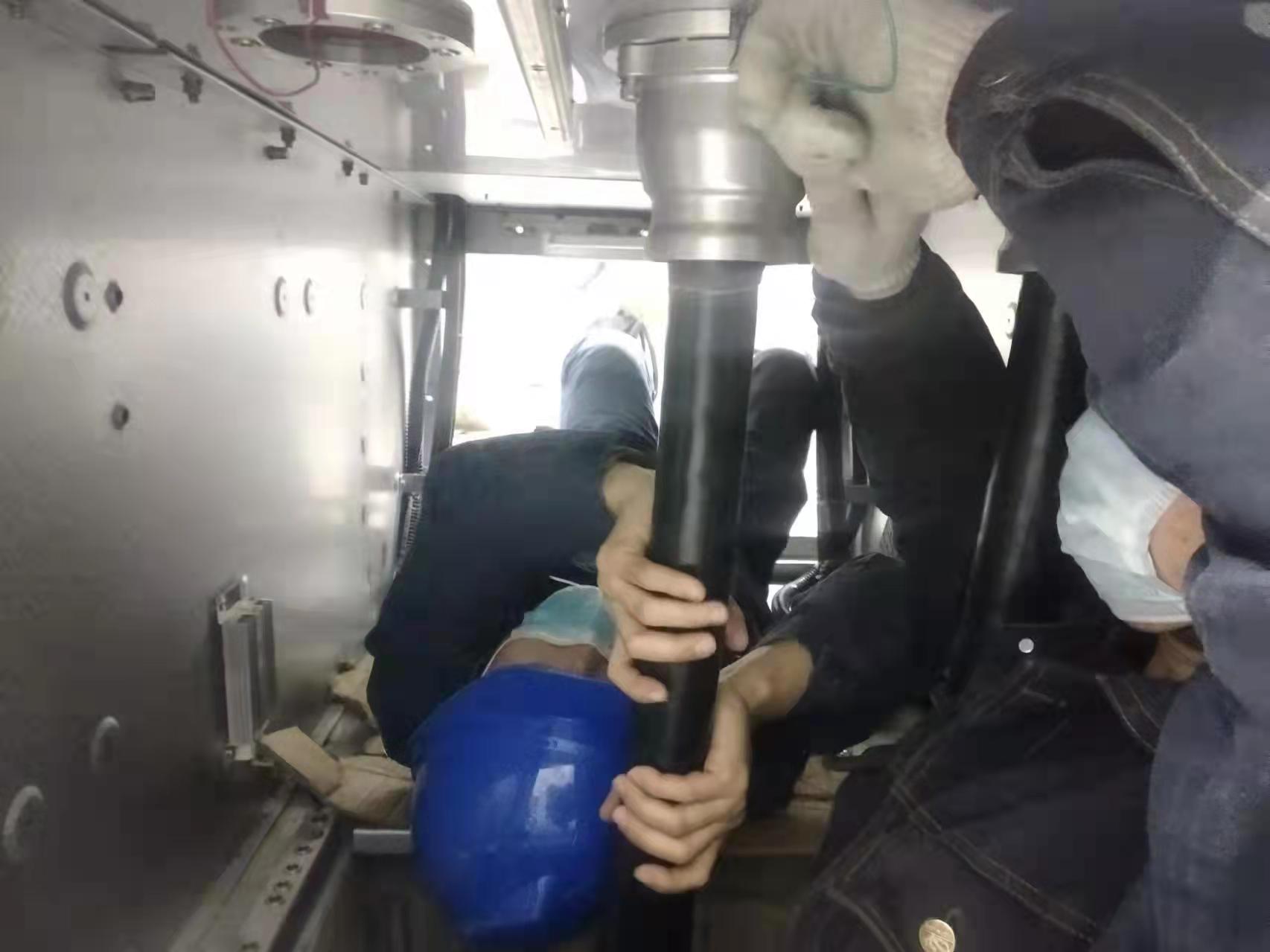

4.青島即墨新生(西障)110kV輸變電工程在3月30日迎來了自開工以來第一個三級風險作業,即變電站鋼結構吊裝作業,采用2臺汽車吊+1臺高空作業車的方案實施鋼結構吊裝作業。截止到4月5日用了6天時間就完成了30根鋼柱、160根鋼梁的吊裝工作,期間同步完成了4465套高強螺栓的緊固工作及水泵房的外墻抹灰工作。

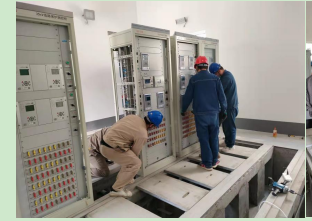

5.青島東頭35kV輸變電工程站內設備保護調試、主變35kV電纜耐壓試驗。
6.棗莊板橋110kV變電站站內控制電纜敷設7000米。
7.濟寧鄒城110kV張莊變電站1號主變增容工程原10kV高壓室開關柜、電容器室電容器組拆除,原10kV高壓室高壓電纜拆除、控制電纜拆除。
8.聊城莘縣恒潘線加固消缺工程完成76號、165號、201號、252號、258號基礎打卯、綁扎鋼筋、混凝土澆筑,200號開挖、安裝接地護帽制作,原110kv恒潘線258,265號,267、268號、269號,270號塔消缺。

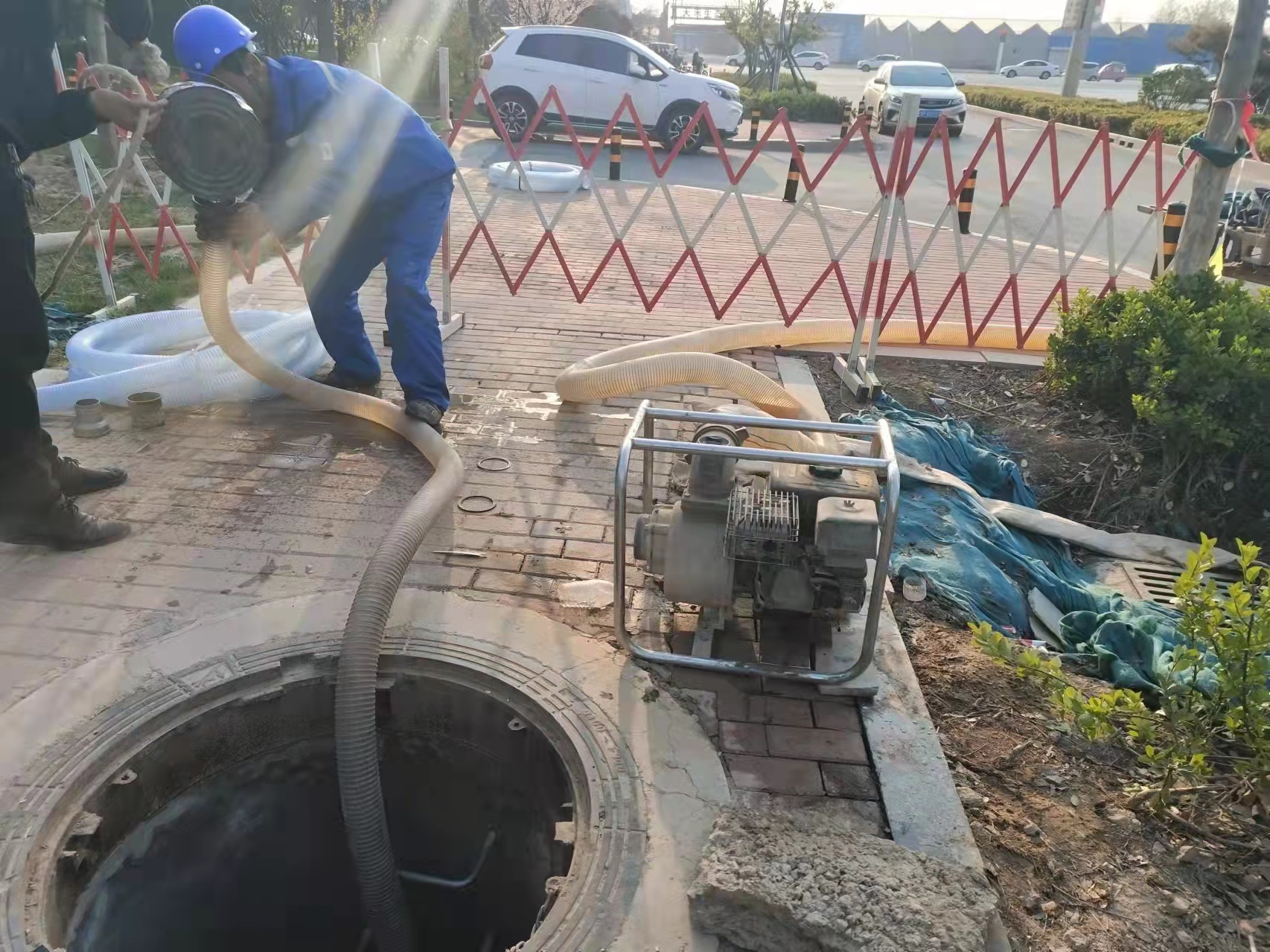

9.沂源35kV東苑站完成保護屏就位12面,電纜敷設4500米。
10.聊城圣泉電力管廊項目排水施工,鄭坑項目沉井砌筑井筒,做防水、沉井頂蓋防水施工。
