經過39名員工48小時晝夜奮戰,瑞安公司圓滿完成黃島區董家口港工業區110kV董口甲線搶修任務,順利恢復送電。
3月29日上午7時48分,接到黃島供電公司輸電工區命令,110kV董口甲線因施工機械外力破壞導致電纜線路出現故障,需要瑞安公司參加緊急搶修。
險情就是命令!接到搶險任務后,公司經營班子迅速決策,安排輸電項目部第一時間組織線路自建隊人員從膠州趕赴搶修現場,分管生產負責人、輸電項目部管理人員靠前指揮,全程蹲守現場,帶領作業層班組分秒必爭緊急搶修。青島供電公司電纜運行工區組織黃島供電公司輸電工區、瑞安技術人員共同進行現場勘查制定方案,因董口甲線出現故障部位電纜通道有排管和隧道,故障段電纜排管位于回填的舊河道下方,開挖后發現被破壞的排管通道深度埋深超過7米,且嚴重變形內部充滿泥沙。經現場協調會最終確定搶修方案,本次電纜路徑240米,除排管敷設80米外,剩余隧道敷設160米,并且有三處拐彎,將破壞的排管挖出后去除,清理泥沙重新敷設電纜。在3#電纜井西側20米處將舊電纜開斷,從電纜下塔處至3#電纜井舊電纜抽出后敷設新電纜,并制作中間頭1套、戶外頭1套。

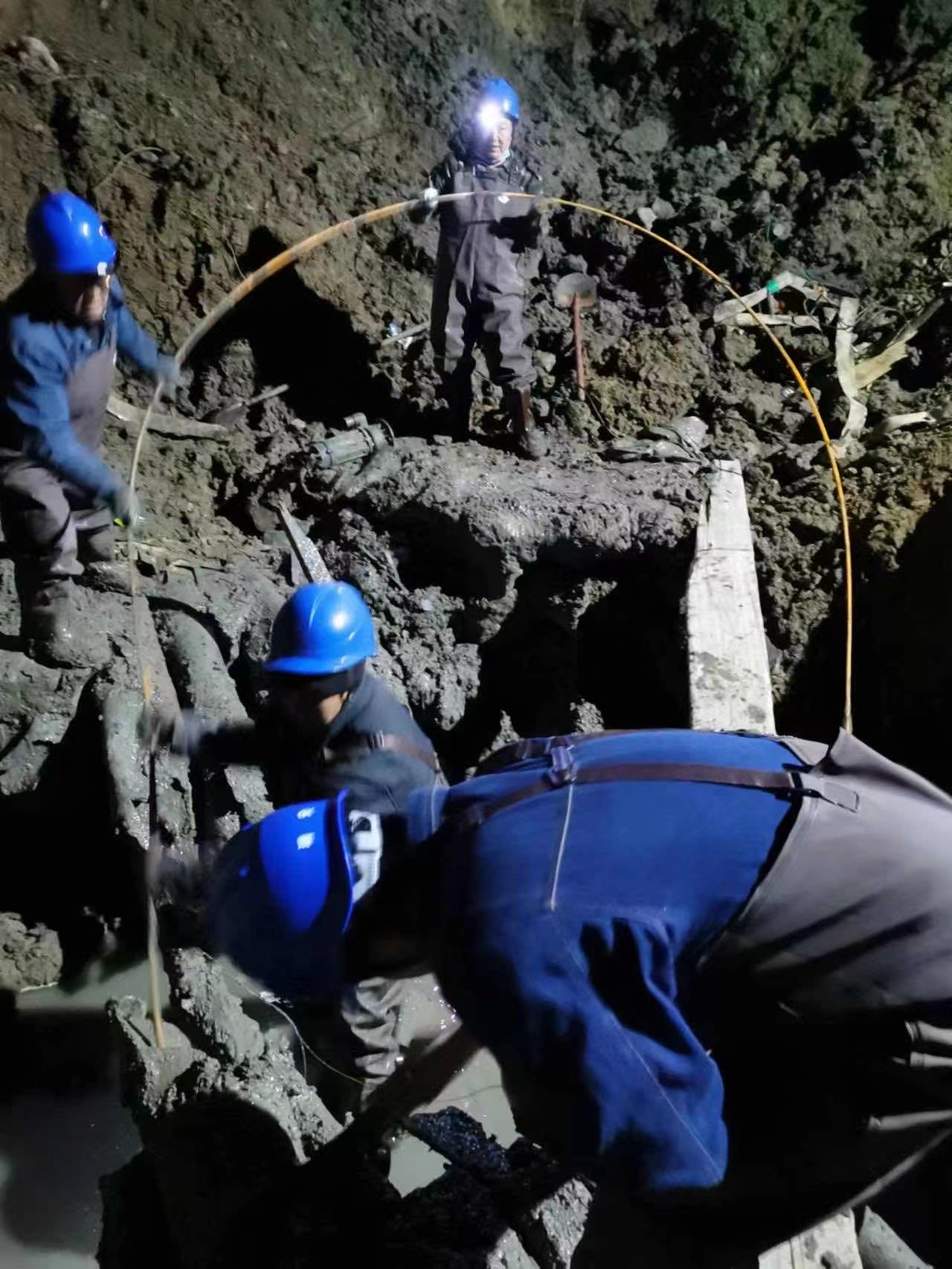

搶修電纜施工難度非常大作業風險高,1#電纜井與排管對接處淤泥很多,機械大開挖后,發現由于電纜線路靠近海邊,隧道內積水回灌水嚴重,決定連夜采用大容量水泵進行電纜隧道(井)全程排水。等水位降下去后,作業人員身穿皮衣立即進入隧道清淤,時間已經來到晚上11點。時間一分一秒過去,汗水浸透了搶修人員的衣服。現場架設電纜盤、布置絞磨場……各項工作穩中有序推進。即使疲憊不堪,渾身泥濘,但心里熱情似火,干勁十足。完成新電纜敷設720米,同時電纜頭制作完,電纜試驗試驗完成,交叉互聯箱恢復完成,搶修任務全面完成,具備送電條件。
