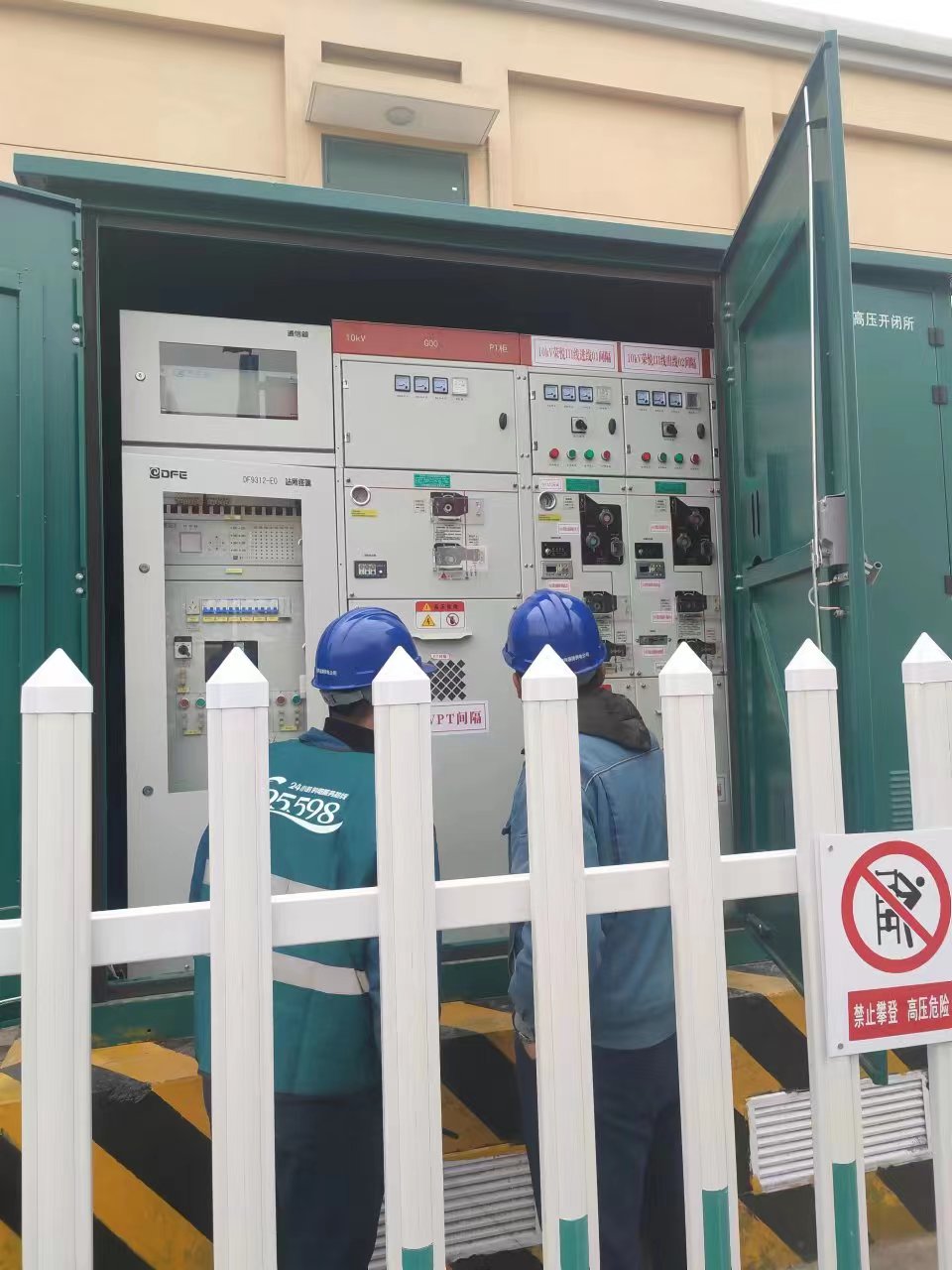

瑞安公司承接的淄博匯智榮悅城小區一期配套工程從110kV嘉億站新出3路10kV專線,電力外線采用ZC-YJV22-8.7/15kV-3×400m2電力電纜共390米,于4月12日三條專線、3臺環網柜送電成功。
進站施工前,配電項目部提前溝通配電工區,原定于3月16日進站施工,因疫情原因推至4月2日,后又推至4月12日早上8:00至下午17:00開具第一種工作票進站敷設電纜,制作電纜終端頭,電纜試驗,送電等工作。因現場工作量大時間緊任務重,配電項目部提前制定切實可行的專項施工方案,并于4月8日和9日利用一天一夜時間人工敷設加班加點提前將電纜敷設到位。4月12日早8點配電項目部施工人員7人做好現場安全措施開工后,面對市局安質部檢查和省局視頻遠程抽檢的情況下,中午放棄午餐時間,安裝橋架,制作固定電纜終端頭,電纜試驗,封堵等工作提前2小時全部完成,等待驗收消缺后,于16:45分啟動送電,于17:33分三條線路送電完成,為后續配電室施工及送電奠定了基礎。
