勞動節期間,瑞安公司員工保安全、保進度、保質量、保服務,緊緊抓住當前施工黃金時節,各項目確保工程快速向前推進。

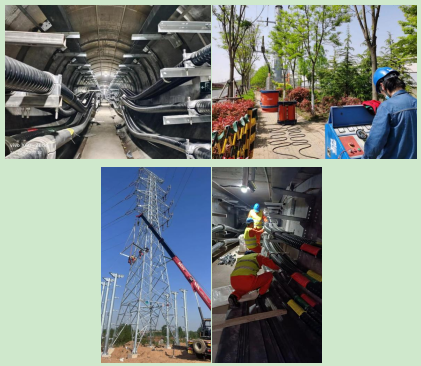

1、青島膠州尚德220kV變電站110kV送出工程:節日期間,項目部人員和施工人員堅守崗位,緊盯節點目標,作業人員來回穿梭,尚海線、尚山線、尚長線、尚膠線、尚匡線、尚應線六條線路隧道內電纜敷設固定,電纜平臺安裝,耐壓試驗。
2、青島古島110kV輸變電工程第二電源敷設電纜共5km。

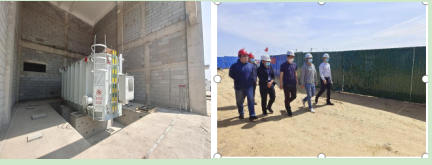

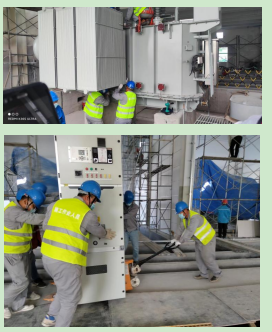

3、黃島京東方110kV輸變電工程 :#1、#2主變壓器本體基礎就位順利完成,為電氣設備順利進場安裝掀開了序幕。5月1日,西海岸開發區管委會、開投集團、安裝公司領導到京東方配套變電站項目進行檢查指導工作。
、

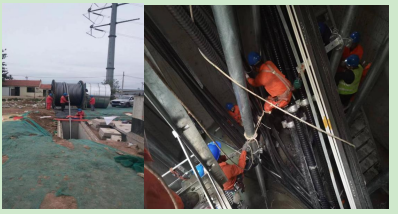

4、青島京東方110kV線路工程:鐵塔組立完成7基,基礎澆制3基
5、青島110kV融合光電項目靜載試驗完成,配電裝置室基礎開挖2000立方米。

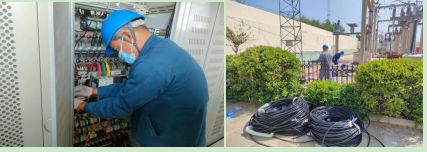

6、青島尚德站對側110kV長江路站,110kV張應站敷設電纜及接線,為5月7號站內停電保護改造裝置聯調做準備。

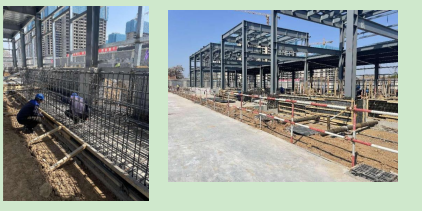

7、青島即墨新生110kV輸變電工程:鋼結構樓層板已經安裝完成,10KV電纜一次溝鋼筋綁扎完成60%,1#主變本體及散熱片基礎澆筑完成。

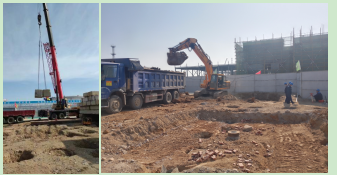

8、青島金能化學220kV變電站擴建工程:5月2日,隨著2#變壓器基礎一次鏟土的開挖,金能化學220kV變電站項目正式開工,目前開挖已完成。
9、棗莊板橋110kV變電站:10kV母校橋安裝、主變壓器安裝、主變區控制電纜敷設接線。
10、棗莊110kV水泥廠站:主變壓器至GIS套管引線壓接,全站控制電纜敷設1萬多米,設備等電位接地線壓接。
11、沂源張家坡35kV變電站改造工程:倒運和敷設控制電纜1700米,室內4個保護柜接線。室外4個開關端子箱開孔和控制電纜接線,為5月17—19日停電施工做好準備工作。
12、張店華元35kV變電站::完成1#2#主變本體就位及附件安裝、10kV 28面開關柜安裝1#2#電容器組安裝、1#2#接地變及消弧線圈成套裝置安裝工作。
黃島京東方110kV線路工
