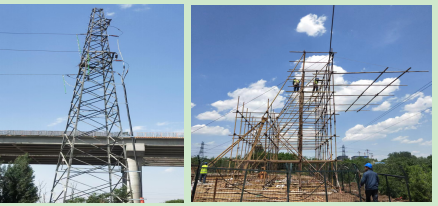

淄博瑞安承接的濟濰高速35kV昆石線線路遷改工程,自 110kV 昆侖站 35kV 架空出線改為電纜敷設,電纜敷設至 35kV 石谷站。電纜路徑長度 3.1km,型號為 ZC-YJV22-26/35 3*240mm2,全線采用拉管敷設。本工程最大難點在于電纜鉆越張博鐵路、需要協調鐵路工務段、運維段、濟濰高速總包方等部門,張博公路,1#-2#塔導線跨越6處障礙,其中4條10kV線路,1條鐵路專線,現場需要裝拆跨越架5處。
經過半年的努力協調,改造停電時間確定為為2022年5月15日,停電時間為1天,改造范圍為35kV昆石線1#鐵塔至10#水泥桿處。投入施工人員71人。
按照制定出詳細的拆舊及跨越施工方案,對工作任務、安全注意事項、危險點等內容進行交底,施工過程有條不紊。本工程于2022年5月15日19點10分順利送電成功,得到業主的高度認可。
