端午將至,連續的高溫天氣考驗著堅守在一線的作業人員,戰高溫,保工期,瑞安公司各項目全體上下思想不松、干勁不減,進度不斷,優質履約。

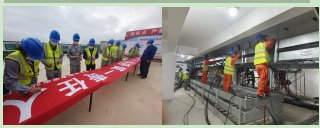

1、6月2日,瑞安公司組織各部室主任、班組負責人及項目經理40人在青島膠州尚德項目部召開安全例會,調度六月份生產工作,進行重大項目安全交底,并組織安全培訓,進行“反違章”管理宣貫,強調現場安全工作。在6月份“安全生產月”期間,要緊緊圍繞“遵守安全生產法,當好第一責任人”開展相關活動,結合當前安全生產工作重點與重點工作同步署、同落實、同檢查,保證節日期間安全生產穩定運行。

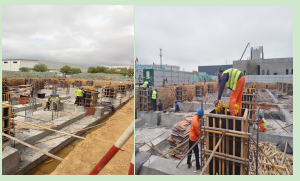

2、青島即墨新生(西障)110kV輸變電工程:變電站新建工程完成樓層板底板澆筑,女兒墻施工完成60%,預埋件焊接完成60%,鋼結構防火涂料噴涂完成30%,計劃于6月8日進行外墻板施工作業。
3、黃島京東方110kV輸變電工程:節日期間開展安全生產月活動,站區北側剩余道路混凝土澆筑完成,電纜敷設4500米,完成主變試驗和10kV設備試驗。線路組塔3基。
4、青島金能化學220kV變電站擴建工程:主變基礎、防火墻基礎完成驗收。
5、青島融合光電110kV輸變電工程:配電裝置室基礎柱支模板、配電裝置室基礎柱澆筑。主變基礎、散熱器基礎第一步臺階支模板、澆筑。

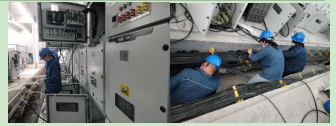

6、張店華元35kV變電站:敷設站內二次電纜4073米,站內二次電纜全部敷設完成,進入站內二次纜接線階段。

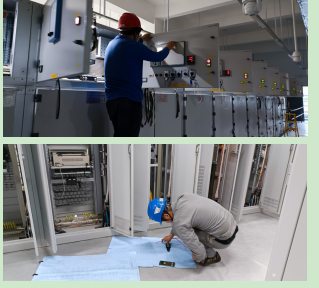

7、煙臺220kV萬華化學4號總變變電工程:保護班人員對35kV柜接線、調試。
