煙臺萬華化學雙酚A項目220kV4#總變電力系統安裝工程是萬華化學集團股份有限公司48萬噸/年雙酚A一體化項目,萬華化學煙臺工業園MDI一體化、PO/AE一體化、聚氨酯產業鏈一體化-乙烯項目的配套工程:220kV/35kV電力變壓器2臺,35kV/10kV電力變壓器2臺,35kV母線4條,10kV母線2條,35kV開光柜44面,10kV開關柜22面,35kV無功補償裝置4套,10kV功補償裝置2套,大功率UPS/EPS共計4套,低壓交流配電柜24面,低壓母線2條。
2022年5月1日變電專業正式開始施工,至5月25日全站電氣一次設備具備終交條件,電氣二次設備6月25日具備終交條件。7月2日下午站內送電申請?zhí)峤?,煙臺供電公司批復7月6日萬華化學雙酚A項目4#總變驗收合格具備送電條件,更名220kV榮華站。

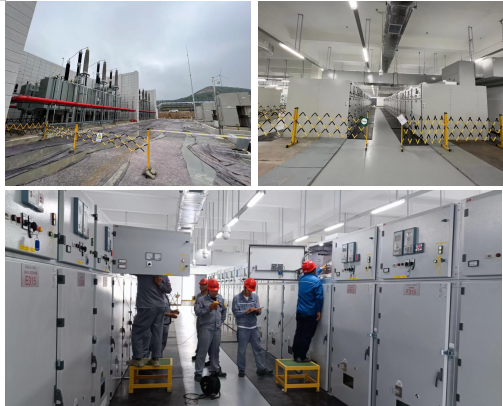

7.6日站內2臺220kV主變沖擊送電成功,35kV母線沖擊完成,帶負荷測方向正確,7月7日站內設備全部送電完成,核相,帶負荷測方向均正確,220kV榮華站全站送電成功。
