瑞安公司承接的國網山東濰坊諸城市供電公司35kV諸箭線投運于1975年7月,54#-55#桿段跨越膠新鐵路、跨越耐張段為53#-56#,其中53#、56#為21米非預應力水泥桿,為確保上述跨越膠新鐵路滿足國家電網公司“三跨”反事故措施規定,保障線路及鐵路安全穩定運行。對上述線路2基水泥桿進行維修,在56#桿東側增加一基鋼管塔,拔除原53#水泥桿,在其西側新立一基鋼管塔。

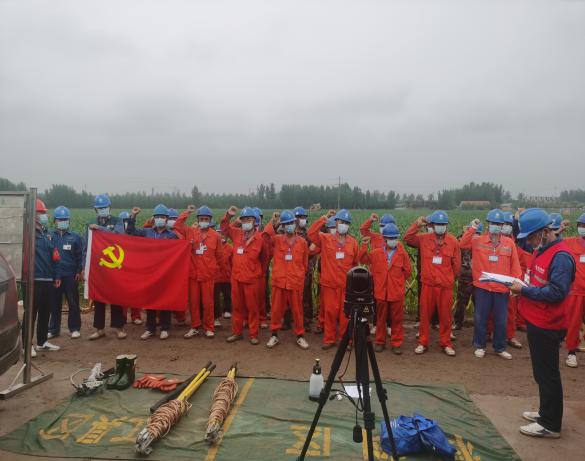

7月12日早上7點50分召開開工會,工作負責人下達了施工工作任務,并按施工任務精確分配到對應的工作人員,交代了施工過程中應注意的安全事項,在黨旗下宣誓后,工作正式開始。
由于正好趕在下雨天氣停電施工,項目人員多次勘察現場,制定雨季施工方案,協調外協隊伍,現場參與施工30余人,提前清理通道泥水,現場監護人到位,讓吊車提前進場,保證組立鋼管塔完成。

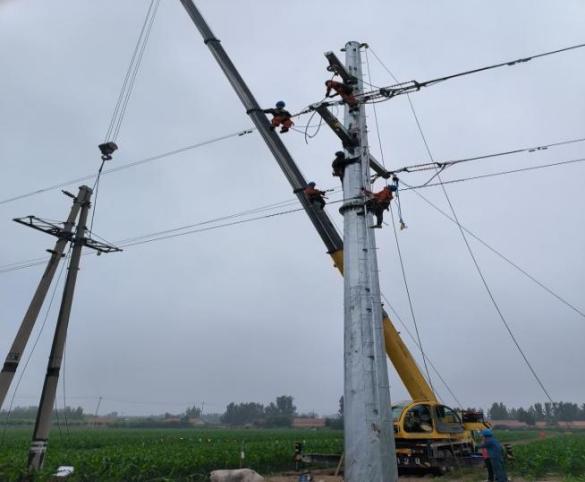

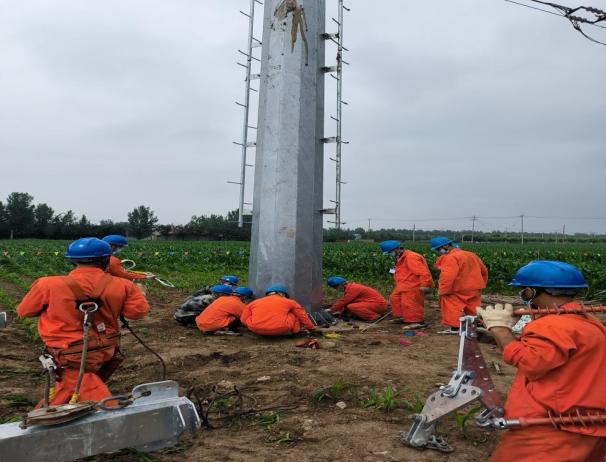

隨著舊桿塔的拔出,桿上高空作業人員對弓子線的壓接完成,地面工作人員對施工現場的整理完成,接地線拆除組完成底線拆除,系下午16點30分35kV諸箭線桿塔更換維修工程順利完成。
