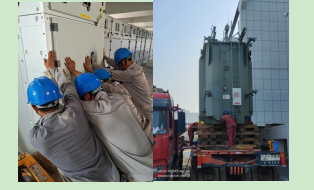

煙臺興華能源物流園110kV變電站新建工程是公司今年承接的煙臺東源送變電的第3個變電安裝項目,該工程包括110kV主變2臺,35kV變壓器2臺,110kVGIS11個間隔,35kV開關柜20面,10kV開關柜22面,保護屏19面,低壓盤15面,直流及UPS柜8面。7月23日公司變電專業班組12人進站施工,針對現場實際情況,及時與土建、監理溝通,對基礎及時修改更正,42面開關柜已安裝完成,變壓器附件安裝工作正在進行中,工程計劃于9月份送電。
