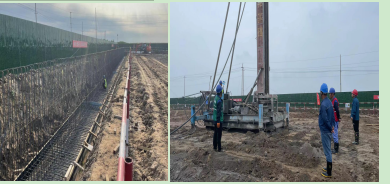

8月16日,在東營供電公司、河口供電公司積極協調屬地政府鄉村,變電站新建工程進行土地開挖,當日對變電站南側圍墻基礎開挖、基礎樁基施工?,F(xiàn)場施工人員38人,24小時日夜輪流施工,目前完成:南側圍墻87m墊層澆筑完成、南側圍墻基礎鋼筋綁完成、東側圍墻40m基礎開挖完成,墊層澆筑完成,正在綁扎鋼筋、北側圍墻80m基礎開挖完成,墊層澆筑完成,正在綁扎鋼筋、消防水池、水泵房基礎3.3m正在開挖、事故油池3.4m正在開挖,水泥土攪拌樁共1427根,已打樁完成620根。
