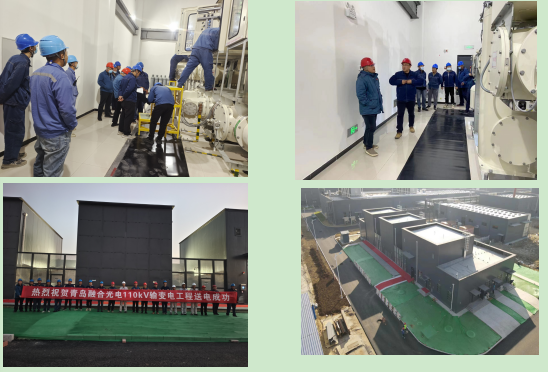

2022年11月5日,淄博瑞安輸變工程有限公司承接的青島融合光電110kV變電站新建項目,在青島西海岸工程分公司的統籌策劃下,歷時211天順利送電成功。安裝1100/10kV、40MVA主變2臺; 110kV GIS間隔7個;10kV電容器組4組;10kV接地變2組;10KV開關柜22面;保護屏及一體化電源33面
青島融合光電110kV變電站新建項目自2022年4月8日開工以來,公司抽調具有豐富經驗的人員強力推進施工進度,項目部人員放棄節日假期,日夜奮斗在工程一線,克服夏季高溫和連日降雨等困難,項目部積極推進施工進度,保證各施工節點穩步推進。歷時113天完成主體封頂,用時40天完成電氣安裝調試工作,提前一個月具備送電條件。該項目順利送電贏得了業主的充分肯定,為后續青島地區業務拓展邁出了堅實的一步。
