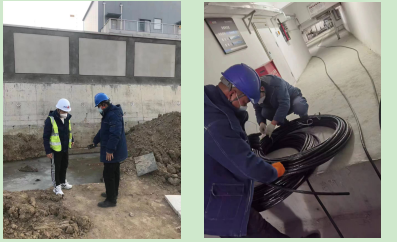

光大集團樂陵市生活垃圾發電項目35kV電力接入系統改造工程為瑞安公司在德州地區承接的垃圾發電并網項目,臘月二十四日該工程施工現場正在進行保護調試工作,十天以來,聊城分公司組織班組人員總共完成控纜敷設900米,48芯光纜敷設1400米,新上保護屏柜2臺,光差保護安裝調試、安防設置調試、對時安裝調試等系統工作。
自2022年12月初開工以來,業主要求年后2月7日線路停電及2月10日的220kV曙光站T接并網送電,臨近新年,任務重,為具備條件,組織攻堅項目部首先倒排工期,制定方案;然后迅速組織人員對接進行220kV曙光站外的民事協調,在集團泉舜設計院的密切配合下提前進行土建施工:兩座現澆電纜轉彎井、排管敷設8根50米,35kV電纜敷設進站900米、保護通訊等電氣設備充分溝通德州供電公司專業部門,加班加點搶時間,完成了年后停送電的準備工作。
