春節過后,各項目全面做好開工復工準備策劃,在筑牢安全防線的前提下,以“進場就是攻堅”的決心,全力推進項目建設度。

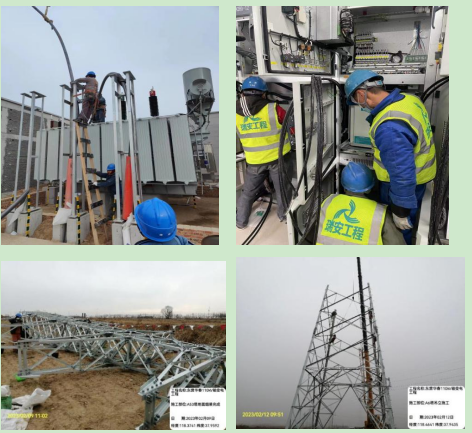

東營河口華春110kV輸變電工程:2023年1月27日正式復工,變電站方面試驗班、保護班、電纜班及相關人員共計30余人,完成變電站內10kV開關柜封閉母線橋安裝,保護屏安裝就位17臺,站內一次電纜頭制作,二次控制電纜敷設11500余米,10kV電容器組、10kV接地變、10kV一次電纜、10kV避雷器、110kV主變常規試驗。線路方面,線路班組20余人進入現場進行組塔施工,完成7基的鐵塔組立施工。

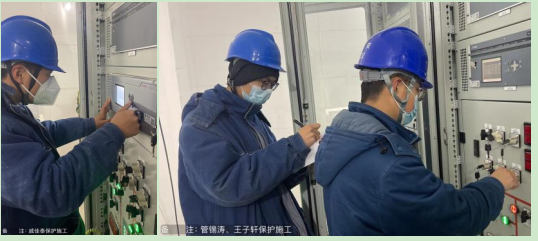

青島平度圍山(圍山河)110kV輸變電工程(變電工程)于2023年1月31日正式復工,保護班7人、土建外協5人已完成10kV開關柜防火封堵,110kV控制柜到保護室光纜敷設80米,調度室數據網調度調試,保護調試,調度對信號。

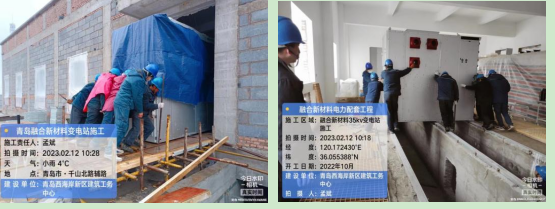

青島融合新材料35KV變電站:2023年1月27日正式復工,土建外協18名人員,變電自建隊10人完成配電樓墻面工程、配電樓屋面與地面工程籌備、兩臺主變壓器就位安裝、21面控制柜室內就位、11面35kV高壓配電柜、4套電容器組設備就位、電氣動力準備等各項基本工作。
青島融合智能35kV變電站:1月26日復工,土建外協20名人員,變電班8人已完成17面10kV、11面35kV開關柜、2臺站用變就位安裝工作,完成2臺主變壓器的就位工作。

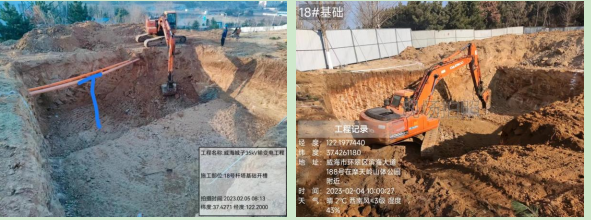

威海城子35KV輸變電工程:2023年2月9日復工,施工人員9人完成變電站消防水池開挖;線路18#桿塔基礎墊層澆筑。

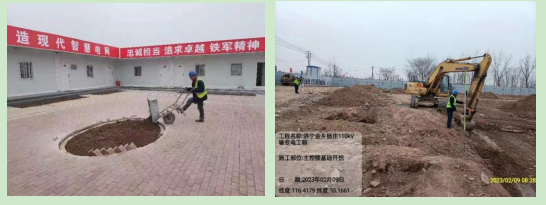

濟寧金鄉楊莊110kv輸變電工程:2023年1月25日到位復工,土建作業11人完成項目部及加工區建設,事故油池開挖,線路1#、3#、4#、5#、11#、12#、13#、14#、15#、16#桿塔基礎已動土。

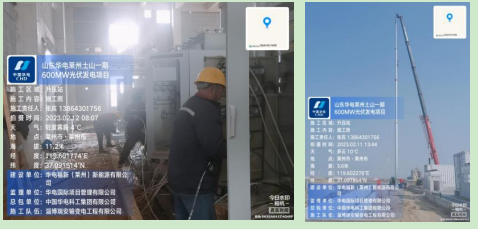

山東華電萊州土山一期600MW光伏發電項目升壓站土建、安裝工程:1月29日復工,安裝人員15人,土建施工人員14人,完成GIS設備安裝、避雷針安裝、SVG鋪裝面整理、綜合樓衛生間防水及瓷磚鋪裝、場地北側接地敷設、污水處理設備基礎開挖以及主體建筑外墻保溫裝飾施工準備工作。
