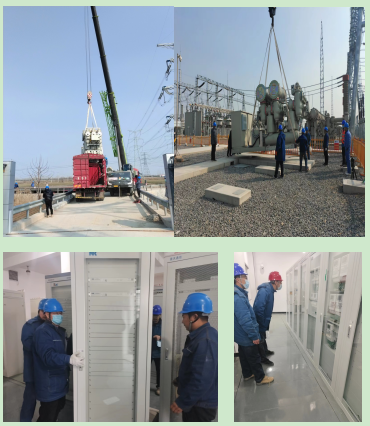

瑞安公司承接的聊城莘縣武陽500kV變電站220kV間隔擴建工程,本期建設1#主變備用間隔1個,出線間隔2個(莘亭線及牽引站線)電氣安裝工作,控制保護屏柜4面。2月25日班組人員進場后勘察站內(nèi)施工道路狹窄, 設備運輸困難,無法一次性到達安裝地點,立即采取用小型車輛倒運和人工倒運的方式,將3個間隔設備運輸到位,保證了設備盡早順利安裝,工程計劃于3月 22日達到送電要求。
